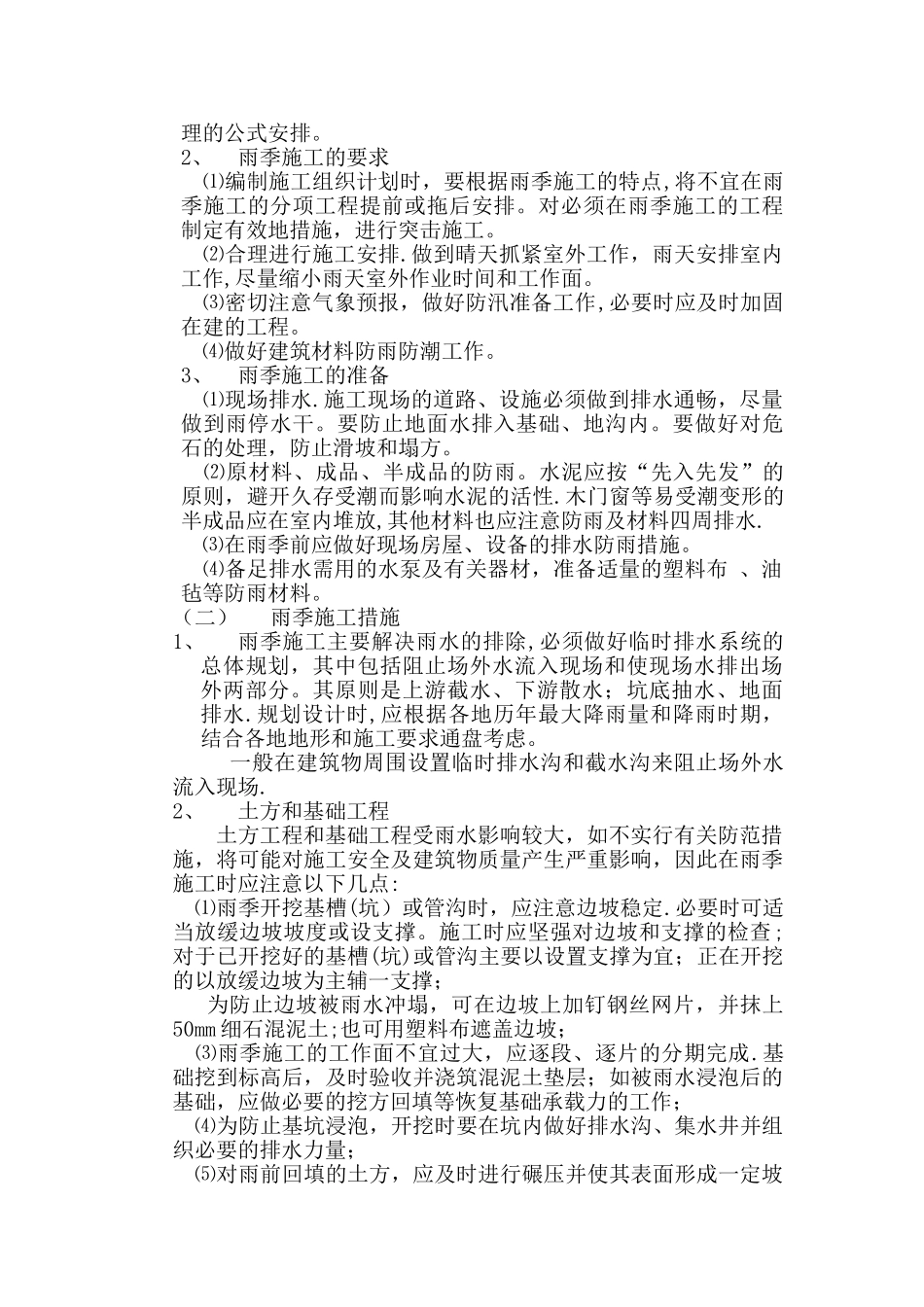

冬、雨季、施工专项方案工程概况本工程为思南县 6 期廉租房 1#、6#、8#、9#楼建设工程
工程地点:贵州省铜仁地区思南县思唐镇
建筑分类:本工程建筑为多层建筑,建筑耐火等级为二级
建筑层数:7 层建筑高度:21
00M(室外至屋面)结构形式:砖混结构;抗震设防烈度:六度;抗震等级:四级;抗震设防类别:丙类
建筑合理使用年限:50 年建筑占地面积:1080
25㎡,总建筑面积:5941
一.雨季施工措施 本工程根据现场具体情况确定雨季施工部位,编制实施性的雨季施工方案
施工场地实力防汛领导指挥部并组建防洪抢险队,准备足够的防汛物资和机具等
雨季加强值班制度,每日收听天气预报和天气形式预报,及时掌握雨情,以便提前实行措施
(一)雨季施工的特点、要求和准备工作雨季施工部同于混凝土冬季施工有明确的界定
它主要依据当地气象部门发出的防雨放台防汛通知为依据;或视降雨对建筑物个体的影响程度而定
1、雨季施工的特点 ⑴不确定性
由于科学技术的限制,气象部门并不能及时提供准确的预测服务;暴雨等恶劣气象往往不期而至,这就需要雨季施工的准备和防范措施及早进行,有备无患
雨水对建筑结构和地基基础的冲刷或浸泡有严重的破坏性,必须迅速及时地防护,才能避开给工程造成损失
⑶雨季对室外施工(如土方工程、屋面工程等)造成了极大影响,为保证工程的顺利进行,应在事先有充分估量并做好合理的公式安排
2、雨季施工的要求 ⑴编制施工组织计划时,要根据雨季施工的特点,将不宜在雨季施工的分项工程提前或拖后安排
对必须在雨季施工的工程制定有效地措施,进行突击施工
⑵合理进行施工安排
做到晴天抓紧室外工作,雨天安排室内工作,尽量缩小雨天室外作业时间和工作面
⑶密切注意气象预报,做好防汛准备工作,必要时应及时加固在建的工程
⑷做好建筑材料防雨防潮工作
3、雨季施工的准备 ⑴现场排水

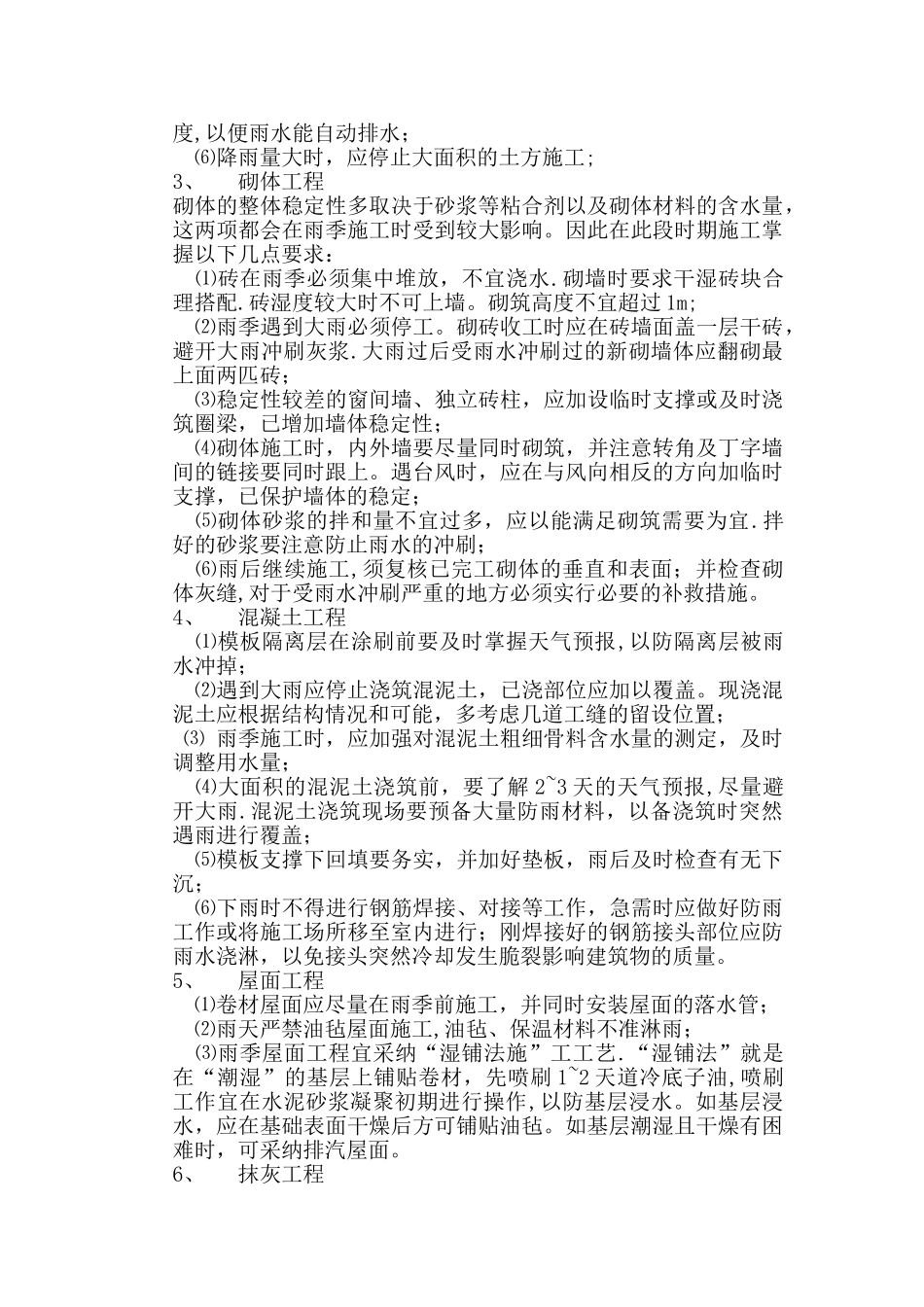

施工现场的道
