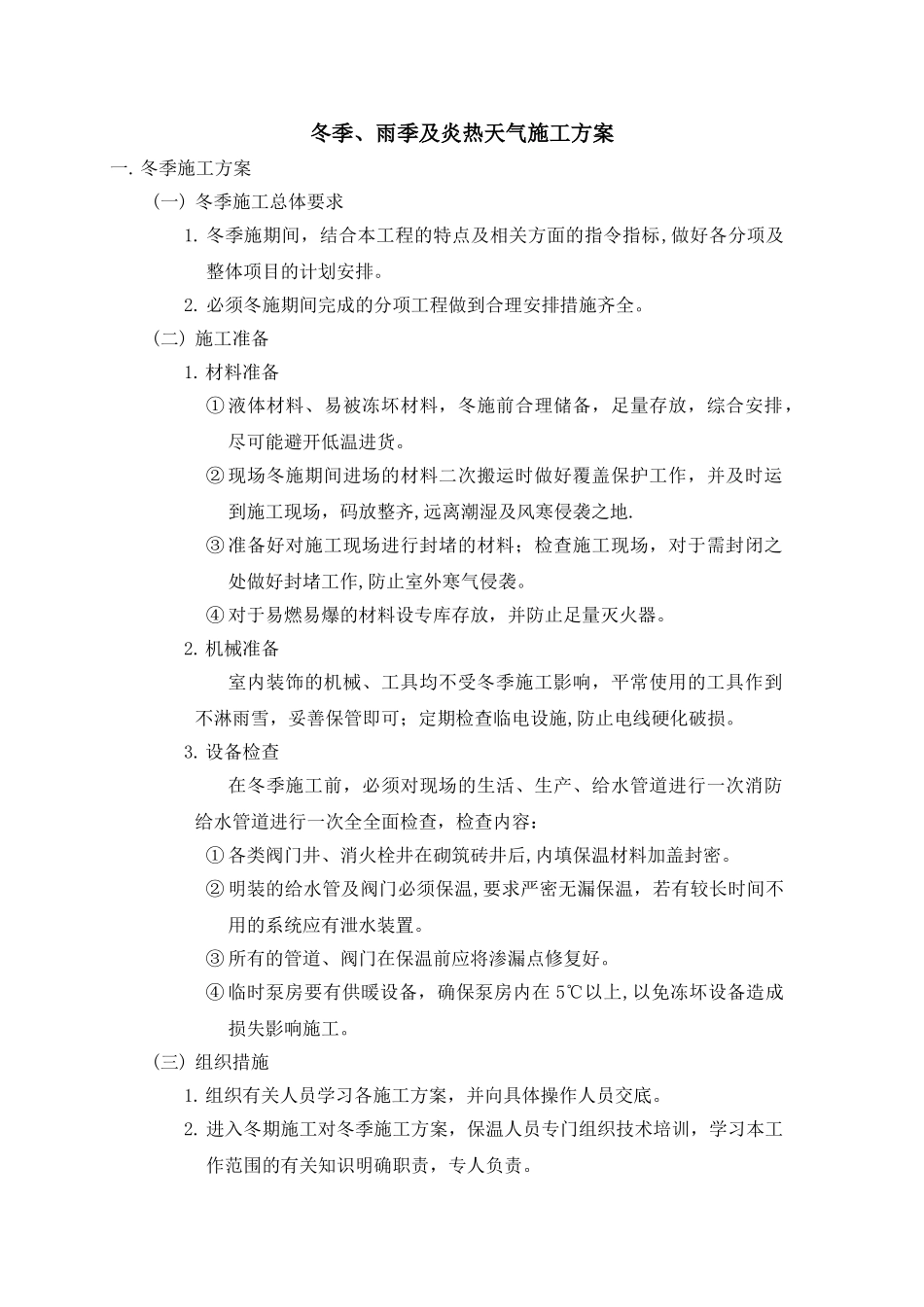

冬季、雨季及炎热天气施工方案一
冬季施工方案(一) 冬季施工总体要求1
冬季施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排
必须冬施期间完成的分项工程做到合理安排措施齐全
(二) 施工准备1
材料准备① 液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货
② 现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地
③ 准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭
④ 对于易燃易爆的材料设专库存放,并防止足量灭火器
机械准备室内装饰的机械、工具均不受冬季施工影响,平常使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损
设备检查在冬季施工前,必须对现场的生活、生产、给水管道进行一次消防给水管道进行一次全全面检查,检查内容:① 各类阀门井、消火栓井在砌筑砖井后,内填保温材料加盖封密
② 明装的给水管及阀门必须保温,要求严密无漏保温,若有较长时间不用的系统应有泄水装置
③ 所有的管道、阀门在保温前应将渗漏点修复好
④ 临时泵房要有供暖设备,确保泵房内在 5℃以上,以免冻坏设备造成损失影响施工
(三) 组织措施 1
组织有关人员学习各施工方案,并向具体操作人员交底
进入冬期施工对冬季施工方案,保温人员专门组织技术培训,学习本工作范围的有关知识明确职责,专人负责
安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极实行措施

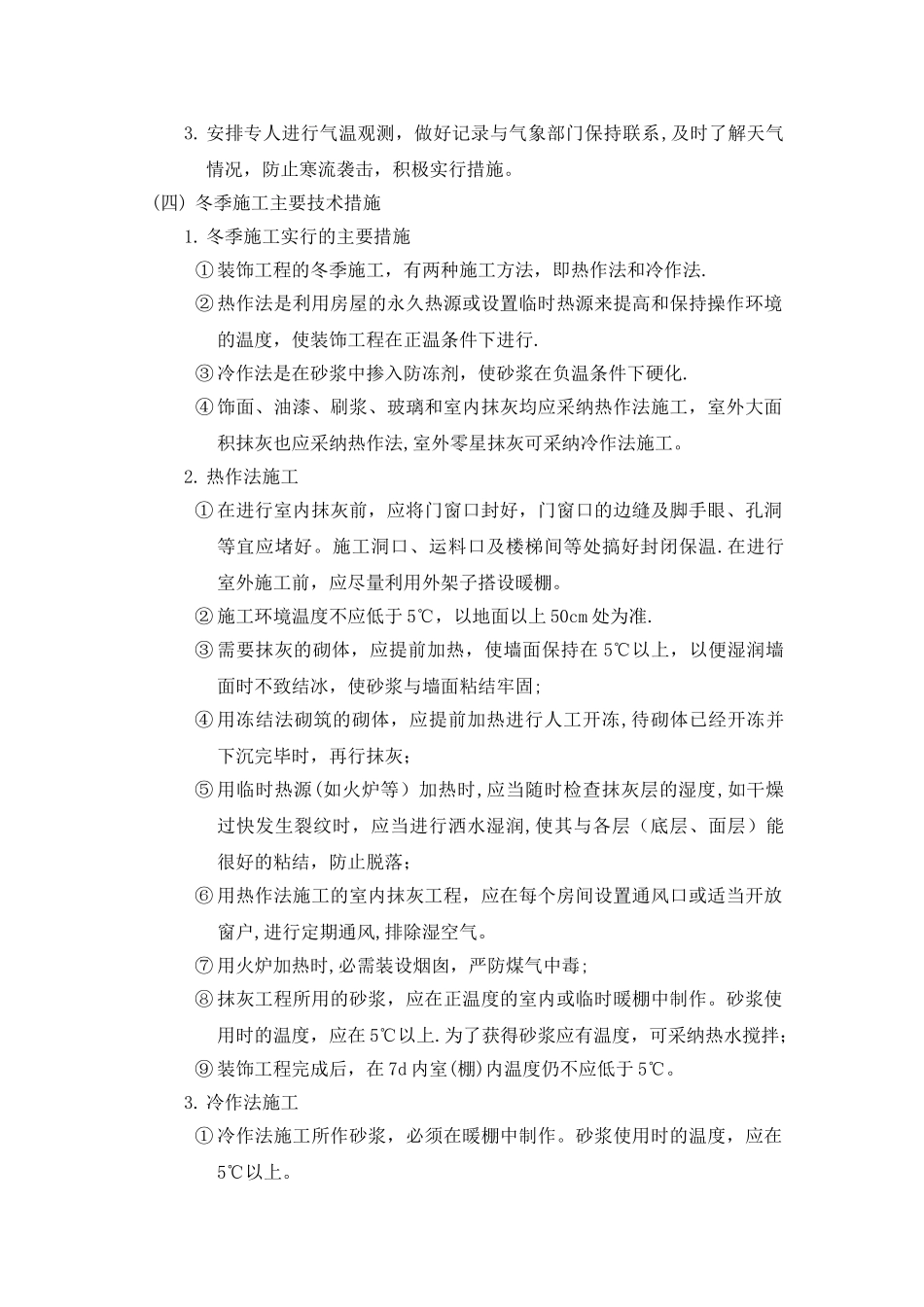

(四) 冬季施工主要技术措施1
冬季施工实行的主要措施① 装饰工程的冬季施工,有两种施工方法,即热作法和冷作法
② 热作法是利用房屋的永久热源或设置临时热源来提高和保持操作环境的温度,使装饰工程在正温条件下进行

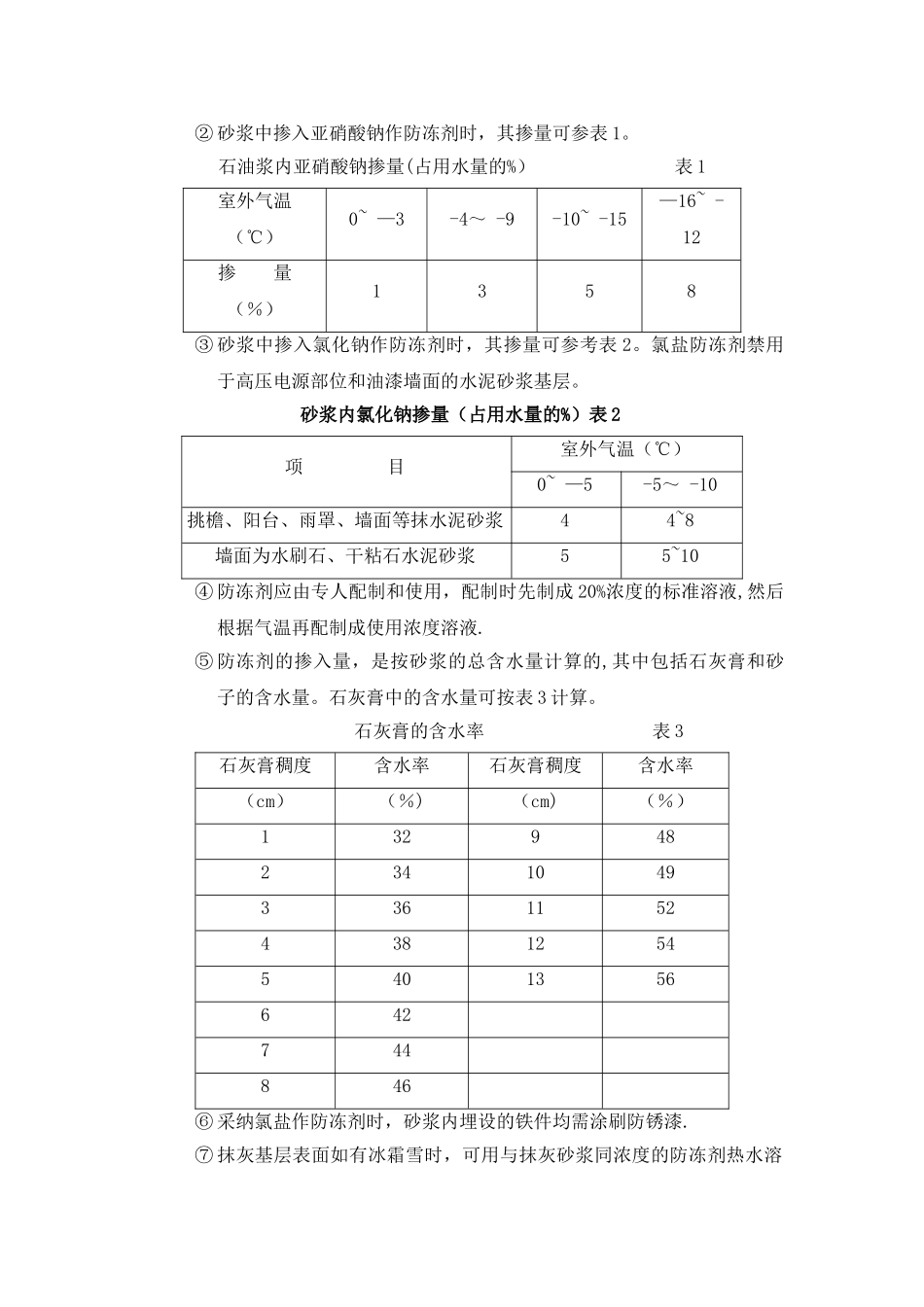

③ 冷作法是在砂浆中
