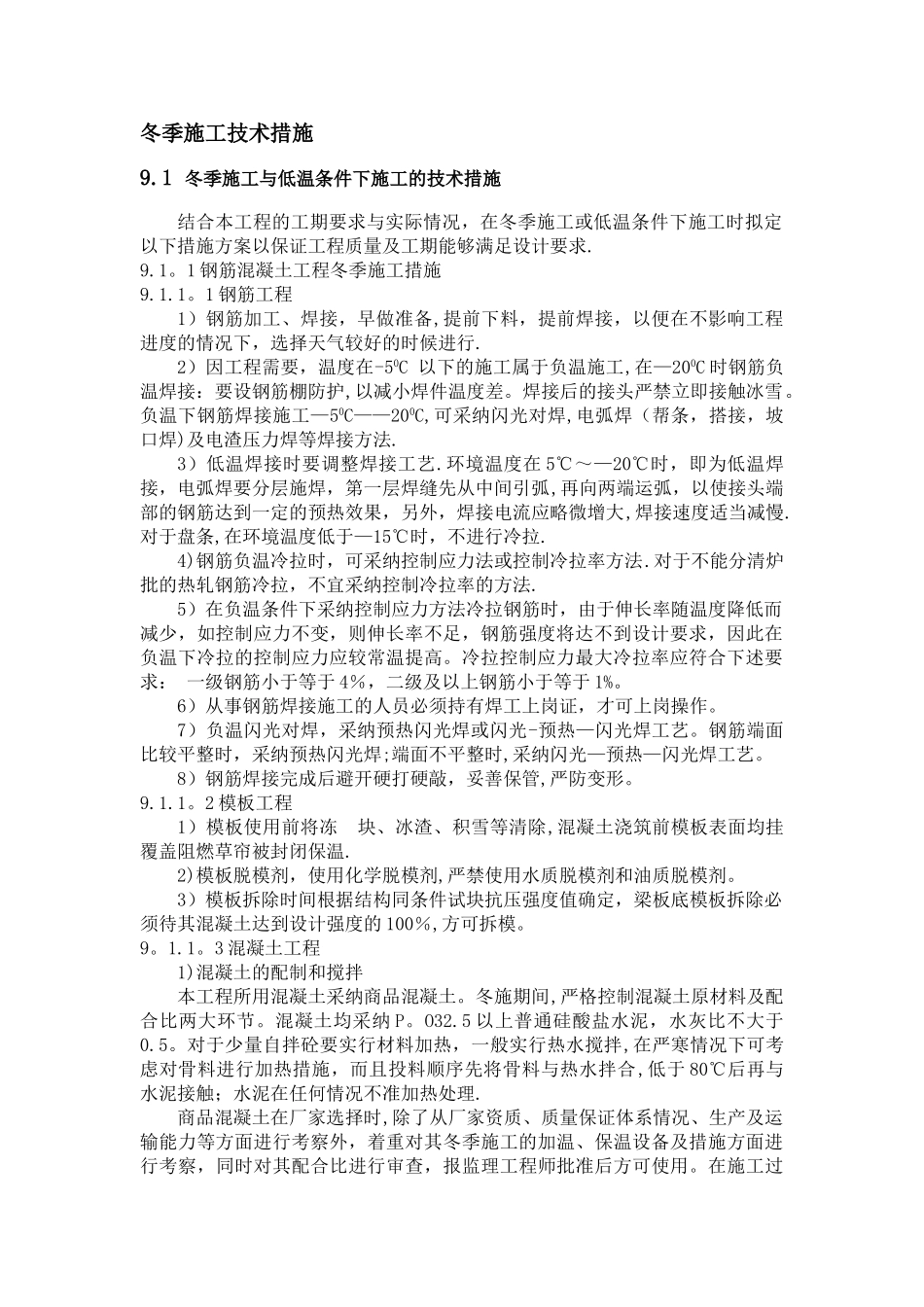

冬季施工技术措施9.1 冬季施工与低温条件下施工的技术措施结合本工程的工期要求与实际情况,在冬季施工或低温条件下施工时拟定以下措施方案以保证工程质量及工期能够满足设计要求.9.1。1 钢筋混凝土工程冬季施工措施9.1.1。1 钢筋工程1)钢筋加工、焊接,早做准备,提前下料,提前焊接,以便在不影响工程进度的情况下,选择天气较好的时候进行.2)因工程需要,温度在-50C 以下的施工属于负温施工,在—200C 时钢筋负温焊接:要设钢筋棚防护,以减小焊件温度差。焊接后的接头严禁立即接触冰雪。负温下钢筋焊接施工—50C——200C,可采纳闪光对焊,电弧焊(帮条,搭接,坡口焊)及电渣压力焊等焊接方法.3)低温焊接时要调整焊接工艺.环境温度在 5℃~—20℃时,即为低温焊接,电弧焊要分层施焊,第一层焊缝先从中间引弧,再向两端运弧,以使接头端部的钢筋达到一定的预热效果,另外,焊接电流应略微增大,焊接速度适当减慢.对于盘条,在环境温度低于—15℃时,不进行冷拉.4)钢筋负温冷拉时,可采纳控制应力法或控制冷拉率方法.对于不能分清炉批的热轧钢筋冷拉,不宜采纳控制冷拉率的方法.5)在负温条件下采纳控制应力方法冷拉钢筋时,由于伸长率随温度降低而减少,如控制应力不变,则伸长率不足,钢筋强度将达不到设计要求,因此在负温下冷拉的控制应力应较常温提高。冷拉控制应力最大冷拉率应符合下述要求: 一级钢筋小于等于 4%,二级及以上钢筋小于等于 1%。6)从事钢筋焊接施工的人员必须持有焊工上岗证,才可上岗操作。7)负温闪光对焊,采纳预热闪光焊或闪光-预热—闪光焊工艺。钢筋端面比较平整时,采纳预热闪光焊;端面不平整时,采纳闪光—预热—闪光焊工艺。8)钢筋焊接完成后避开硬打硬敲,妥善保管,严防变形。9.1.1。2 模板工程1)模板使用前将冻 块、冰渣、积雪等清除,混凝土浇筑前模板表面均挂覆盖阻燃草帘被封闭保温.2)模板脱模剂,使用化学脱模剂,严禁使用水质脱模剂和油质脱模剂。3)模板拆除时间根据结构同条件试块抗压强度值确定,梁板底模板拆除必须待其混凝土达到设计强度的 100%,方可拆模。9。1.1。3 混凝土工程1)混凝土的配制和搅拌本工程所用混凝土采纳商品混凝土。冬施期间,严格控制混凝土原材料及配合比两大环节。混凝土均采纳 P。O32.5 以上普通硅酸盐水泥,水灰比不大于0.5。对于少量自拌砼要实行材料加热,一般实行热水搅拌,在严寒情况下可考虑对骨料进行加热措施,而且投料顺序先将骨料与热水拌合,低于 80℃后...
