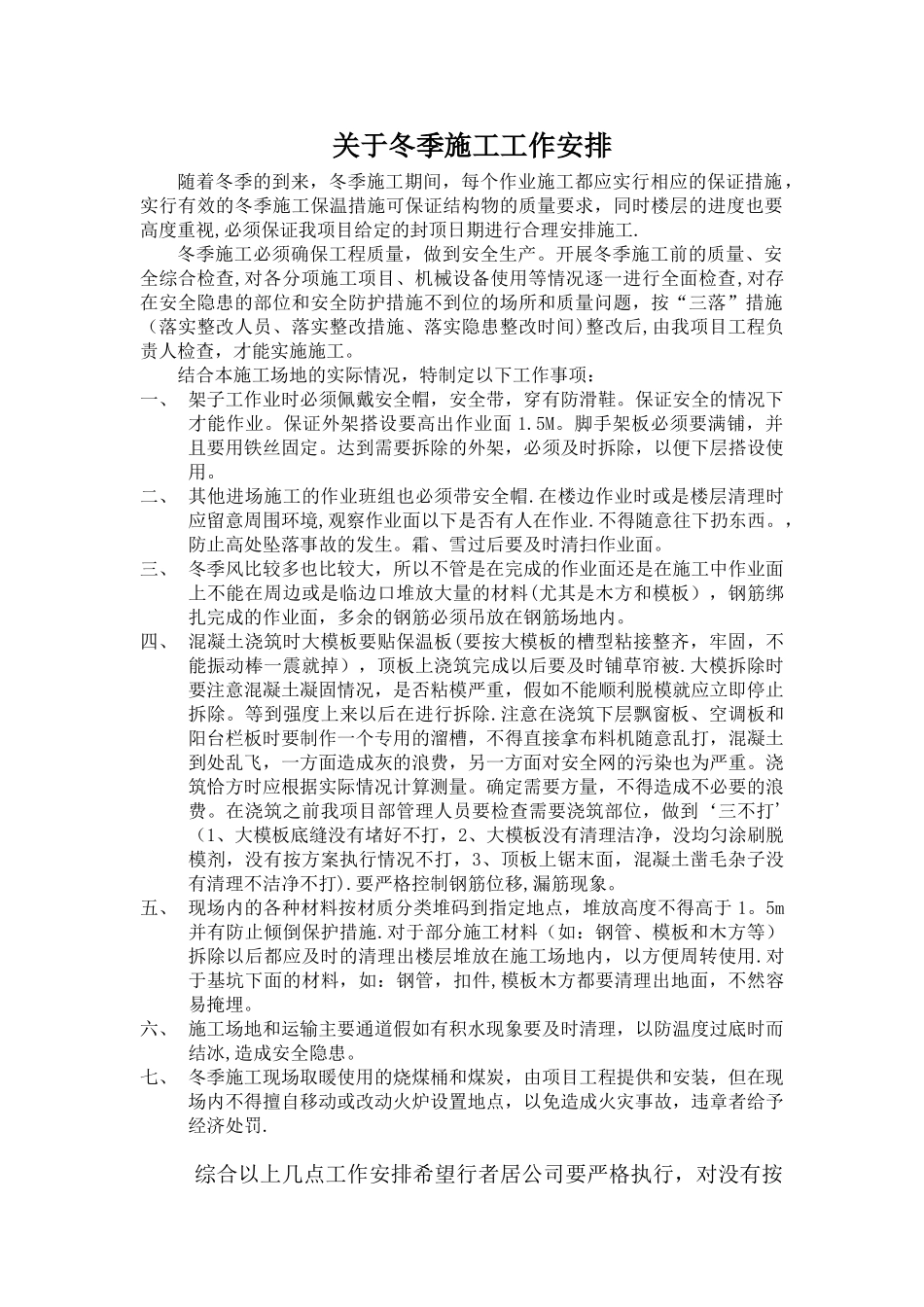

关于冬季施工工作安排随着冬季的到来,冬季施工期间,每个作业施工都应实行相应的保证措施,实行有效的冬季施工保温措施可保证结构物的质量要求,同时楼层的进度也要高度重视,必须保证我项目给定的封顶日期进行合理安排施工
冬季施工必须确保工程质量,做到安全生产
开展冬季施工前的质量、安全综合检查,对各分项施工项目、机械设备使用等情况逐一进行全面检查,对存在安全隐患的部位和安全防护措施不到位的场所和质量问题,按“三落”措施(落实整改人员、落实整改措施、落实隐患整改时间)整改后,由我项目工程负责人检查,才能实施施工
结合本施工场地的实际情况,特制定以下工作事项:一、 架子工作业时必须佩戴安全帽,安全带,穿有防滑鞋
保证安全的情况下才能作业
保证外架搭设要高出作业面 1
脚手架板必须要满铺,并且要用铁丝固定
达到需要拆除的外架,必须及时拆除,以便下层搭设使用
二、 其他进场施工的作业班组也必须带安全帽
在楼边作业时或是楼层清理时应留意周围环境,观察作业面以下是否有人在作业
不得随意往下扔东西
,防止高处坠落事故的发生
霜、雪过后要及时清扫作业面
三、 冬季风比较多也比较大,所以不管是在完成的作业面还是在施工中作业面上不能在周边或是临边口堆放大量的材料(尤其是木方和模板),钢筋绑扎完成的作业面,多余的钢筋必须吊放在钢筋场地内
四、 混凝土浇筑时大模板要贴保温板(要按大模板的槽型粘接整齐,牢固,不能振动棒一震就掉),顶板上浇筑完成以后要及时铺草帘被
大模拆除时要注意混凝土凝固情况,是否粘模严重,假如不能顺利脱模就应立即停止拆除
等到强度上来以后在进行拆除
注意在浇筑下层飘窗板、空调板和阳台栏板时要制作一个专用的溜槽,不得直接拿布料机随意乱打,混凝土到处乱飞,一方面造成灰的浪费,另一方面对安全网的污染也为严重
浇筑恰方时应根据实际情况计算测量
确定需要方量,不得造成不必要的浪费
