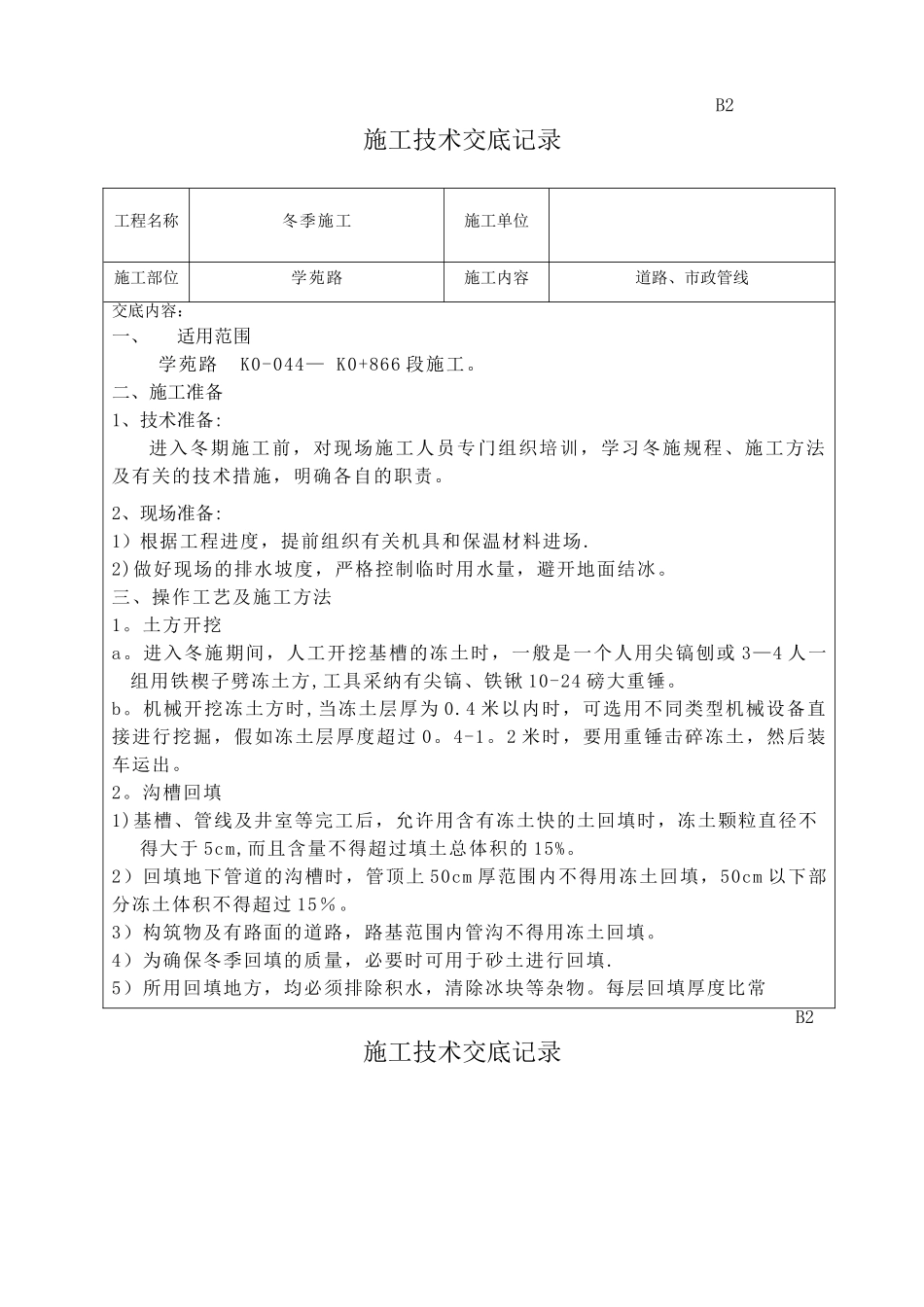

B2施工技术交底记录 B2施工技术交底记录工程名称冬季施工施工单位施工部位学苑路施工内容道路、市政管线交底内容:一、适用范围学苑路 K0-044— K0+866 段施工
二、施工准备1、技术准备:进入冬期施工前,对现场施工人员专门组织培训,学习冬施规程、施工方法及有关的技术措施,明确各自的职责
2、现场准备:1)根据工程进度,提前组织有关机具和保温材料进场
2)做好现场的排水坡度,严格控制临时用水量,避开地面结冰
三、操作工艺及施工方法1
进入冬施期间,人工开挖基槽的冻土时,一般是一个人用尖镐刨或 3—4 人一组用铁楔子劈冻土方,工具采纳有尖镐、铁锹 10-24 磅大重锤
机械开挖冻土方时,当冻土层厚为 0
4 米以内时,可选用不同类型机械设备直接进行挖掘,假如冻土层厚度超过 0
2 米时,要用重锤击碎冻土,然后装车运出
沟槽回填1)基槽、管线及井室等完工后,允许用含有冻土快的土回填时,冻土颗粒直径不得大于 5cm,而且含量不得超过填土总体积的 15%
2)回填地下管道的沟槽时,管顶上 50cm 厚范围内不得用冻土回填,50cm 以下部分冻土体积不得超过 15%
3)构筑物及有路面的道路,路基范围内管沟不得用冻土回填
4)为确保冬季回填的质量,必要时可用于砂土进行回填
5)所用回填地方,均必须排除积水,清除冰块等杂物

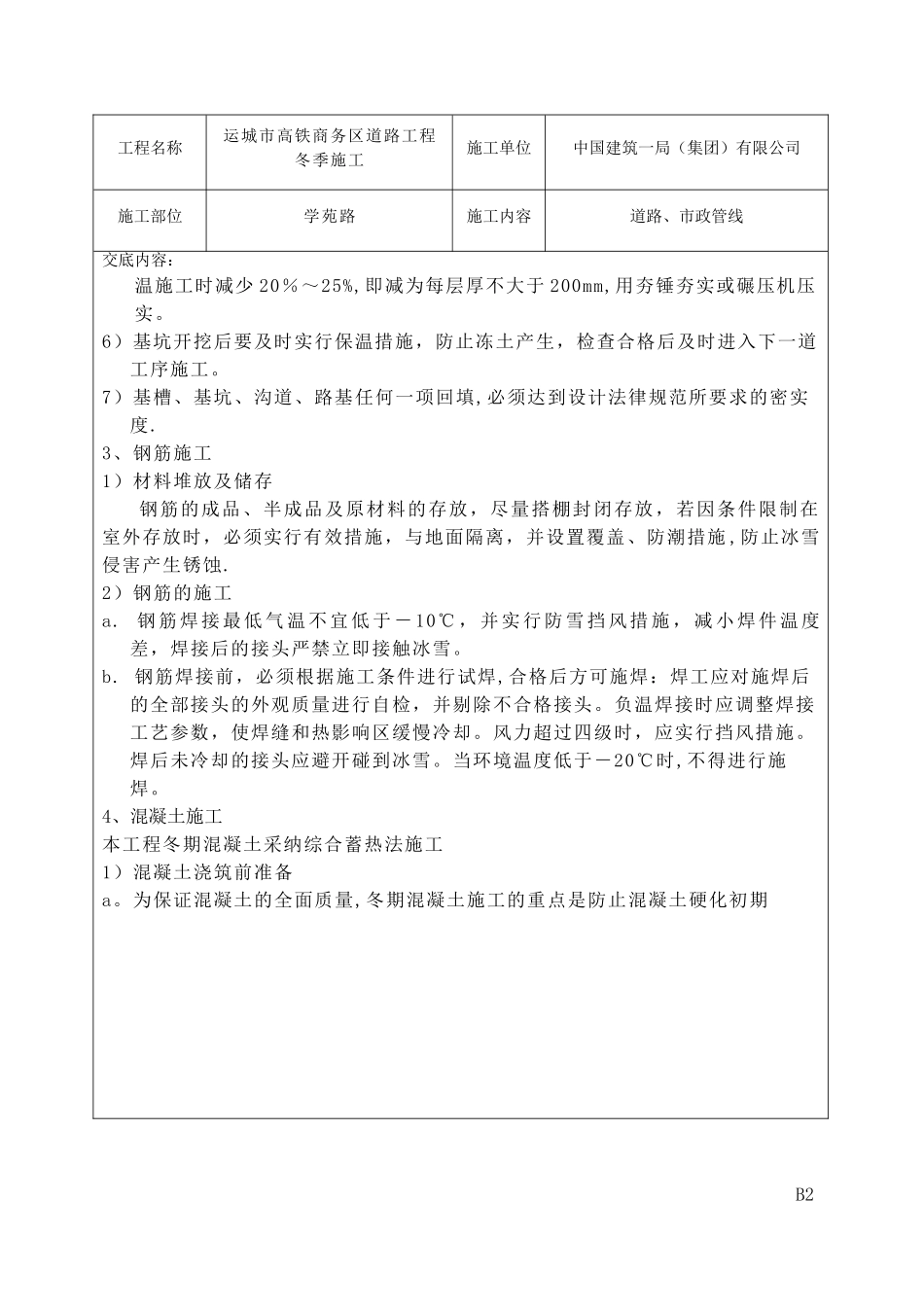

每层回填厚度比常 B2工程名称运城市高铁商务区道路工程冬季施工施工单位中国建筑一局(集团)有限公司施工部位学苑路施工内容道路、市政管线交底内容:温施工时减少 20%~25%,即减为每层厚不大于 200mm,用夯锤夯实或碾压机压实
6)基坑开挖后要及时实行保温措施,防止冻土产生,检查合格后及时进入下一道工序施工
7)基槽、基坑、沟道、路基任何一项回填,必须达到设计法律规范所要求的密实度
3、钢筋施工1)材料堆放及储存钢筋的成品、半成品
