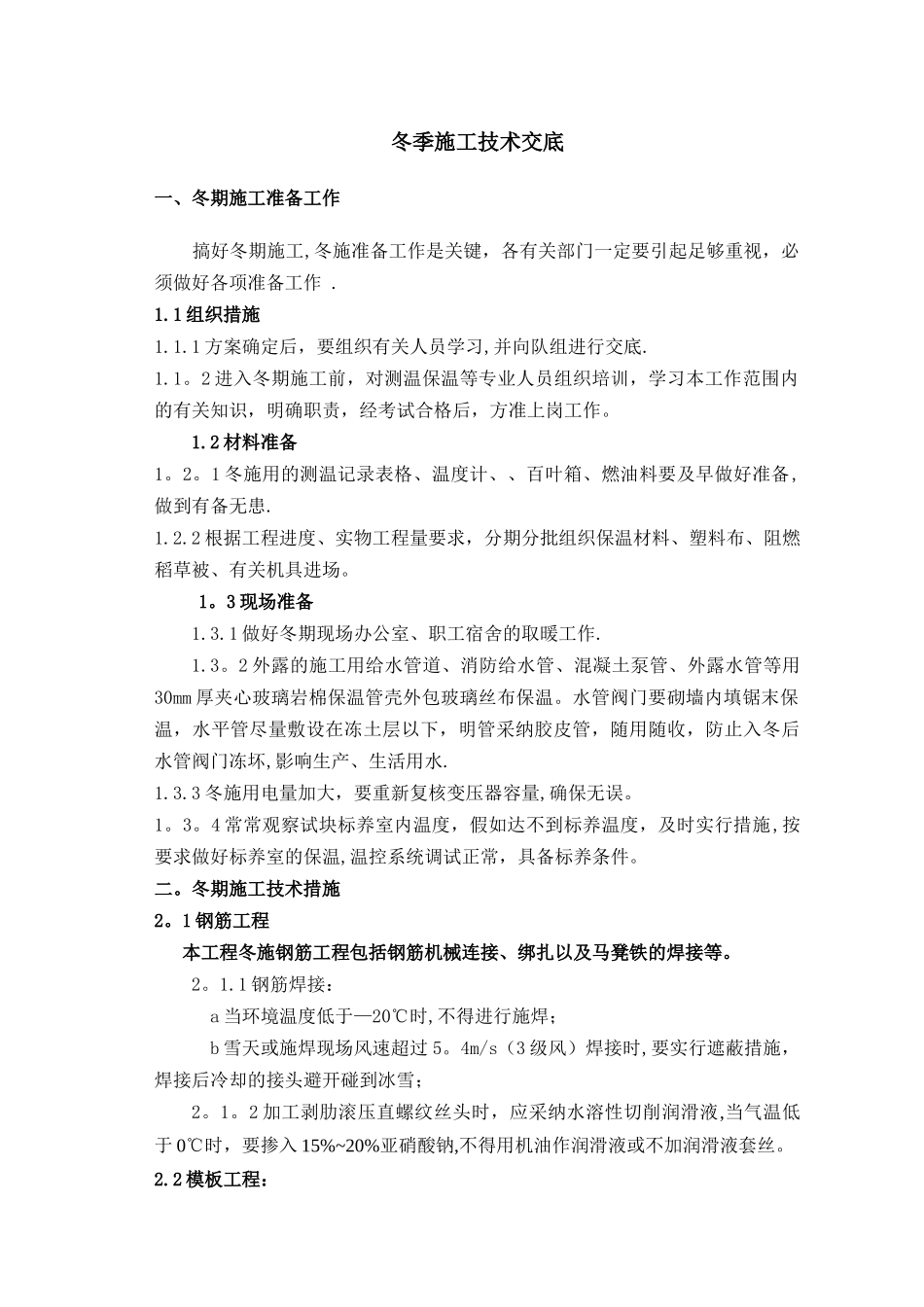

冬季施工技术交底一、冬期施工准备工作 搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作
1 组织措施1
1 方案确定后,要组织有关人员学习,并向队组进行交底
2 进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
2 材料准备 1
1 冬施用的测温记录表格、温度计、、百叶箱、燃油料要及早做好准备,做到有备无患
2 根据工程进度、实物工程量要求,分期分批组织保温材料、塑料布、阻燃稻草被、有关机具进场
3 现场准备1
1 做好冬期现场办公室、职工宿舍的取暖工作
2 外露的施工用给水管道、消防给水管、混凝土泵管、外露水管等用30mm 厚夹心玻璃岩棉保温管壳外包玻璃丝布保温
水管阀门要砌墙内填锯末保温,水平管尽量敷设在冻土层以下,明管采纳胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水
3 冬施用电量加大,要重新复核变压器容量,确保无误
4 常常观察试块标养室内温度,假如达不到标养温度,及时实行措施,按要求做好标养室的保温,温控系统调试正常,具备标养条件
冬期施工技术措施2
1 钢筋工程 本工程冬施钢筋工程包括钢筋机械连接、绑扎以及马凳铁的焊接等
1 钢筋焊接:a 当环境温度低于—20℃时,不得进行施焊;b 雪天或施焊现场风速超过 5
4m/s(3 级风)焊接时,要实行遮蔽措施,焊接后冷却的接头避开碰到冰雪;2
2 加工剥肋滚压直螺纹丝头时,应采纳水溶性切削润滑液,当气温低于 0℃时,要掺入 15%~20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝

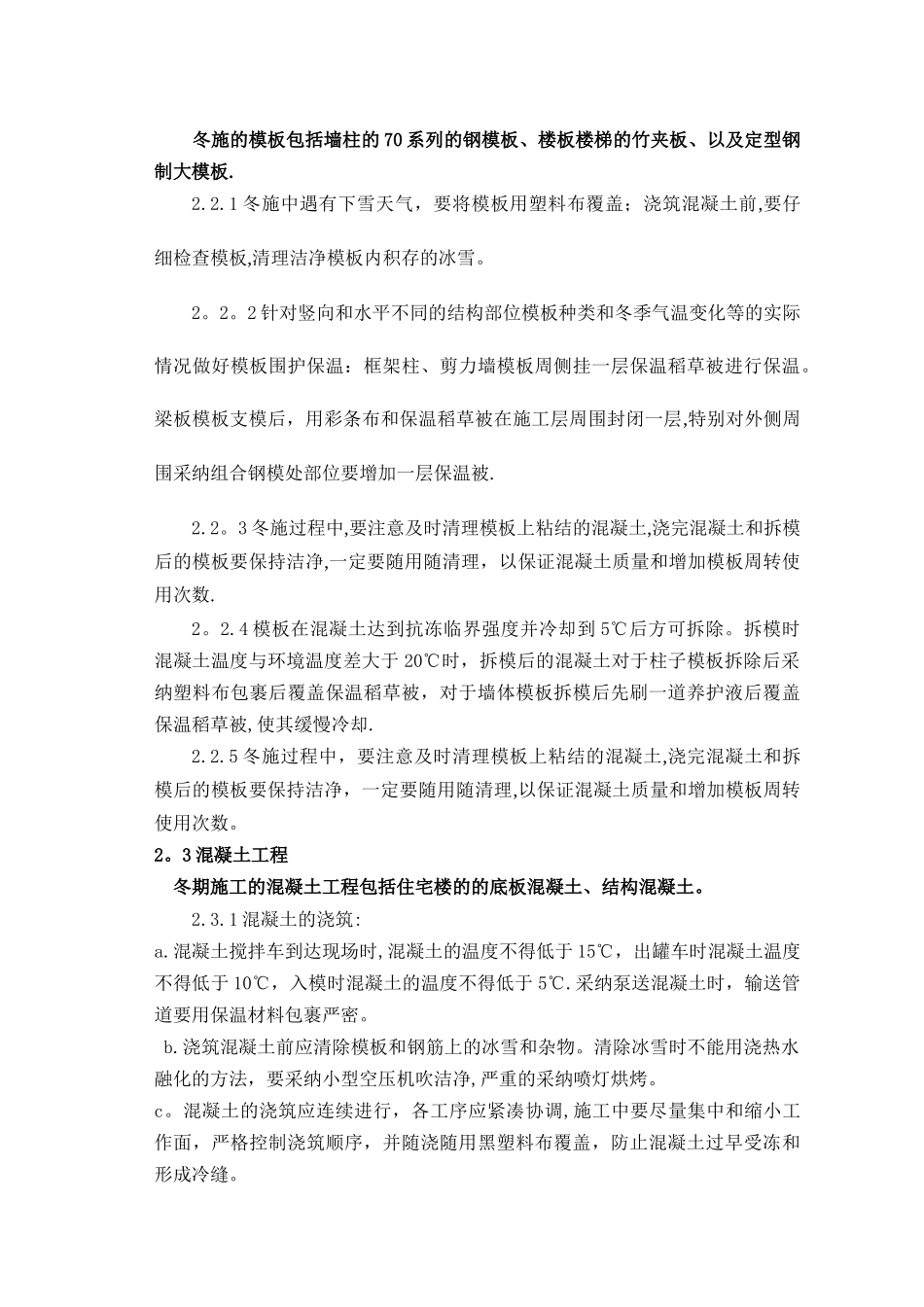

2 模板工程: 冬施的模板包括墙柱的 70 系列的钢模板、楼板楼梯的竹夹板、以及定型钢制大模板

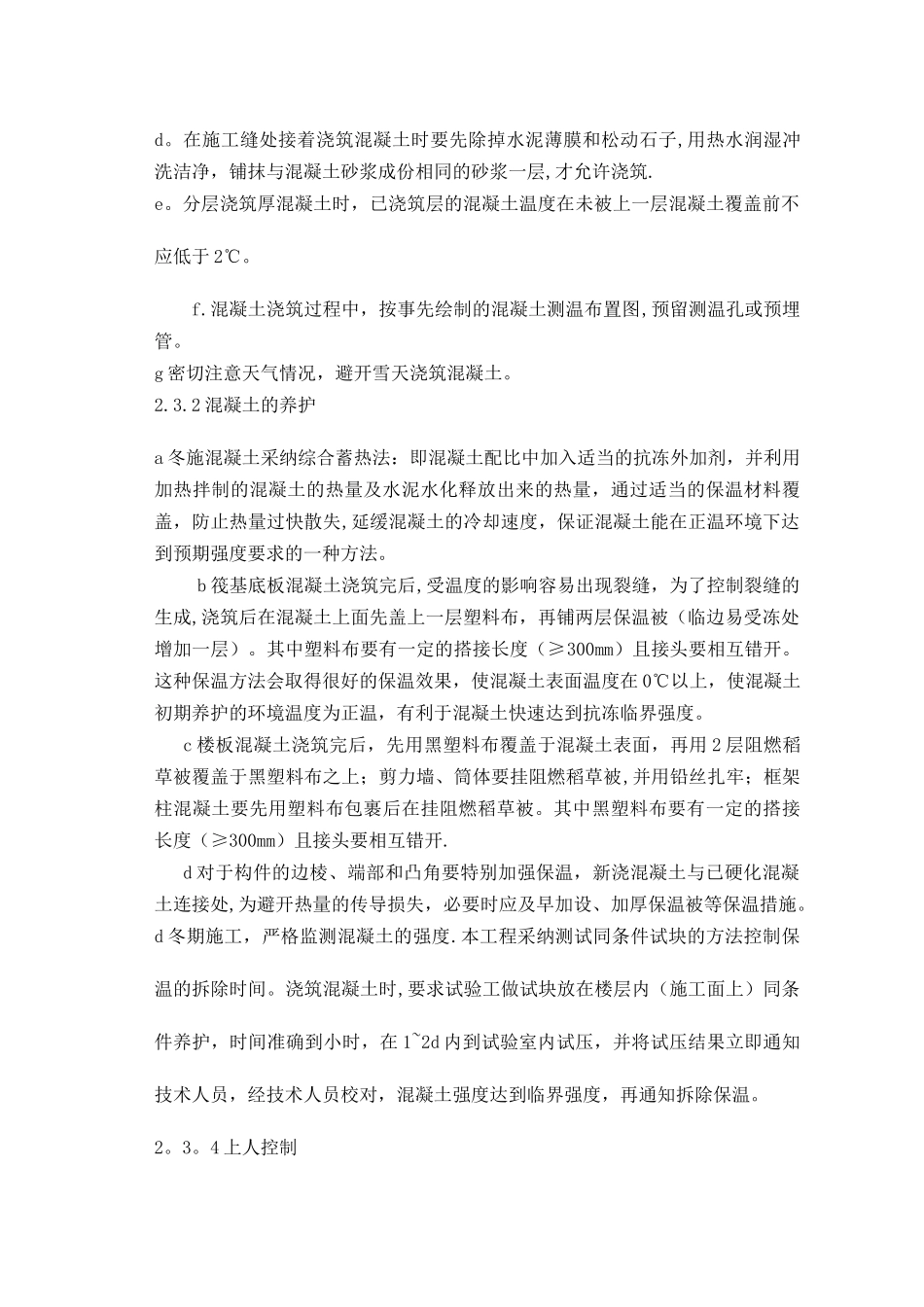

1 冬施中遇有下雪天气,要将模板用塑
