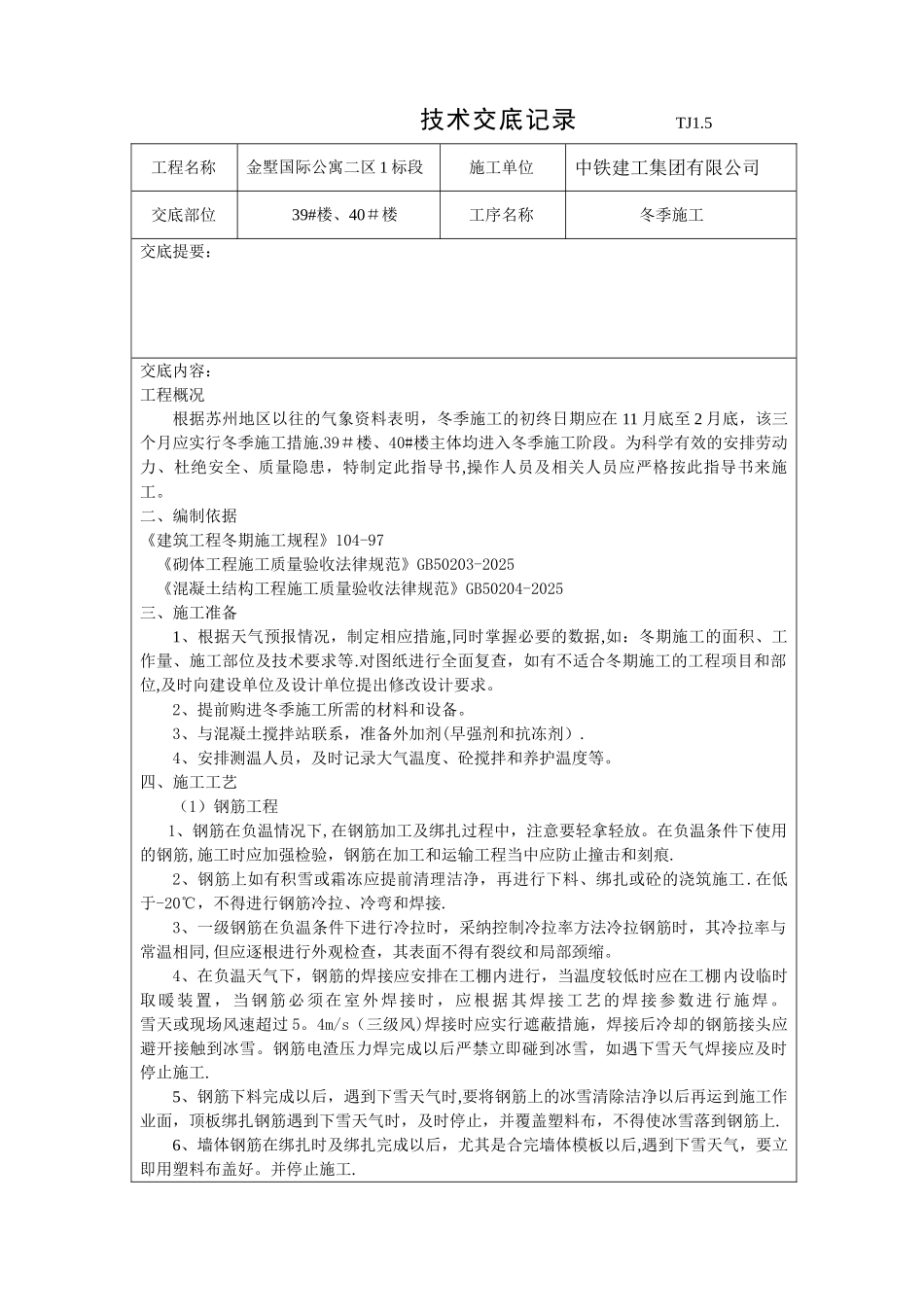

5工程名称金墅国际公寓二区 1 标段施工单位中铁建工集团有限公司交底部位39#楼、40#楼工序名称冬季施工交底提要:交底内容:工程概况根据苏州地区以往的气象资料表明,冬季施工的初终日期应在 11 月底至 2 月底,该三个月应实行冬季施工措施
39#楼、40#楼主体均进入冬季施工阶段
为科学有效的安排劳动力、杜绝安全、质量隐患,特制定此指导书,操作人员及相关人员应严格按此指导书来施工
二、编制依据《建筑工程冬期施工规程》104-97《砌体工程施工质量验收法律规范》GB50203-2025《混凝土结构工程施工质量验收法律规范》GB50204-2025三、施工准备1、根据天气预报情况,制定相应措施,同时掌握必要的数据,如:冬期施工的面积、工作量、施工部位及技术要求等
对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,及时向建设单位及设计单位提出修改设计要求
2、提前购进冬季施工所需的材料和设备
3、与混凝土搅拌站联系,准备外加剂(早强剂和抗冻剂)
4、安排测温人员,及时记录大气温度、砼搅拌和养护温度等

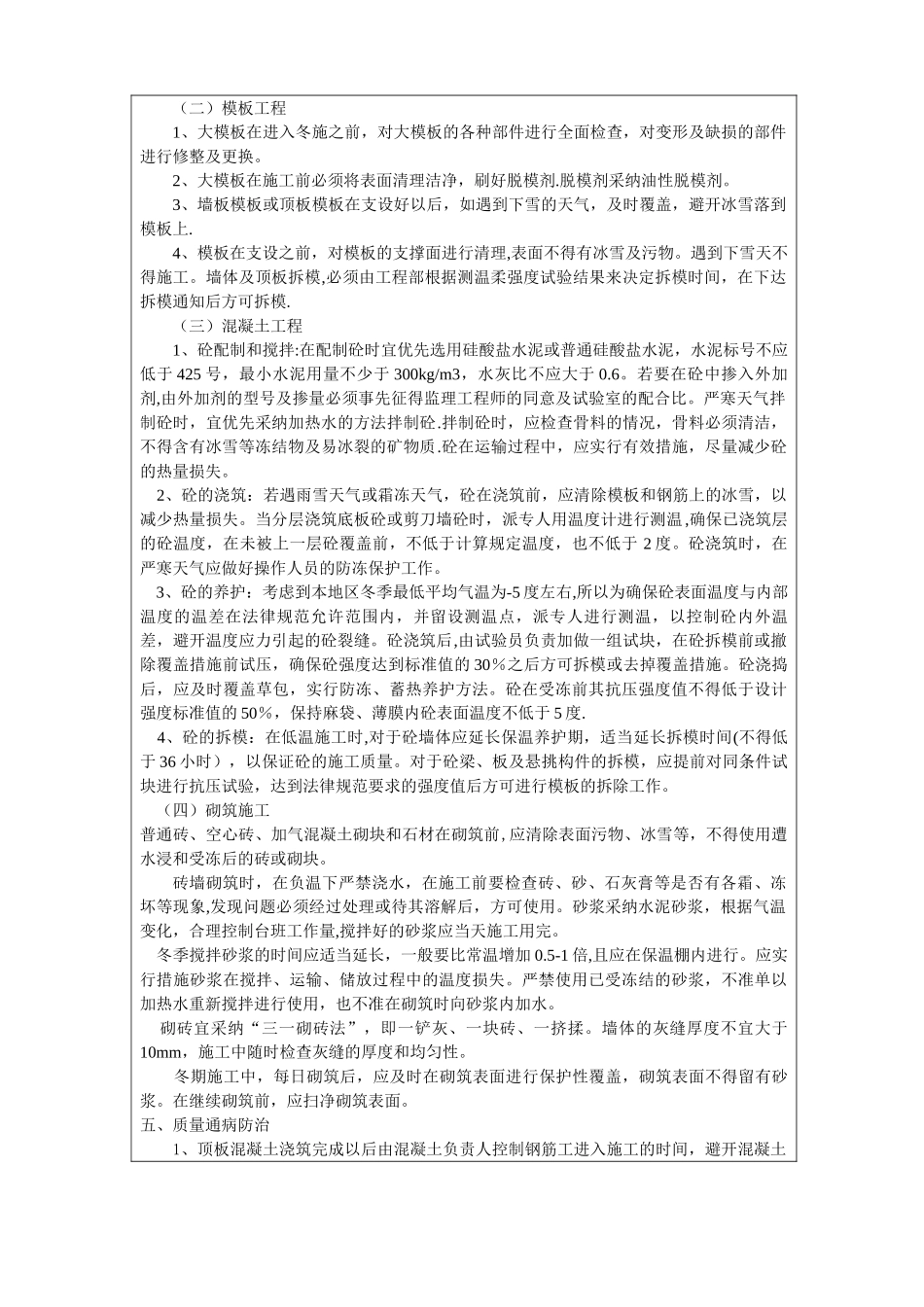

四、施工工艺(1)钢筋工程1、钢筋在负温情况下,在钢筋加工及绑扎过程中,注意要轻拿轻放
在负温条件下使用的钢筋,施工时应加强检验,钢筋在加工和运输工程当中应防止撞击和刻痕
2、钢筋上如有积雪或霜冻应提前清理洁净,再进行下料、绑扎或砼的浇筑施工
在低于-20℃,不得进行钢筋冷拉、冷弯和焊接
3、一级钢筋在负温条件下进行冷拉时,采纳控制冷拉率方法冷拉钢筋时,其冷拉率与常温相同,但应逐根进行外观检查,其表面不得有裂纹和局部颈缩
4、在负温天气下,钢筋的焊接应安排在工棚内进行,当温度较低时应在工棚内设临时取暖装置,当钢筋必须在室外焊接时,应根据其焊接工艺的焊接参数进行施焊
雪天或现场风速超过 5

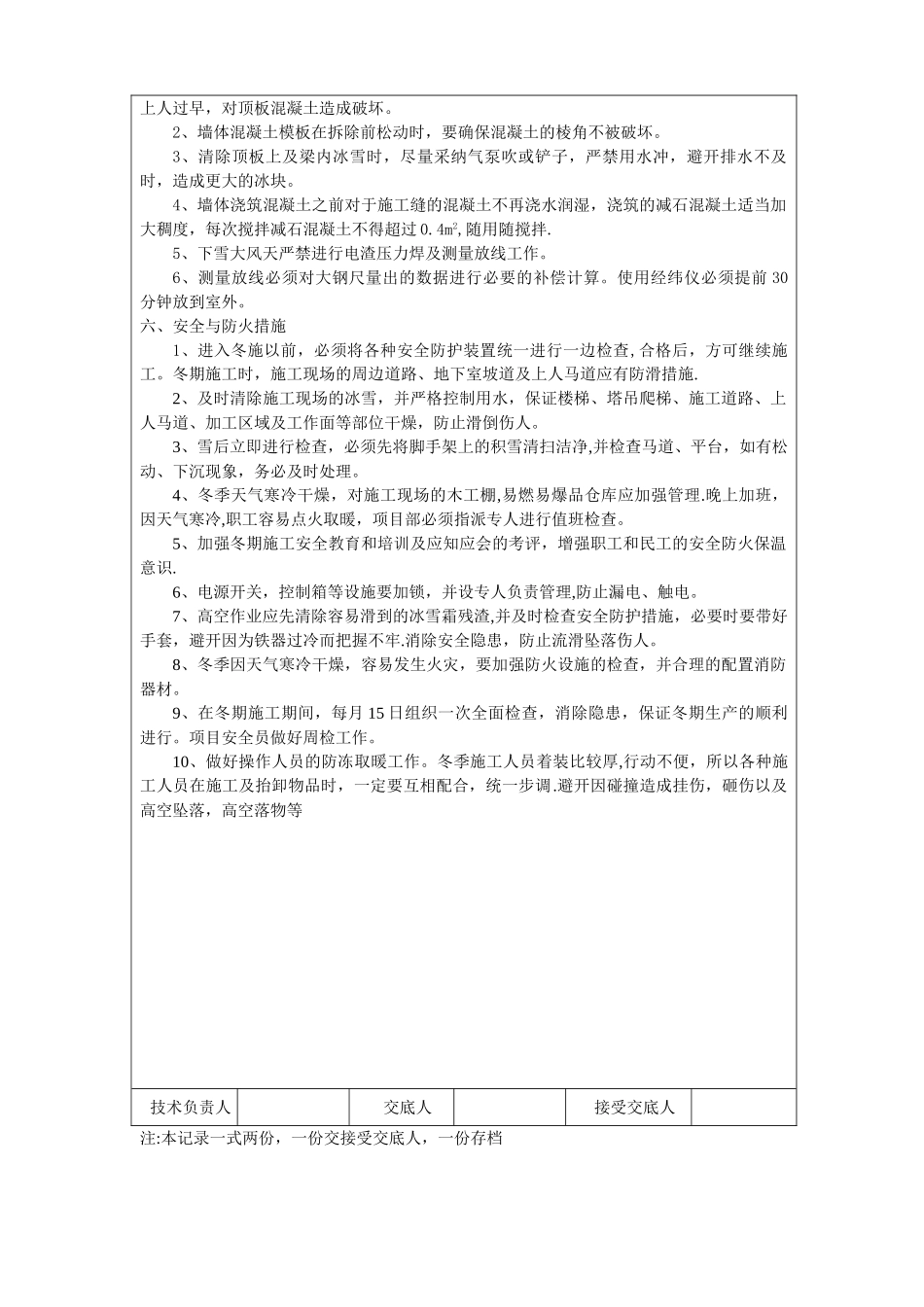

4m/s(三级风)焊接时应实行遮蔽措施,焊接后冷却的钢筋接头应避
