目录一、工程概况 2 二、冬季施工人员组织机构及职责 2 三、施工前准备工作 3 四、冬季施工技术要求及方法 4 五、冬季施工方案 4 六、冬季施工质量保证措施 7 七、冬季施工安全措施 9 八、 冬季施工环境保护及文明施工保证措施 11 九、冬季施工的管理 11 十、冬季施工应急预案 12 桥面系及附属冬季施工方案一、工程概况高河铁路专用线工程区间正线及疏解线共两座特大桥和一座大桥共5
其中跨太焦线特大桥桥式为 28*32+2*24+14*32m 预应力砼 T 梁,桥梁全长 1446
15m,桥梁位于半径 400 m 及 600 m 的曲线上;浊漳河特大桥桥式为 2*24+42*32+2*24+1*32+2*24+64*32m 预应力砼 T 梁,桥梁全长3675
12m,桥梁三次跨越浊漳河,桥梁位于半径 800 m 及 500 m 的曲线上
疏解线大桥桥式为 12*32m 预应力砼 T 梁,桥梁全长 415
36m,桥梁位于半径 500 m 的曲线上
高河铁路专用线 32 米直线 T 梁共 126 片,32 米曲线 T 梁共 196 片,24 米直线 T 梁共 8 片,24 米曲线 T 梁共 8 片
根据总工期安排,桥梁上部桥面系及附属工程要求在铺板作业提前完成,以免带来不必要的施工干扰
为加快施工进度,保证冬季施工工程质量,依据相关技术要求,结合现场实际情况对桥梁上部桥面系及附属工程构造物制定如下具体方案
具体施工措施包括原材料保温及加热、砼运输过程中的保温、砼的养护措施等
冬季施工的混凝土拌制由拌合站统一供应,这就要求拌合站同时做好冬季施工准备

二、冬季施工人员组织机构及职责2
1 项目部冬季施工领导小组组 长:孙宏凯副组长:张晓斌 张龙涛组 员:张旭光 王庆海 杨少辉 韩俊 董晓琳 赵保平 孟庆礼2

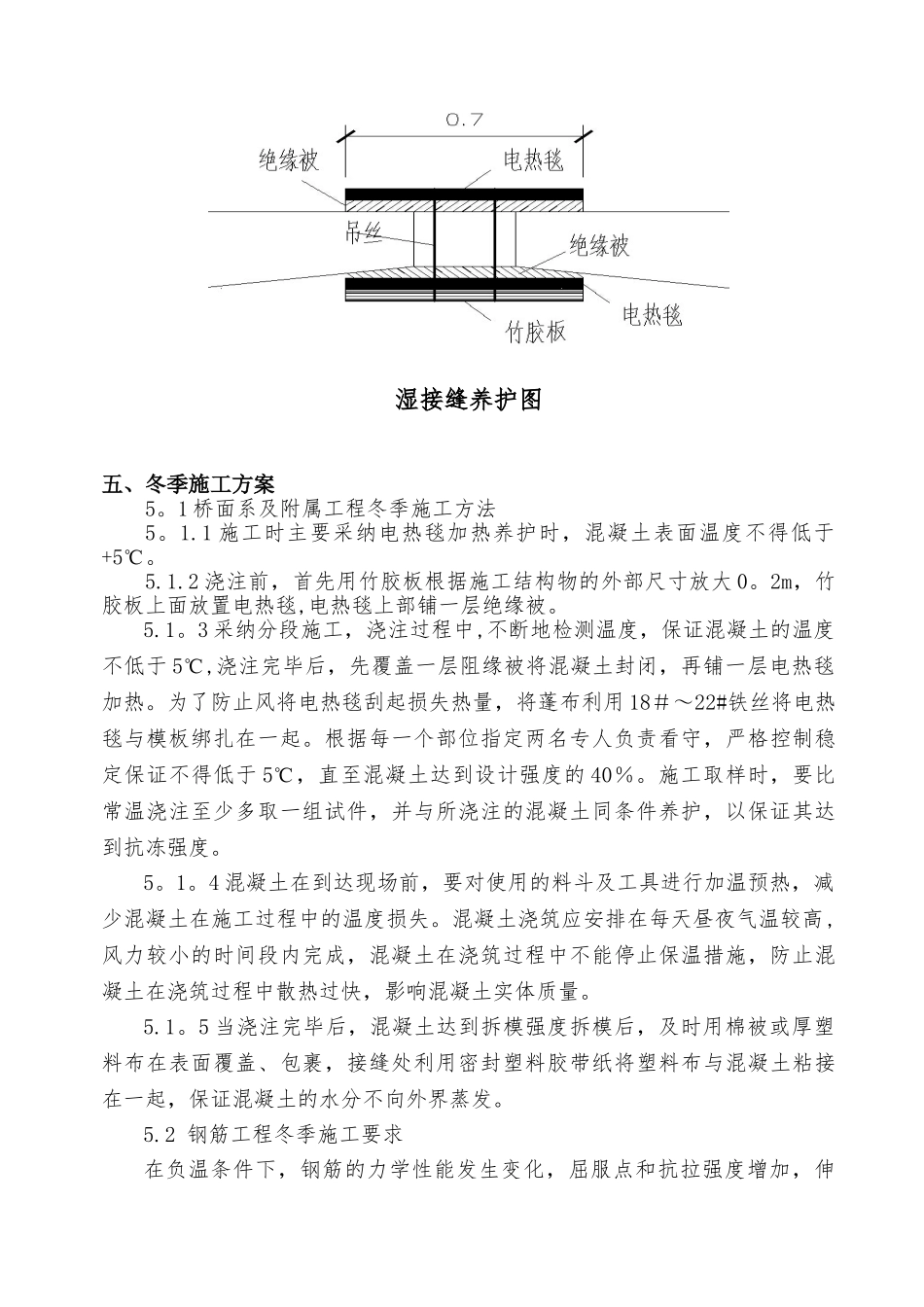

2 人员职责组长:负责冬期施工项目部内部规划,解决人员、
