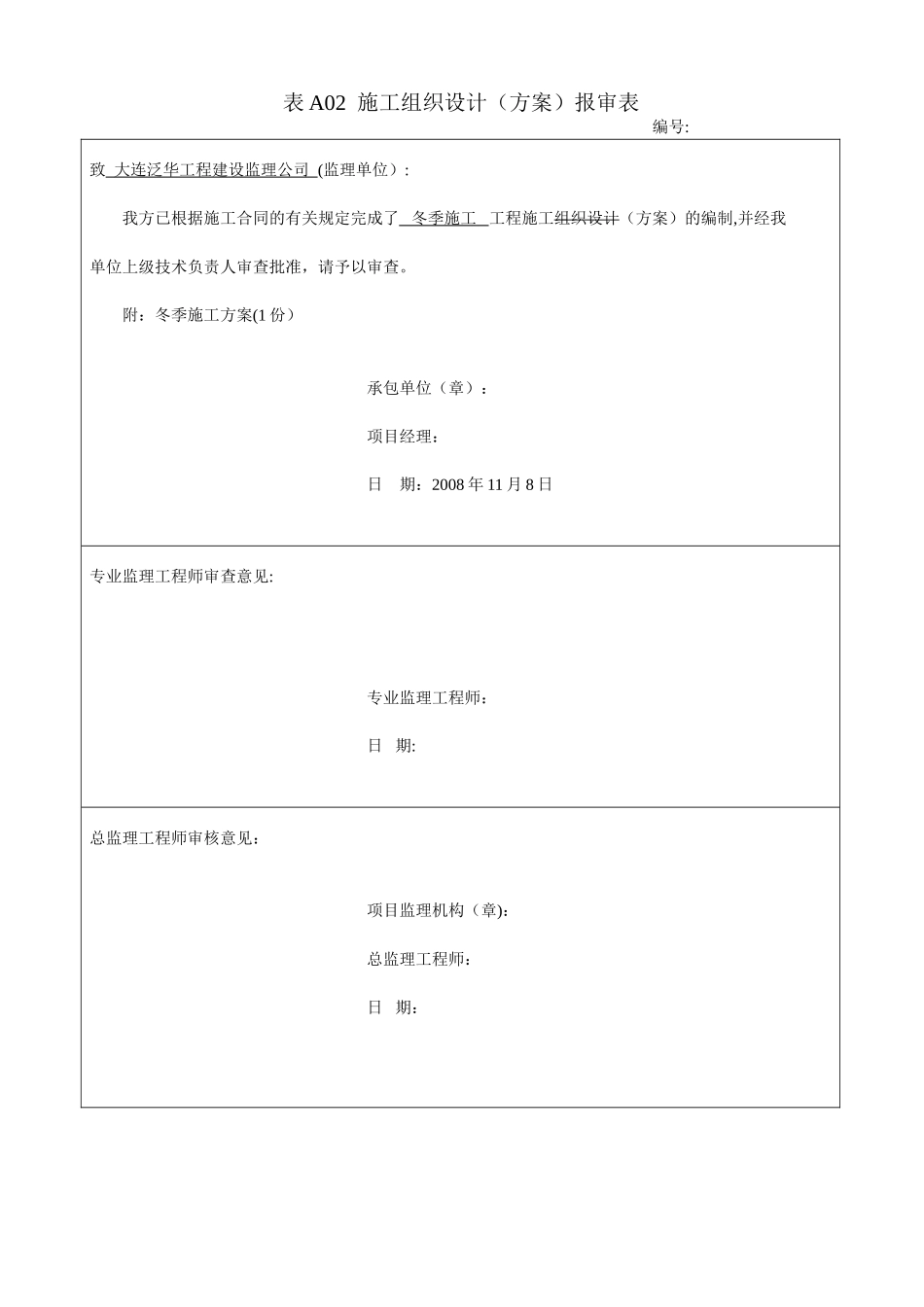

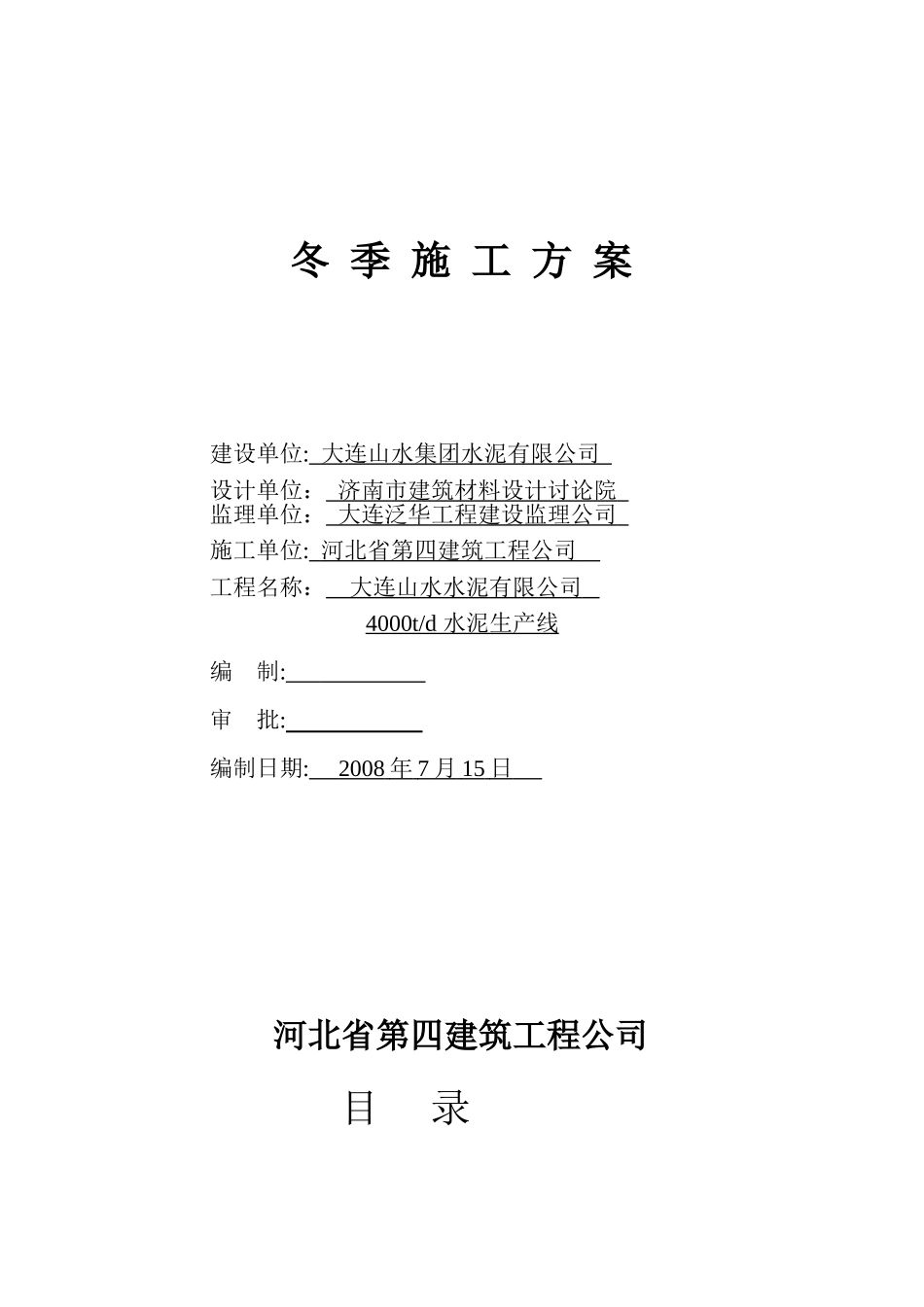

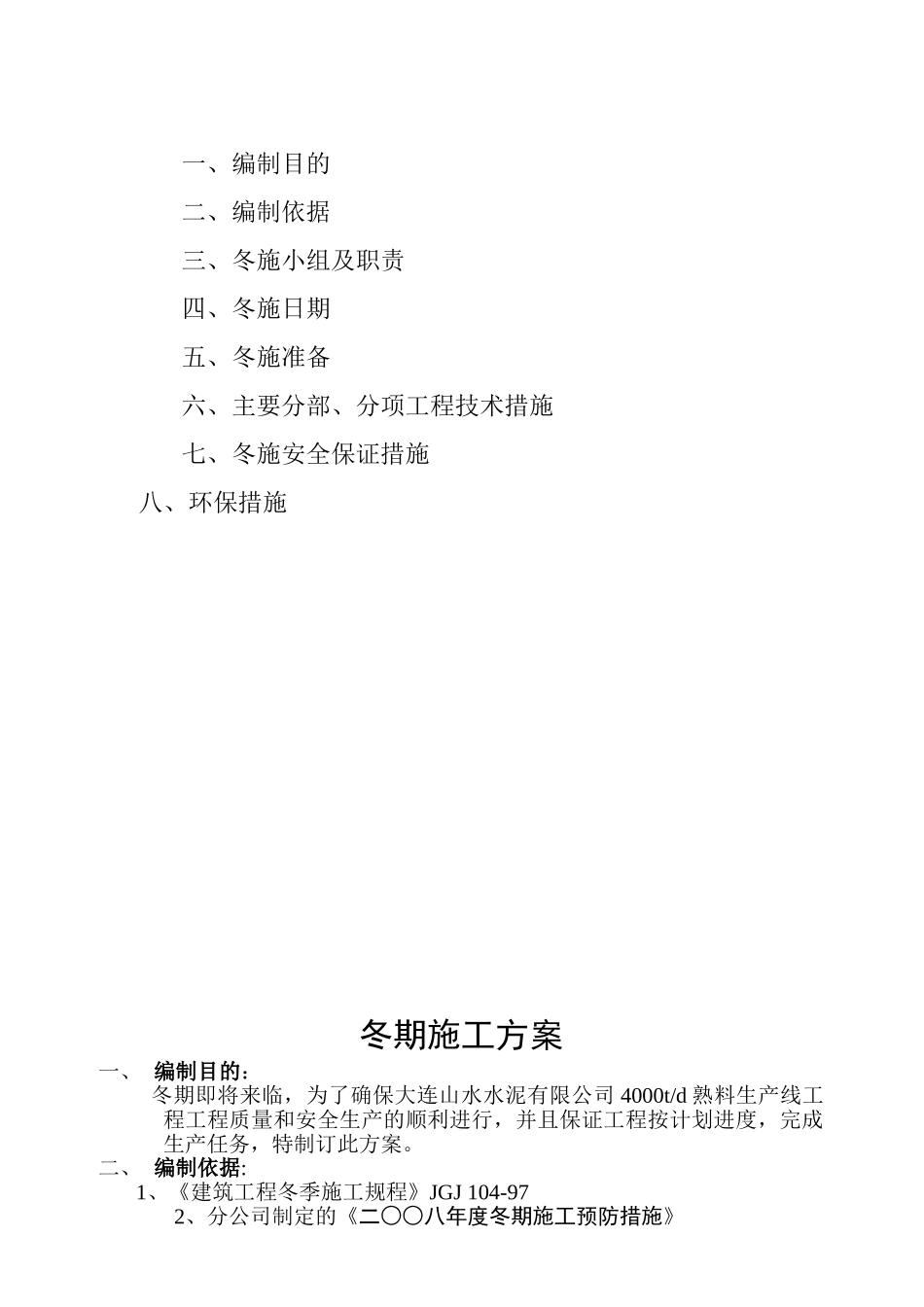

表 A02 施工组织设计(方案)报审表编号:致 大连泛华工程建设监理公司 (监理单位):我方已根据施工合同的有关规定完成了 冬季施工 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:冬季施工方案(1 份)承包单位(章):项目经理:日 期:2008 年 11 月 8 日 专业监理工程师审查意见:专业监理工程师:日 期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日 期:冬 季 施 工 方 案建设单位: 大连山水集团水泥有限公司 设计单位: 济南市建筑材料设计讨论院 监理单位: 大连泛华工程建设监理公司 施工单位: 河北省第四建筑工程公司 工程名称: 大连山水水泥有限公司 4000t/d 水泥生产线 编 制: 审 批: 编制日期: 2008 年 7 月 15 日 河北省第四建筑工程公司目 录一、编制目的二、编制依据三、冬施小组及职责四、冬施日期五、冬施准备六、主要分部、分项工程技术措施七、冬施安全保证措施 八、环保措施冬期施工方案一、 编制目的: 冬期即将来临,为了确保大连山水水泥有限公司 4000t/d 熟料生产线工程工程质量和安全生产的顺利进行,并且保证工程按计划进度,完成生产任务,特制订此方案。二、 编制依据: 1、《建筑工程冬季施工规程》JGJ 104-972、分公司制定的《二○○八年度冬期施工预防措施》三、 冬期施工领导小组及其职责划分 组长: 安子辉 负责冬施过程中的总体布署. 副组长:王建民 负责冬施过程中的生产安排。 何红斌 负责冬施技术措施的制定及实施情况的监控。 赵会来 负责冬施过程中的宣传及后勤安全防护工作。 组员:各专业工长 技术措施的实施及对班组的技术交底。 梁旭东 技术措施实施情况的监督. 谢金军 安全管理的监督. 陈占江 现场临电。 陈 立 冬施所需物资的落实及现场材料的管理。 王利强 试验测温及气温情况的记录. 郝永斌 冬期施工时期机械设备的维修保养. 董艳洪 冬期施工各项技术资料的收集与整理。四、冬季施工日期进入冬期施工的时间:当室外日平均气温连续 5 天稳定低于+5℃时,即进入冬期施工,考虑当地气温不稳定,为保证工程质量,本工程自 2025.11.15日起正式进入冬季施工,但当室外最低气温低于—25℃时,如无可靠保证施工质量安全的措施,禁止进行施工.要求项目部各部门从本措施下发之日起进行测温,并关注当地天气预报。五、 冬期施工准备组织准备:1.1 施管理小组要依据自己...
