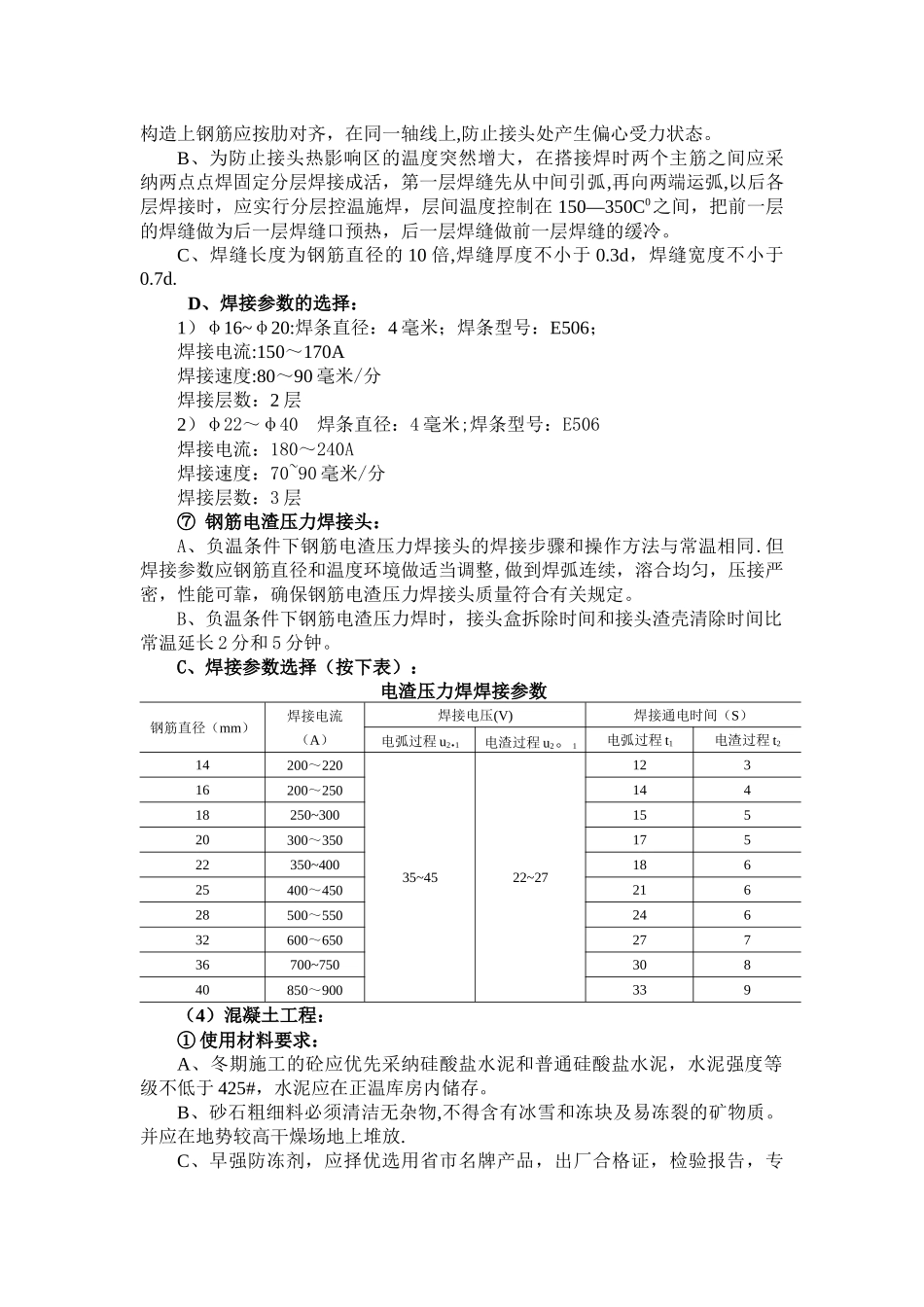

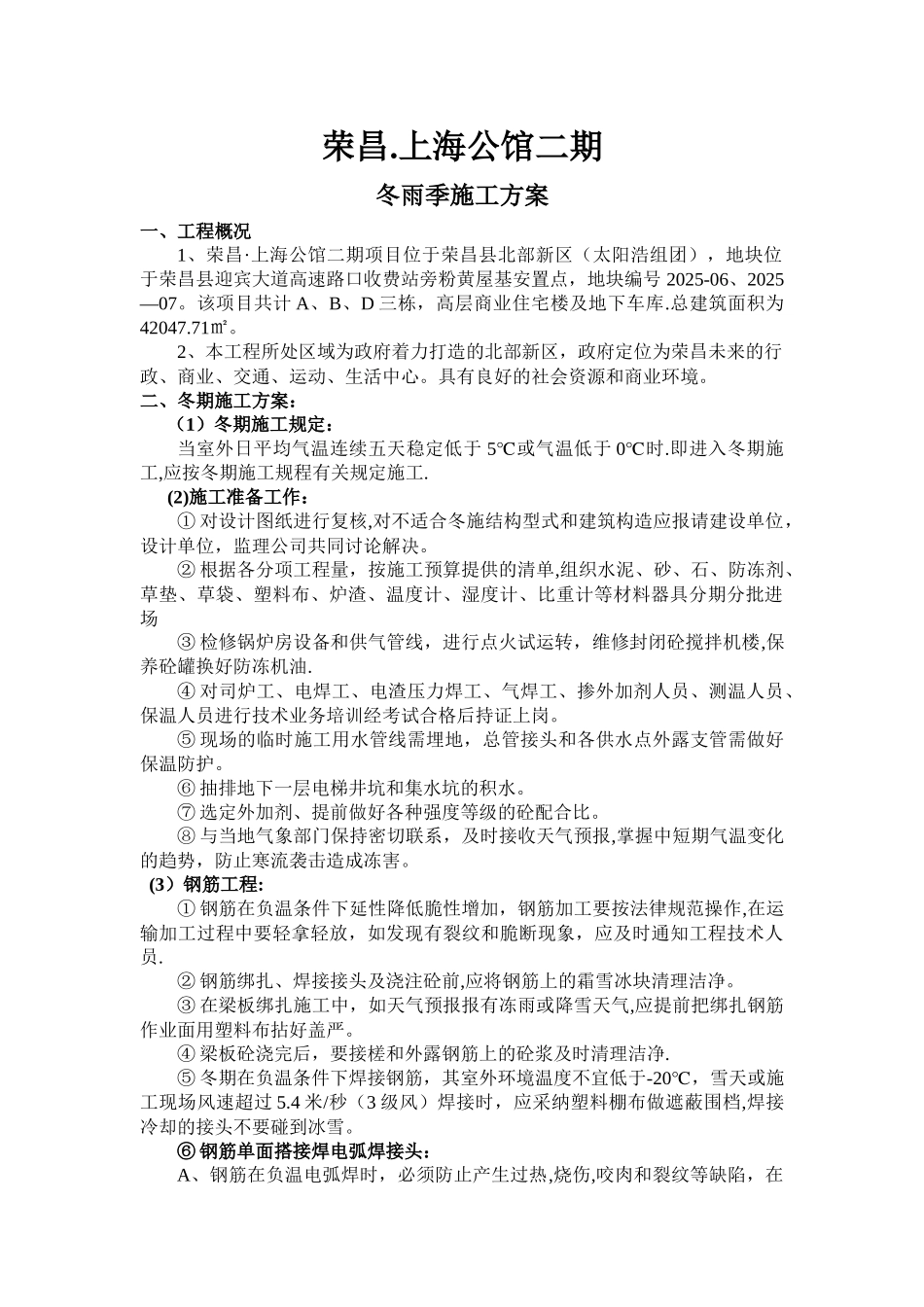

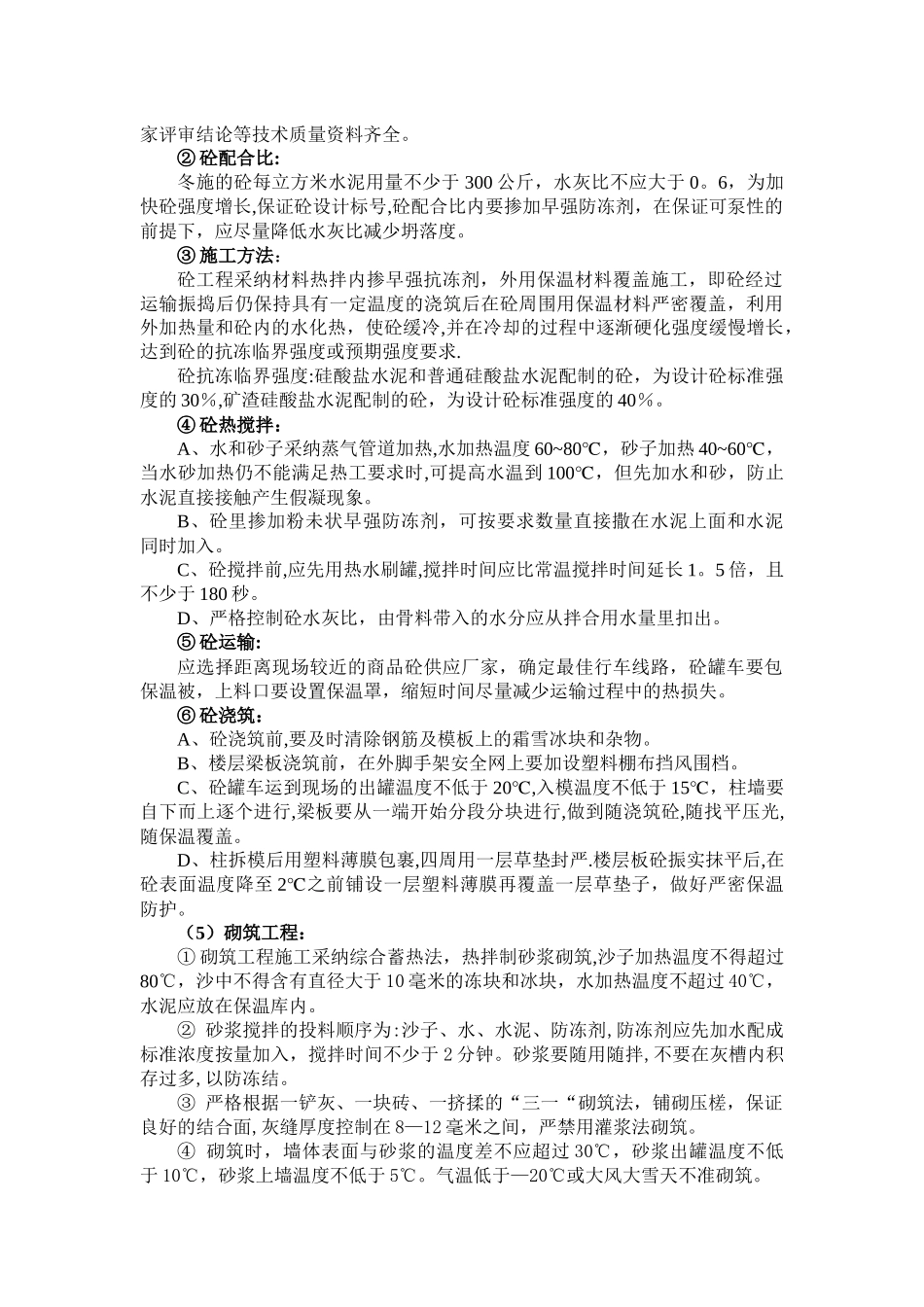

上海公馆二期冬雨季施工方案一、工程概况1、荣昌·上海公馆二期项目位于荣昌县北部新区(太阳浩组团),地块位于荣昌县迎宾大道高速路口收费站旁粉黄屋基安置点,地块编号 2025-06、2025—07
该项目共计 A、B、D 三栋,高层商业住宅楼及地下车库
总建筑面积为42047
2、本工程所处区域为政府着力打造的北部新区,政府定位为荣昌未来的行政、商业、交通、运动、生活中心
具有良好的社会资源和商业环境
二、冬期施工方案:(1)冬期施工规定:当室外日平均气温连续五天稳定低于 5℃或气温低于 0℃时
即进入冬期施工,应按冬期施工规程有关规定施工
(2)施工准备工作:① 对设计图纸进行复核,对不适合冬施结构型式和建筑构造应报请建设单位,设计单位,监理公司共同讨论解决
② 根据各分项工程量,按施工预算提供的清单,组织水泥、砂、石、防冻剂、草垫、草袋、塑料布、炉渣、温度计、湿度计、比重计等材料器具分期分批进场③ 检修锅炉房设备和供气管线,进行点火试运转,维修封闭砼搅拌机楼,保养砼罐换好防冻机油
④ 对司炉工、电焊工、电渣压力焊工、气焊工、掺外加剂人员、测温人员、保温人员进行技术业务培训经考试合格后持证上岗
⑤ 现场的临时施工用水管线需埋地,总管接头和各供水点外露支管需做好保温防护
⑥ 抽排地下一层电梯井坑和集水坑的积水
⑦ 选定外加剂、提前做好各种强度等级的砼配合比
⑧ 与当地气象部门保持密切联系,及时接收天气预报,掌握中短期气温变化的趋势,防止寒流袭击造成冻害
(3)钢筋工程:① 钢筋在负温条件下延性降低脆性增加,钢筋加工要按法律规范操作,在运输加工过程中要轻拿轻放,如发现有裂纹和脆断现象,应及时通知工程技术人员
② 钢筋绑扎、焊接接头及浇注砼前,应将钢筋上的霜雪冰块清理洁净
③ 在梁板绑扎施工中,如天气预报报有冻雨或降雪天气,应提前把绑扎钢筋作业面用塑料布拈好盖严
