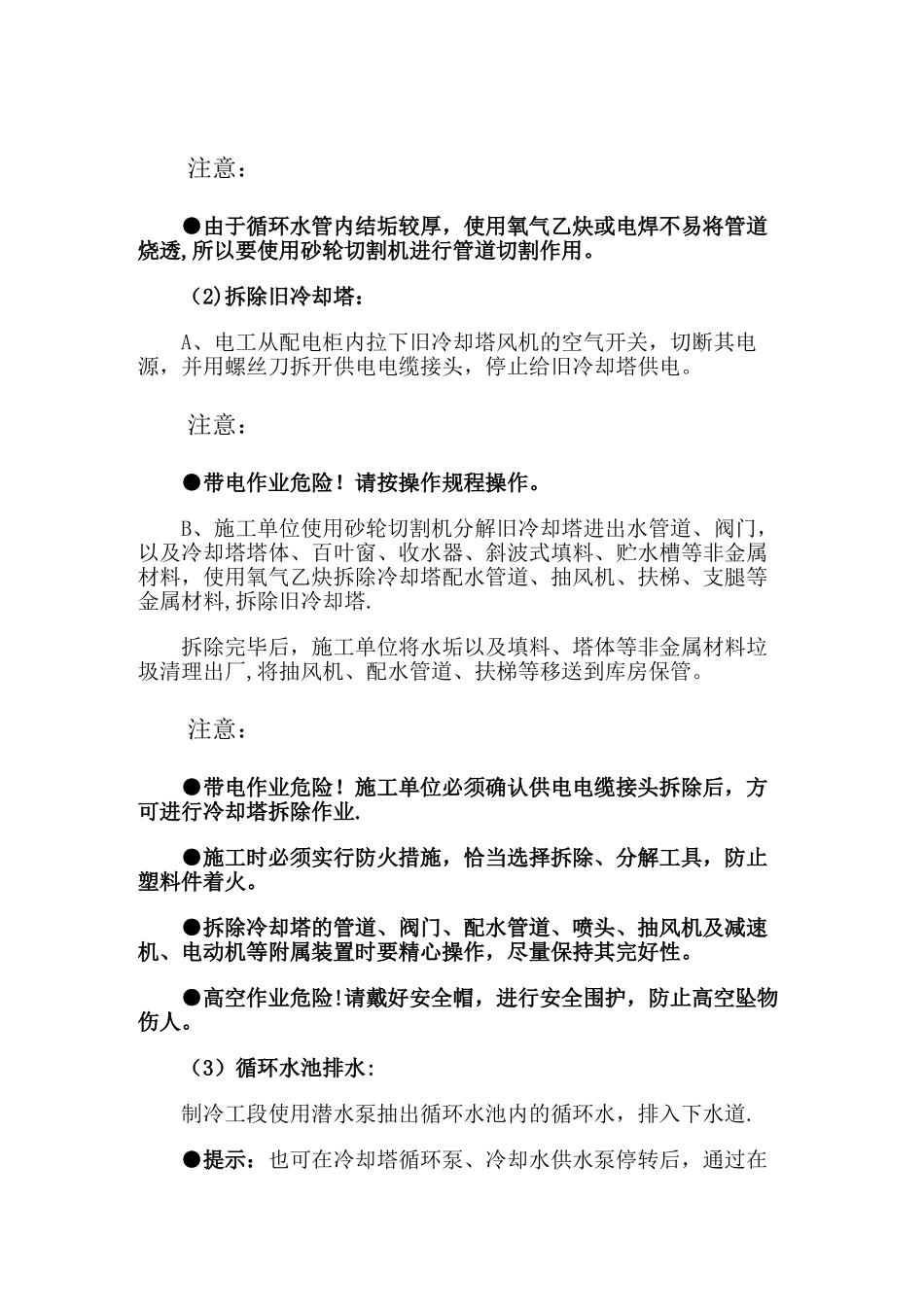

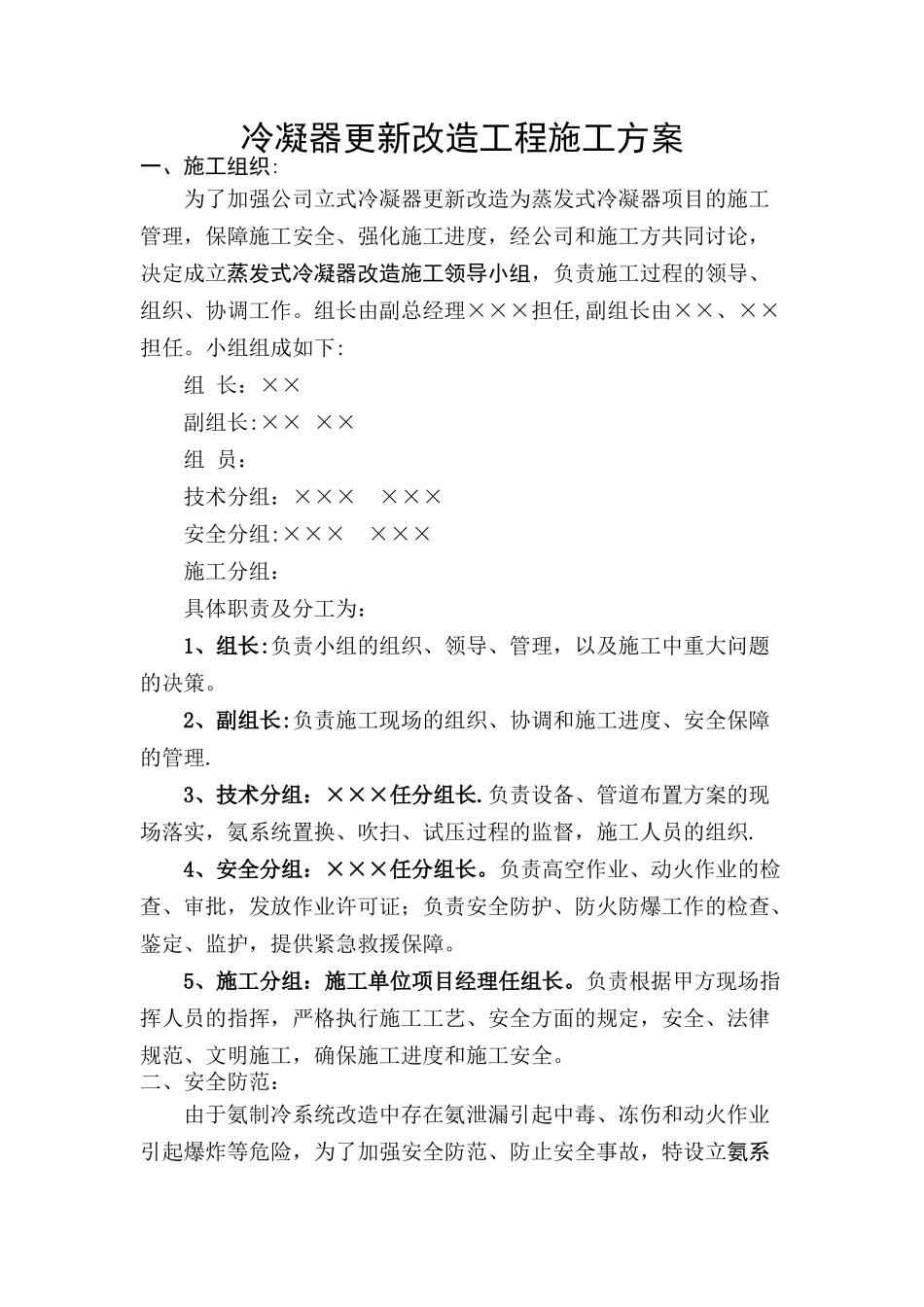

冷凝器更新改造工程施工方案一、施工组织:为了加强公司立式冷凝器更新改造为蒸发式冷凝器项目的施工管理,保障施工安全、强化施工进度,经公司和施工方共同讨论,决定成立蒸发式冷凝器改造施工领导小组,负责施工过程的领导、组织、协调工作。组长由副总经理×××担任,副组长由××、××担任。小组组成如下:组 长:××副组长:×× ××组 员:技术分组:××× ××× 安全分组:××× ×××施工分组:具体职责及分工为:1、组长:负责小组的组织、领导、管理,以及施工中重大问题的决策。2、副组长:负责施工现场的组织、协调和施工进度、安全保障的管理.3、技术分组:×××任分组长.负责设备、管道布置方案的现场落实,氨系统置换、吹扫、试压过程的监督,施工人员的组织.4、安全分组:×××任分组长。负责高空作业、动火作业的检查、审批,发放作业许可证;负责安全防护、防火防爆工作的检查、鉴定、监护,提供紧急救援保障。5、施工分组:施工单位项目经理任组长。负责根据甲方现场指挥人员的指挥,严格执行施工工艺、安全方面的规定,安全、法律规范、文明施工,确保施工进度和施工安全。二、安全防范:由于氨制冷系统改造中存在氨泄漏引起中毒、冻伤和动火作业引起爆炸等危险,为了加强安全防范、防止安全事故,特设立氨系统安全防范及应急处理小组,负责氨系统管道改造期间安全防范措施的落实和突发事件的应急处理。组长由副总经理×××担任,副组长由×××、××担任.小组组成如下:组 长:×××副组长:××× ×××组 员:××× ××× ××× ×××具体职责为:1、生产运营部负责动火试验,氨液稀释,着火后的消防、灭火;2、设备动力部负责系统收氨、排氨、加氨时的阀门切换,现场人员疏散、抢救; 3、施工单位配备专职安全员,负责施工现场安全及施工人员的疏散、抢救。注意:●氨系统管道排氨、吹扫、置换、焊接管道、打压、抽真空期间,上述部门和单位必须保留人员 24 小时值守,以及时处理施工中出现的问题。 蒸发式冷凝器改造方案(二)2025-04—20 01:38三、施工方案:本工程分为水循环系统、氨制冷系统、电控系统、土建施工三部分。具体工程内容及方案为:1、水循环系统:(1)临时改造循环水管道:和生产运营部协商,冷凝器循环水系统临时停水(暂停供冷)。施工单位使用砂轮切割机切断 350m3/h 机械通风横流式玻璃钢冷却塔(下称旧冷却塔)进、出水管道,然后用沟通电弧焊机焊接钢板封堵冷凝器循环水系统...
