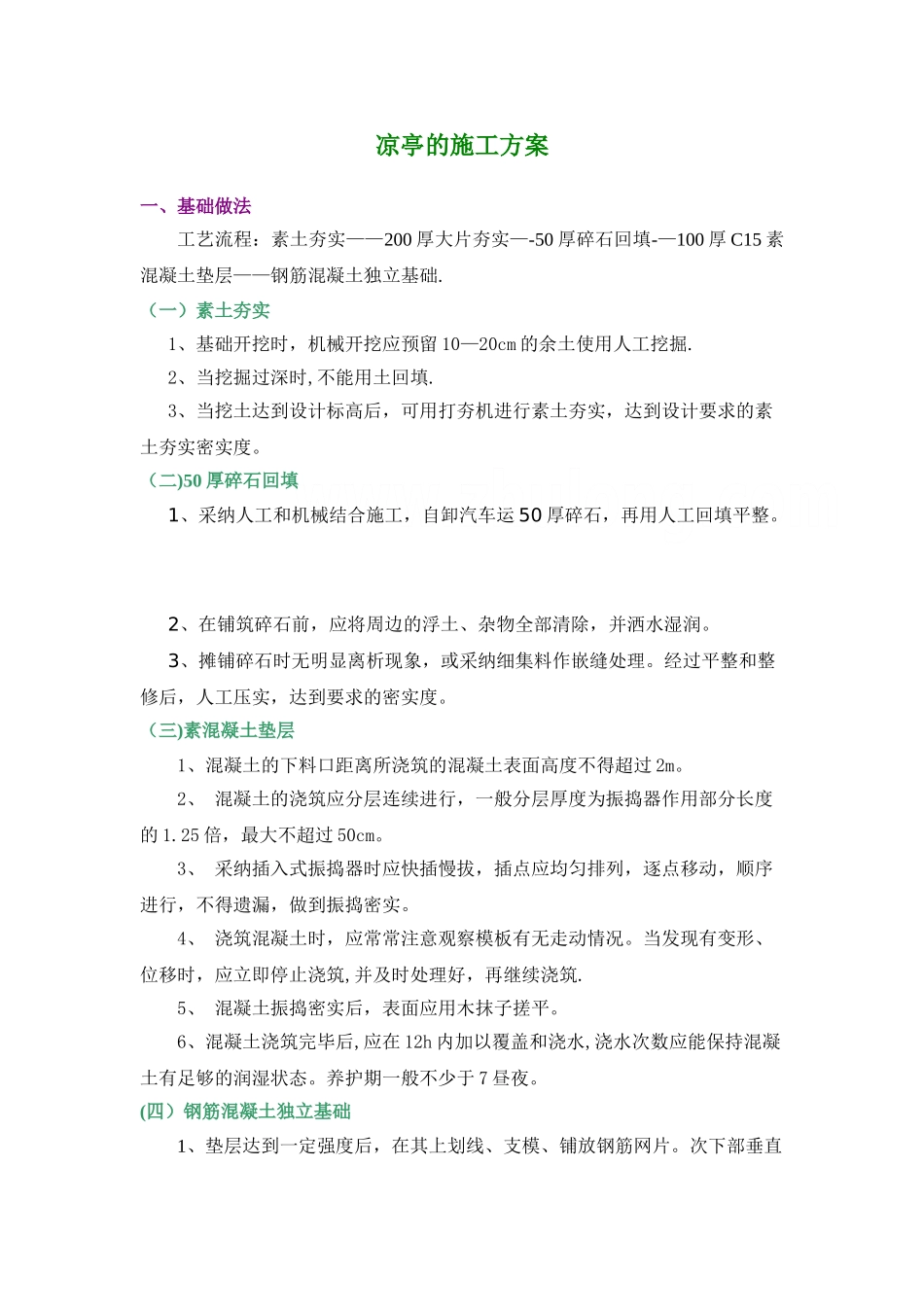

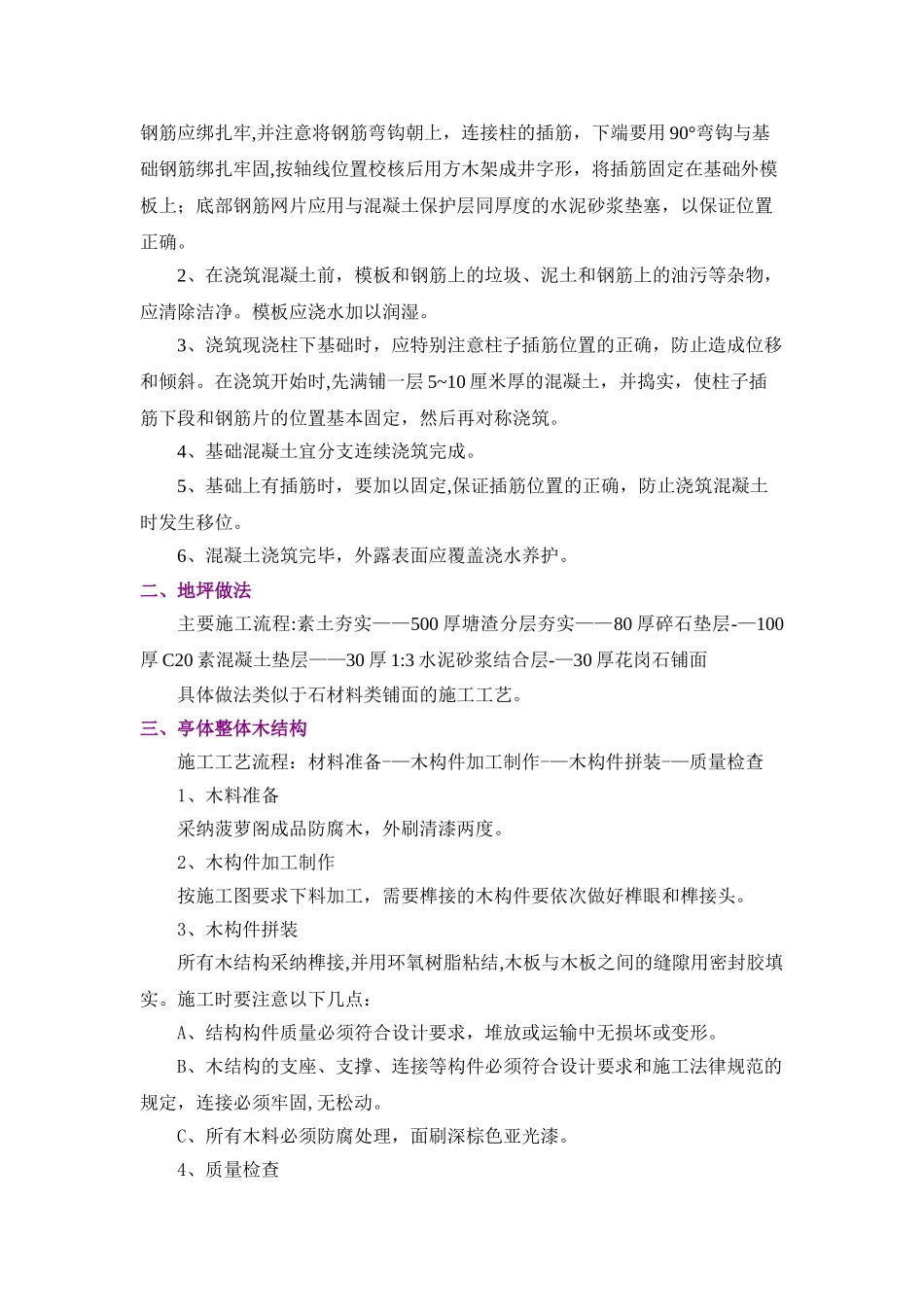

凉亭的施工方案一、基础做法工艺流程:素土夯实——200 厚大片夯实—-50 厚碎石回填-—100 厚 C15 素混凝土垫层——钢筋混凝土独立基础.(一)素土夯实 1、基础开挖时,机械开挖应预留 10—20cm 的余土使用人工挖掘.2、当挖掘过深时,不能用土回填.3、当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求的素土夯实密实度。(二)50 厚碎石回填1、采纳人工和机械结合施工,自卸汽车运 50 厚碎石,再用人工回填平整。 2、在铺筑碎石前,应将周边的浮土、杂物全部清除,并洒水湿润。 3、摊铺碎石时无明显离析现象,或采纳细集料作嵌缝处理。经过平整和整修后,人工压实,达到要求的密实度。(三)素混凝土垫层1、混凝土的下料口距离所浇筑的混凝土表面高度不得超过 2m。2、 混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的 1.25 倍,最大不超过 50cm。3、 采纳插入式振捣器时应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。4、 浇筑混凝土时,应常常注意观察模板有无走动情况。当发现有变形、位移时,应立即停止浇筑,并及时处理好,再继续浇筑.5、 混凝土振捣密实后,表面应用木抹子搓平。6、混凝土浇筑完毕后,应在 12h 内加以覆盖和浇水,浇水次数应能保持混凝土有足够的润湿状态。养护期一般不少于 7 昼夜。(四)钢筋混凝土独立基础1、垫层达到一定强度后,在其上划线、支模、铺放钢筋网片。次下部垂直钢筋应绑扎牢,并注意将钢筋弯钩朝上,连接柱的插筋,下端要用 90°弯钩与基础钢筋绑扎牢固,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆垫塞,以保证位置正确。2、在浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清除洁净。模板应浇水加以润湿。3、浇筑现浇柱下基础时,应特别注意柱子插筋位置的正确,防止造成位移和倾斜。在浇筑开始时,先满铺一层 5~10 厘米厚的混凝土,并捣实,使柱子插筋下段和钢筋片的位置基本固定,然后再对称浇筑。4、基础混凝土宜分支连续浇筑完成。5、基础上有插筋时,要加以固定,保证插筋位置的正确,防止浇筑混凝土时发生移位。6、混凝土浇筑完毕,外露表面应覆盖浇水养护。 二、地坪做法主要施工流程:素土夯实——500 厚塘渣分层夯实——80 厚碎石垫层-—100厚 C20 素混凝土垫层——30 厚 1:3 水泥砂浆结合层-—30 厚花岗石铺面具体做法...
