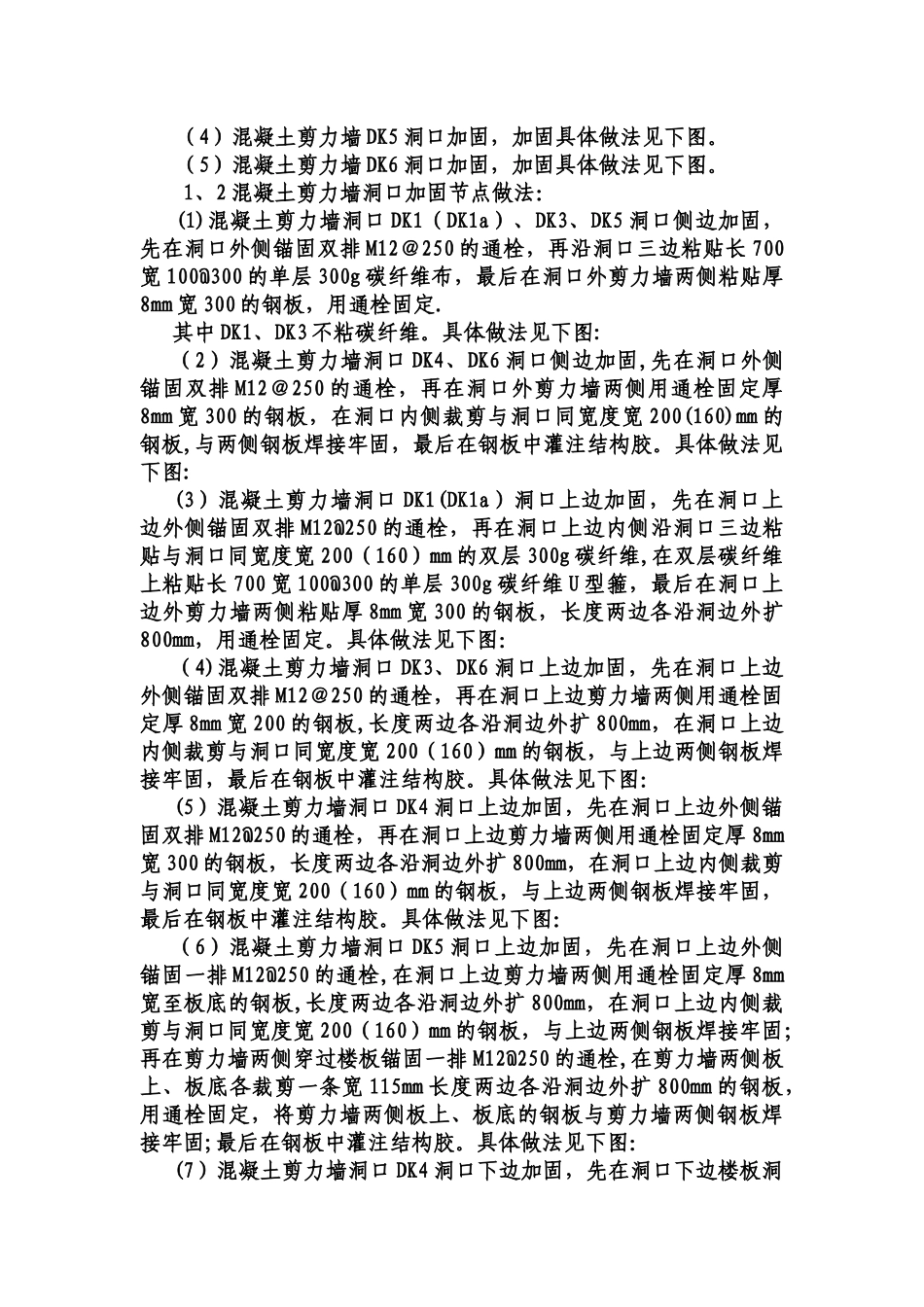

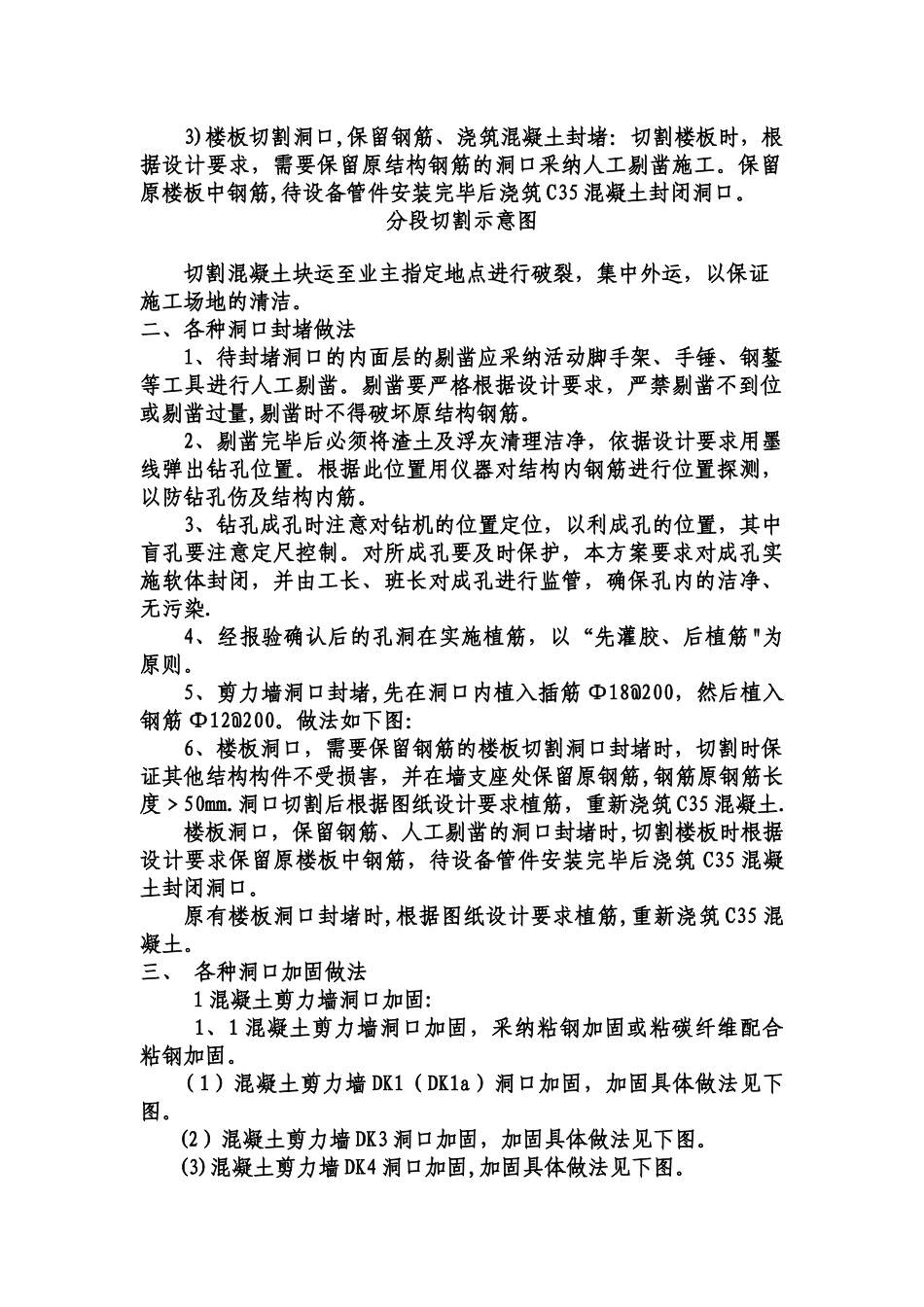

剪力墙、楼板开洞施工专项方案一、各种新开洞口做法1、剪力墙上开洞:洞开设前均先搭设好脚手架作为作业面,根据设计要求在墙体上放出切割位置线;切割剪力墙洞口时,先待切墙体分成 0
5m小块田字形分段切割,切割成每快的重量不宜超过 300kg,以利切割及搬运
用水钻从中心向四周带型切割,总体施工顺序由上至下进行切割
水钻排孔切割后人工剔凿扩展 50mm,保留钢筋,将原墙内钢筋对折焊接,用高强修补砂浆抹平,再根据图纸设计进行加固
2、楼板上开洞切割楼板时,在切割周边 1m 范围内采纳满堂脚手架进行支撑加固,切割区内搭设满堂脚手架,上铺架板和密目网,防止混凝土碎块跌落到下层楼板,对楼板产生影响;板上放海绵,防止水钻及切割锯用水到处流淌,保持施工操作面的清洁
分段切割示意图1)楼板切割,重新植筋、浇筑混凝土:切割楼板洞口时,洞口尺寸大于 1m×1m 的先使用水钻在待切割的楼板中央切割出一个 1m×1m 的施工洞,以便于液压钳的施工
再使用液压钳破裂混凝土楼板;在距切割边缘线 200mm 的范围停止液压钳破裂施工,采纳采纳人工剔凿施工,保留原楼板中钢筋
洞口尺寸小于 1m×1m 的用水钻从中心向四周带型切割
切割混凝土楼板时,保证其他结构构件不受损害,并在墙支座处保留原钢筋,钢筋原钢筋长度﹥50mm
洞口切割后根据图纸设计要求植筋,重新浇筑 C35 混凝土
2)楼板切割洞口,不保留钢筋:切割楼板时,根据设计要求,不需要保留原结构钢筋的洞口采纳水钻排孔切割配合液压钳进行切割施工
洞口尺寸大于1m×1m的先使用水钻在待切割的楼板中央切割出一个1m×1m的施工洞,以便于液压钳的施工
再使用液压钳破裂混凝土楼板;在距切割边缘线200mm的范围停止液压钳破裂施工,采纳水钻或切割锯沿切割边缘线切割混凝土楼板,以防止液压钳破裂混凝土造成周边混凝土结构的损坏
最后用人工剔凿进行修边
洞口尺寸小于
