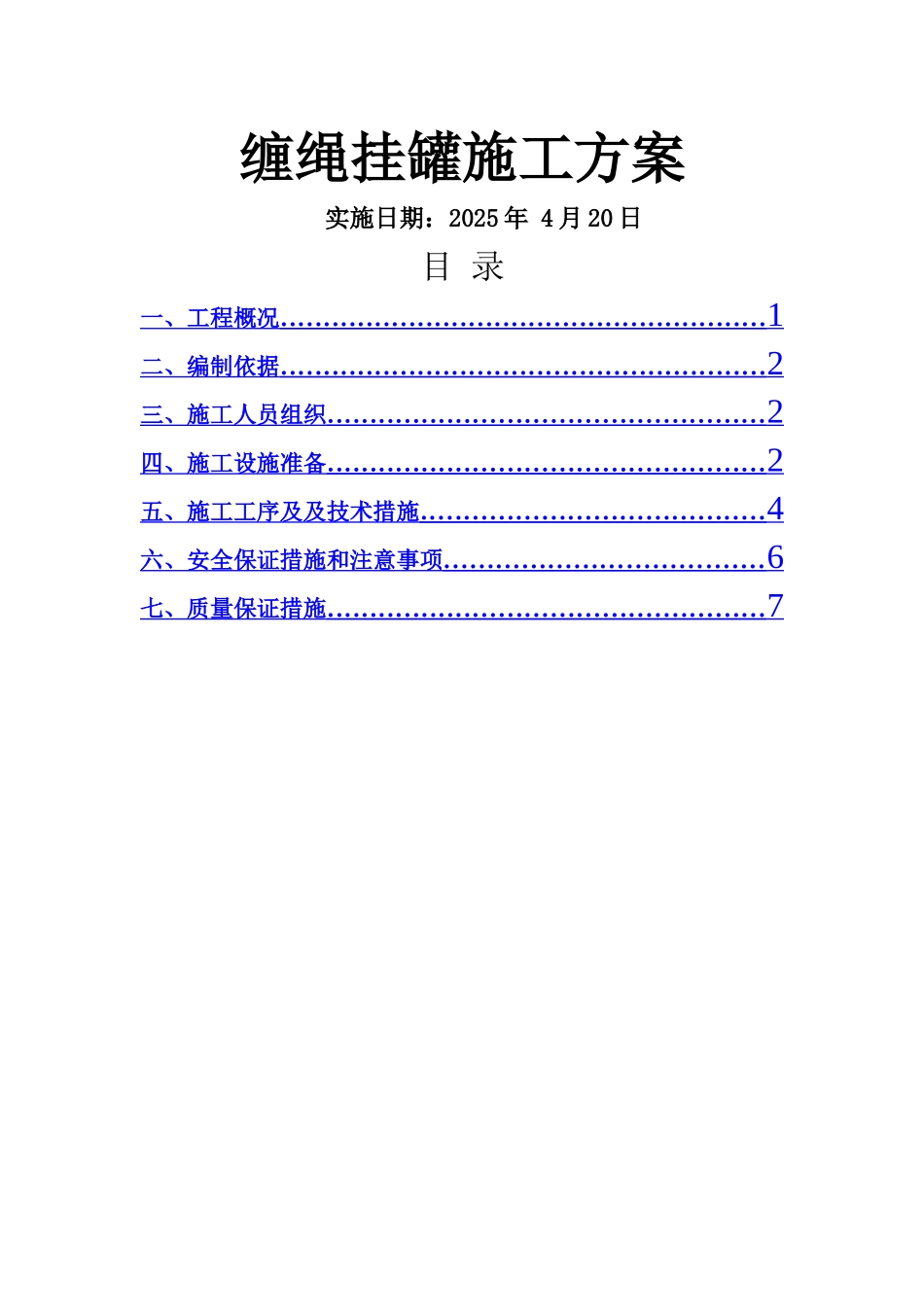

缠绳挂罐施工方案实施日期:2025 年 4 月 20 日目 录一、工程概况

1 二、编制依据
2 三、施工人员组织
2 四、施工设施准备
2 五、施工工序及及技术措施
4 六、安全保证措施和注意事项
6 七、质量保证措施

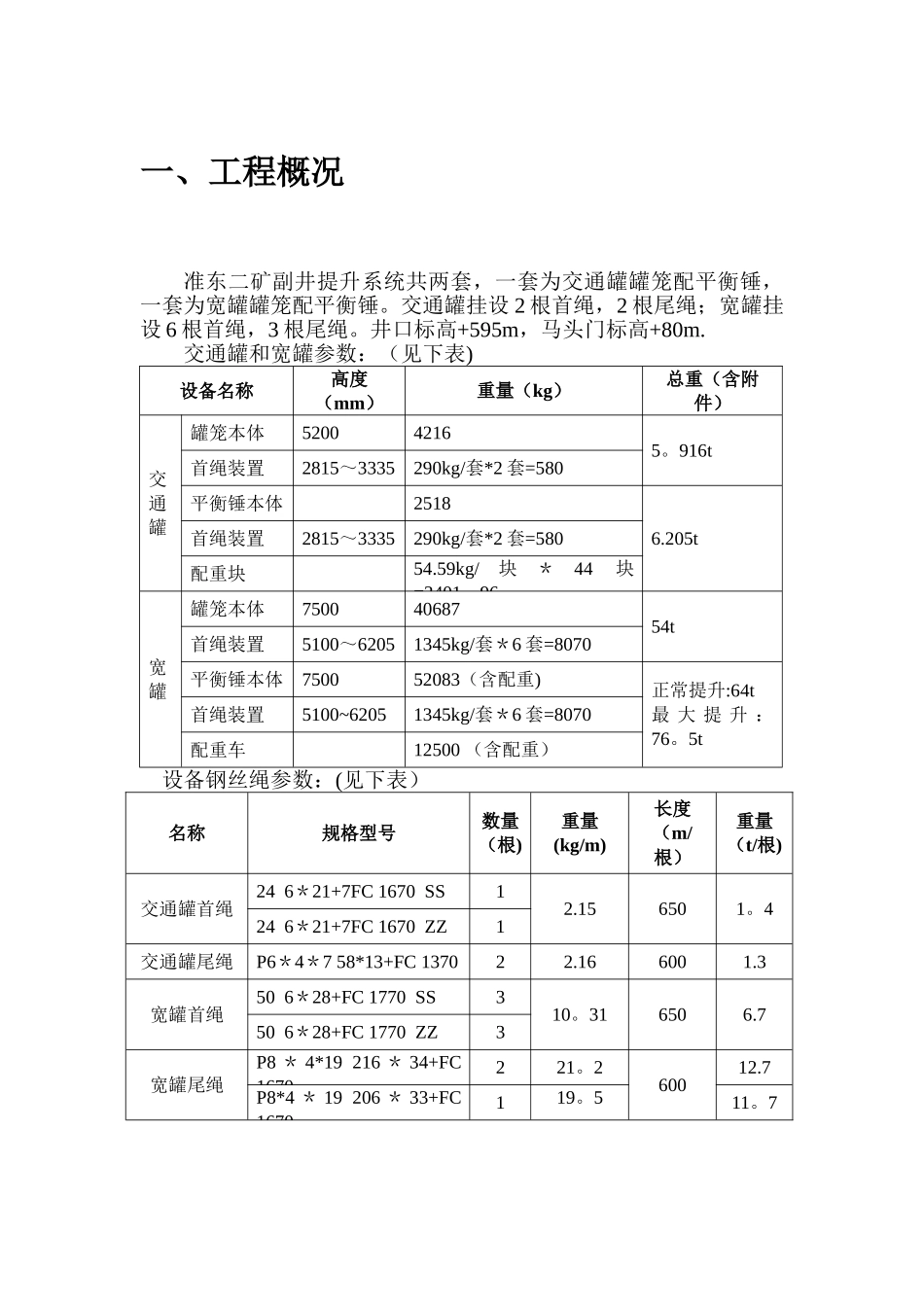

7 一、工程概况准东二矿副井提升系统共两套,一套为交通罐罐笼配平衡锤,一套为宽罐罐笼配平衡锤
交通罐挂设 2 根首绳,2 根尾绳;宽罐挂设 6 根首绳,3 根尾绳
井口标高+595m,马头门标高+80m
交通罐和宽罐参数:(见下表)设备名称高度(mm)重量(kg)总重(含附件)交通罐罐笼本体52004216 5
916t首绳装置2815~3335290kg/套*2 套=580平衡锤本体2518 6
205t首绳装置2815~3335290kg/套*2 套=580配重块54
59kg/块*44块=2401
96宽罐罐笼本体750040687 54t首绳装置5100~62051345kg/套*6 套=8070平衡锤本体750052083(含配重)正常提升:64t最 大 提
