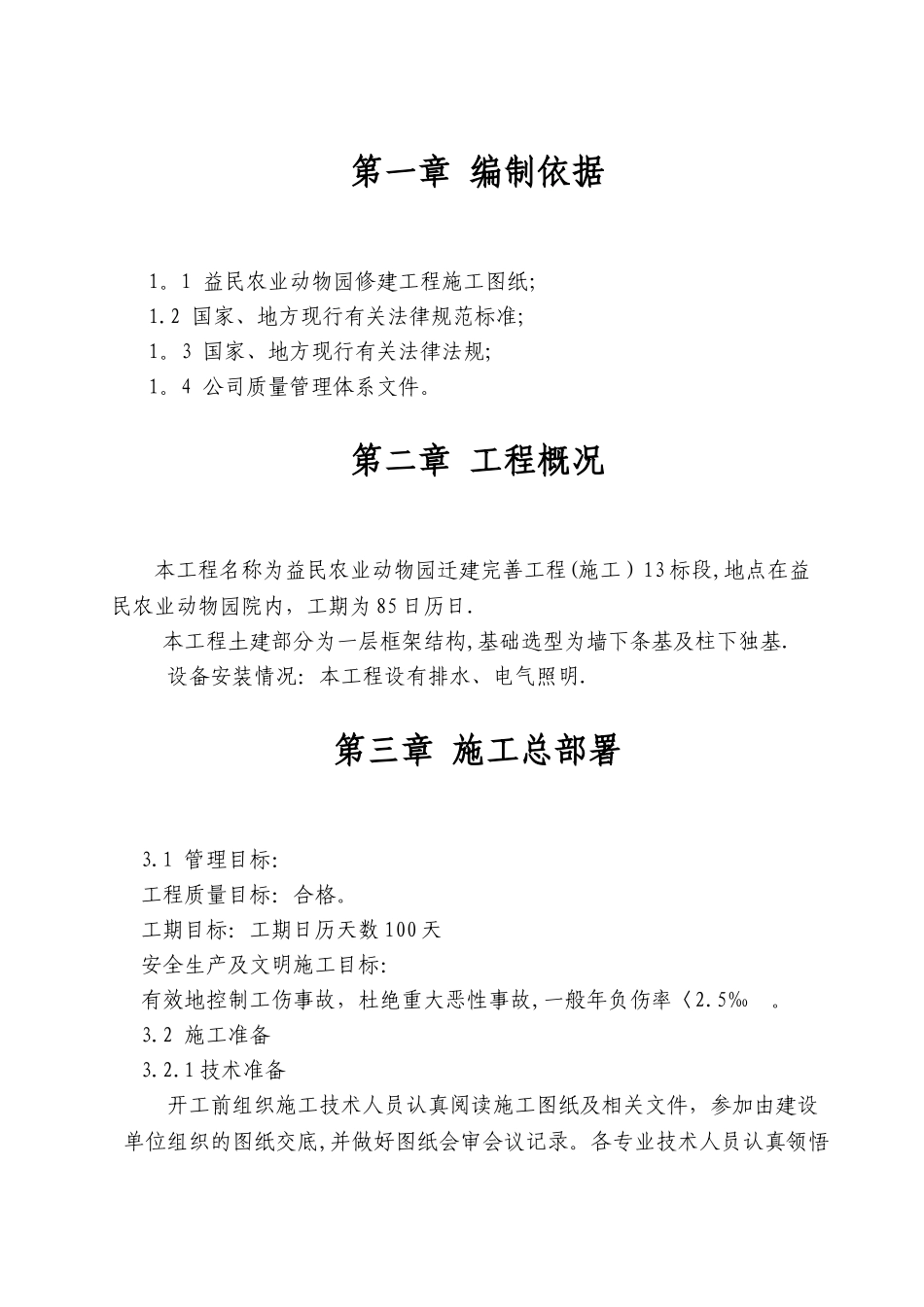

第一章 编制依据1
1 益民农业动物园修建工程施工图纸;1
2 国家、地方现行有关法律规范标准;1
3 国家、地方现行有关法律法规;1
4 公司质量管理体系文件
第二章 工程概况本工程名称为益民农业动物园迁建完善工程(施工)13 标段,地点在益民农业动物园院内,工期为 85 日历日
本工程土建部分为一层框架结构,基础选型为墙下条基及柱下独基
设备安装情况:本工程设有排水、电气照明

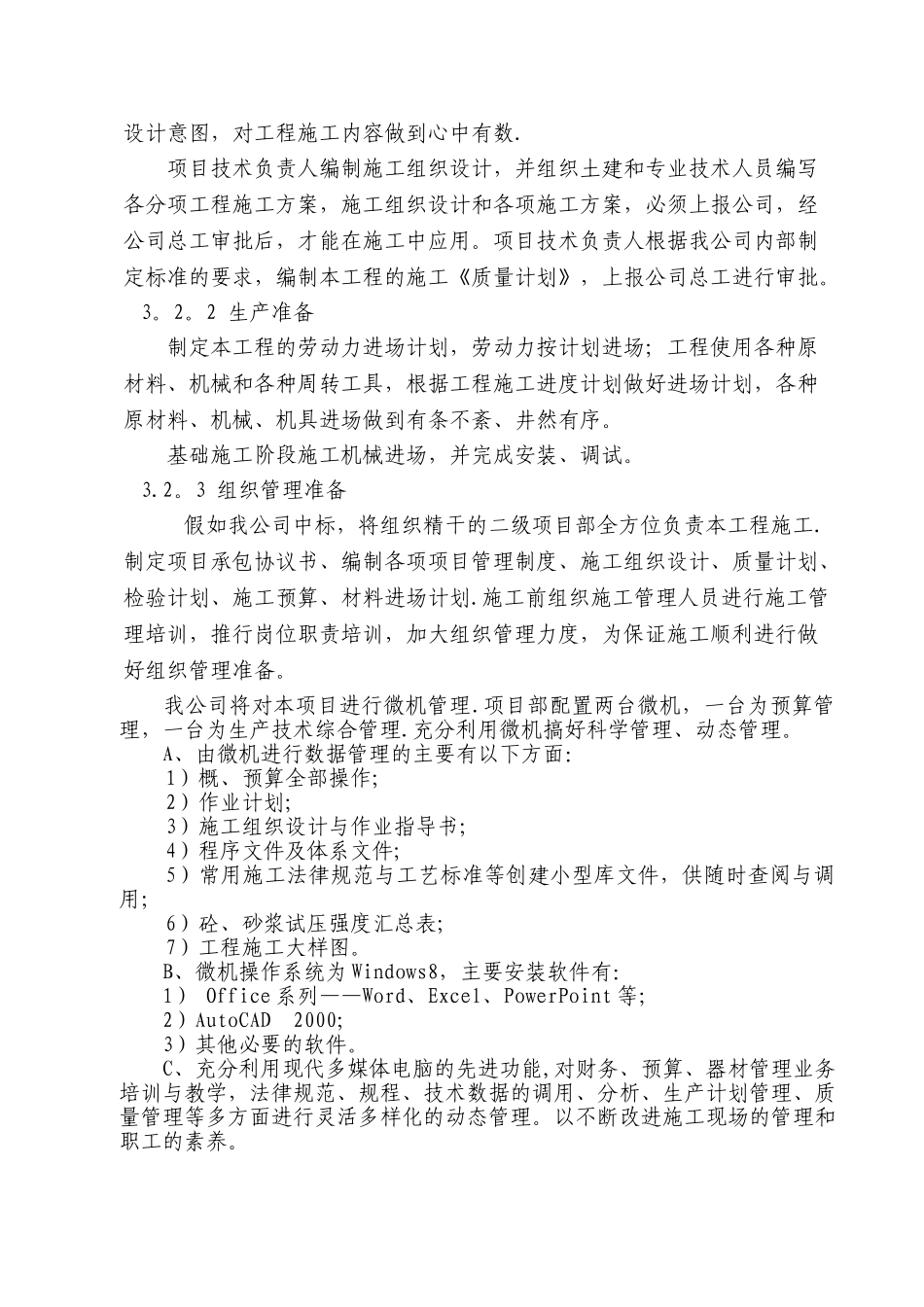

第三章 施工总部署3
1 管理目标:工程质量目标:合格
工期目标:工期日历天数 100 天安全生产及文明施工目标:有效地控制工伤事故,杜绝重大恶性事故,一般年负伤率〈2
2 施工准备3
1 技术准备开工前组织施工技术人员认真阅读施工图纸及相关文件,参加由建设单位组织的图纸交底,并做好图纸会审会议记录
各专业技术人员认真领悟设计意图,对工程施工内容做到心中有数
项目技术负责人编制施工组织设计,并组织土建和专业技术人员编写各分项工程施工方案,施工组织设计和各项施工方案,必须上报公司,经公司总工审批后,才能在施工中应用
项目技术负责人根据我公司内部制定标准的要求,编制本工程的施工《质量计划》,上报公司总工进行审批
2 生产准备制定本工程的劳动力进场计划,劳动力按计划进场;工程使用各种原材料、机械和各种周转工具,根据工程施工进度计划做好进场计划,各种原材料、机械、机具进场做到有条不紊、井然有序
基础施工阶段施工机械进场,并完成安装、调试
3 组织管理准备假如我公司中标,将组织精干的二级项目部全方位负责本工程施工
制定项目承包协议书、编制各项项目管理制度、施工组织设计、质量计划、检验计划、施工预算、材料进场计划
施工前组织施工管理人员进行施工管理培训,推行岗位职责培训,加大组织管理力度,为保证施工顺利进行做好组织管理准备
我公司将对本项目进行微机管理
项目部配置两台微机,一台
