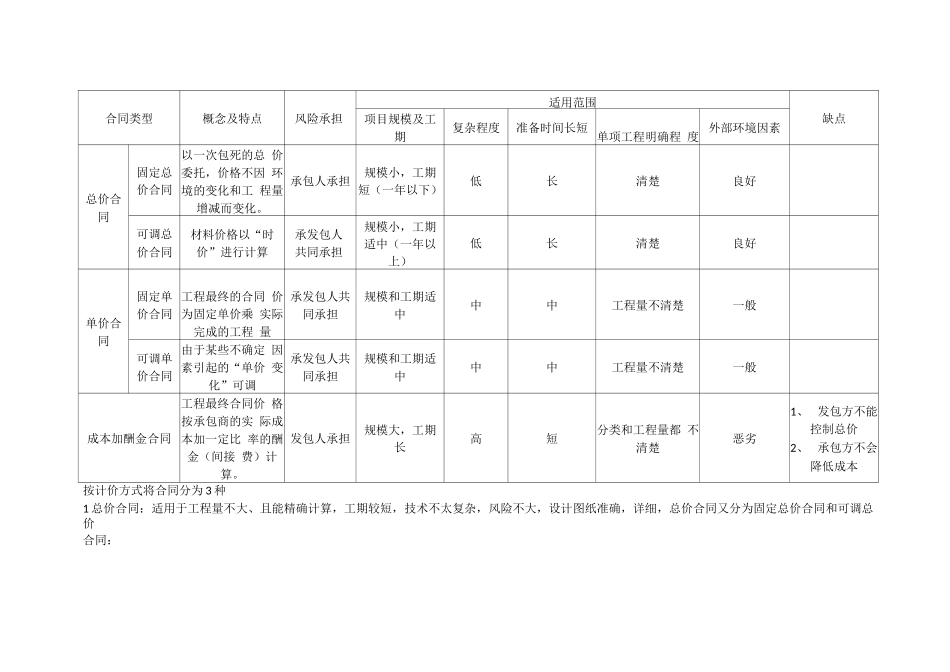

合同类型概念及特点风险承担适用范围缺点项目规模及工期复杂程度准备时间长短单项工程明确程度外部环境因素总价合同固定总价合同以一次包死的总价委托,价格不因环境的变化和工程量增减而变化
承包人承担规模小,工期短(一年以下)低长清楚良好可调总价合同材料价格以“时价”进行计算承发包人共同承担规模小,工期适中(一年以上)低长清楚良好单价合同固定单价合同工程最终的合同价为固定单价乘实际完成的工程量承发包人共同承担规模和工期适中中中工程量不清楚一般可调单价合同由于某些不确定因素引起的“单价变化”可调承发包人共同承担规模和工期适中中中工程量不清楚一般成本加酬金合同工程最终合同价格按承包商的实际成本加一定比率的酬金(间接费)计算
发包人承担规模大,工期长高短分类和工程量都不清楚恶劣1、发包方不能控制总价2、承包方不会降低成本按计价方式将合同分为3种1总价合同:适用于工程量不大、且能精确计算,工期较短,技术不太复杂,风险不大,设计图纸准确,详细,总价合同又分为固定总价合同和可调总价合同:固定总价合同,指承包整个工程的合同价款总额已经确定,在工程实施中不再因物价上涨,工程量的变化而变化,工期一般不超过一年
可调总价合同,指合同条款中双方商定由于通货膨胀引起工料成本增加或达到某一限度时,合同总价相应调整,在工程全部完成后以竣工图的工程量最终结算工程总价款
项目工期一般较长,各项单价在施工实施期间不因价格的变化调整,而在每月(或每阶段)工程结算时,根据实际完成的工程量结算,在工程全部完成后后以竣工图的工程量最终结算工程总价款
2单价合同:适用于招标文件已列出分部、分项工程量,但合同整体工程量界定由于建设条件限制尚未最后确定的情况,采取签订合同采取估算工程量,估算时采用实际工程量结算的方法,单价合同又分为固定单价合同和可调单价合同
其中固定单价合同指单价不变,工程量调整时按单价追加合同价款,工程全部完工
