临时用电施工组织设计一、施工条件1、本工程为延边朝鲜族自治州慈善中心新建综合楼,框混结构,层数为7层、建筑面积为4600M2、甲方以提供出全套施工图纸,手续齐全,已具备开工条件
2、根据工程施工现场实际需要,已确定施工设备容量及台数;执行以下用电量统计数量
施工现场用电量统计表表1-1-1序号设备名称规格型号安装功率(KW)数量合计率(KW)备注1塔式起重机QTZ-31524.2124.2JC=40%须换算到JC=25%2塔式起重机TC3006-2015.4115.4JC=40%须换算到JC=25%3混凝土撹拌机JZC3506.05212.14钢筋调直机GX6-122.2112.25钢筋切断机QJ40-13.013.06钢筋弯曲机GW403.013.07元锯4.0288振捣棒、板HZ-501.133.39电焊机BX-33011111JC=50%需要换算到JC=100%10室内外照明101011总计1192

2一、计的内容和步骤(一)现场勘探1、慈善中心综合楼所处位置;延吉市爱丹路113号,新建综合楼与原办公楼西侧相连接,地形南北高差2
4M,地下无上下水管线,南侧地下有两条地埋低压电力电缆和一条通讯电缆,以做好防护、不影响施工,地上无外电线路及建筑物等、其它妨碍施工的障碍物
在场外有一条10KV高压架空线路,现有一台变压器正在运行,甲方已向供电部门报批容量允许使用;由供电部门将电源接于施工现场西侧北面TC3006-20塔吊处,总配电计量箱内,总配电箱、1号分箱、1号塔吊开关箱、设在TC3006-20塔吊北侧;2号分箱、2号塔吊开关箱,设在QTZ315A塔吊北侧、3号分箱设在新建工程的动侧钢筋制作场地的南侧;个开关箱设在距设备5M处,施工现场所用导线采用五芯电缆地埋或沿墙敷设

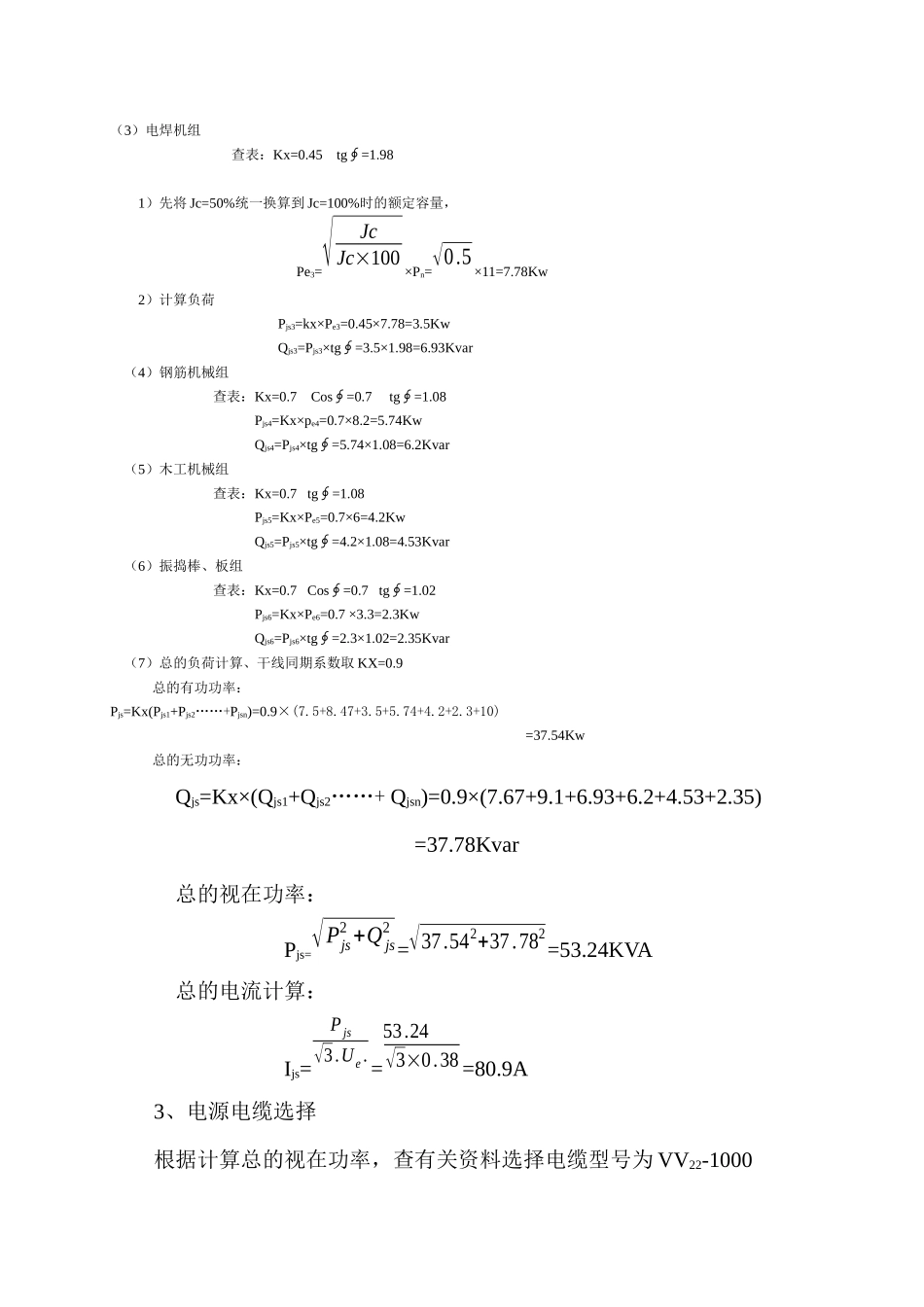

2、根据《施工现场临时用电技术规范》规定,本供电系统采用TN-S(三相五线制)系统供电(二)负荷计算
