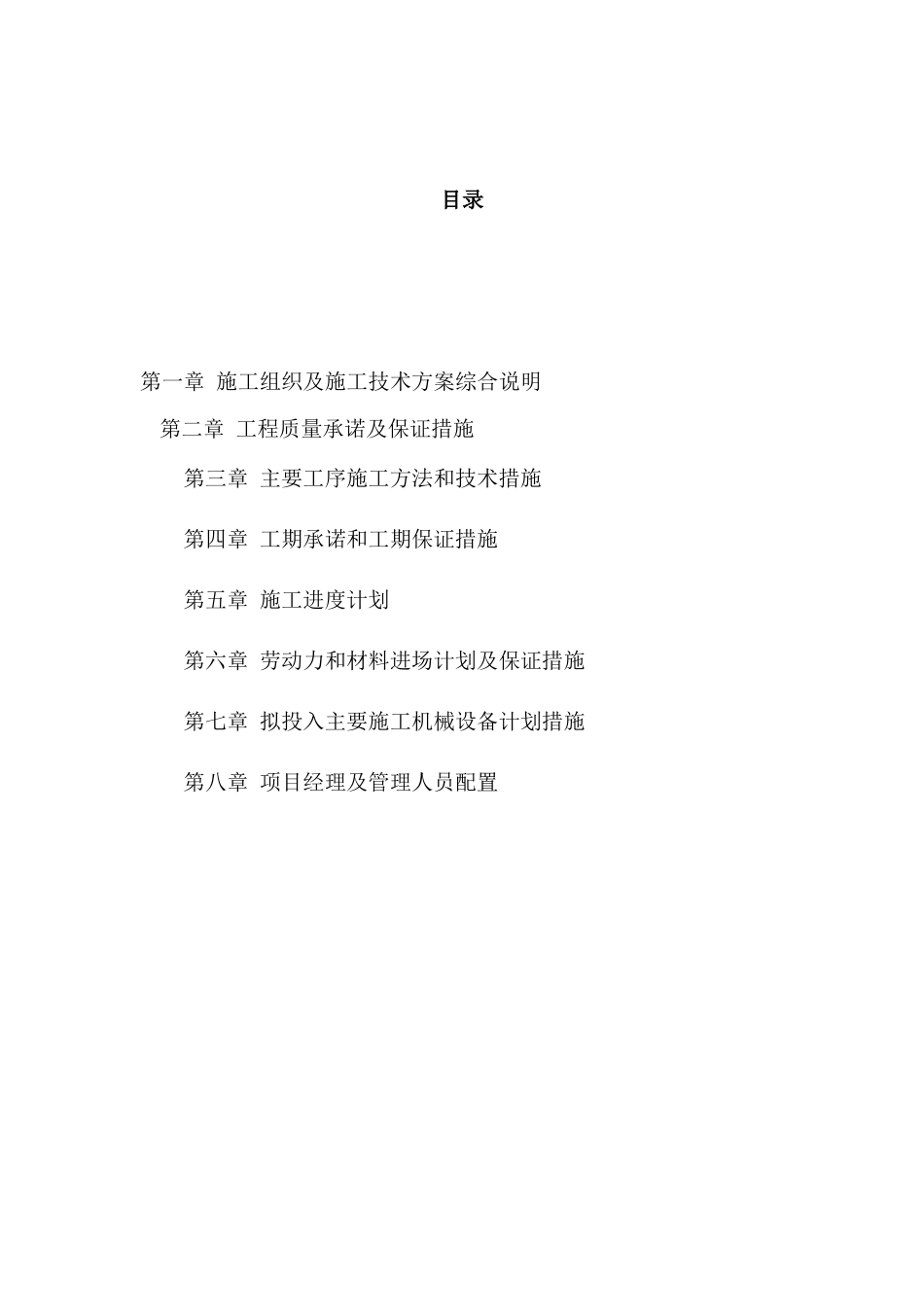

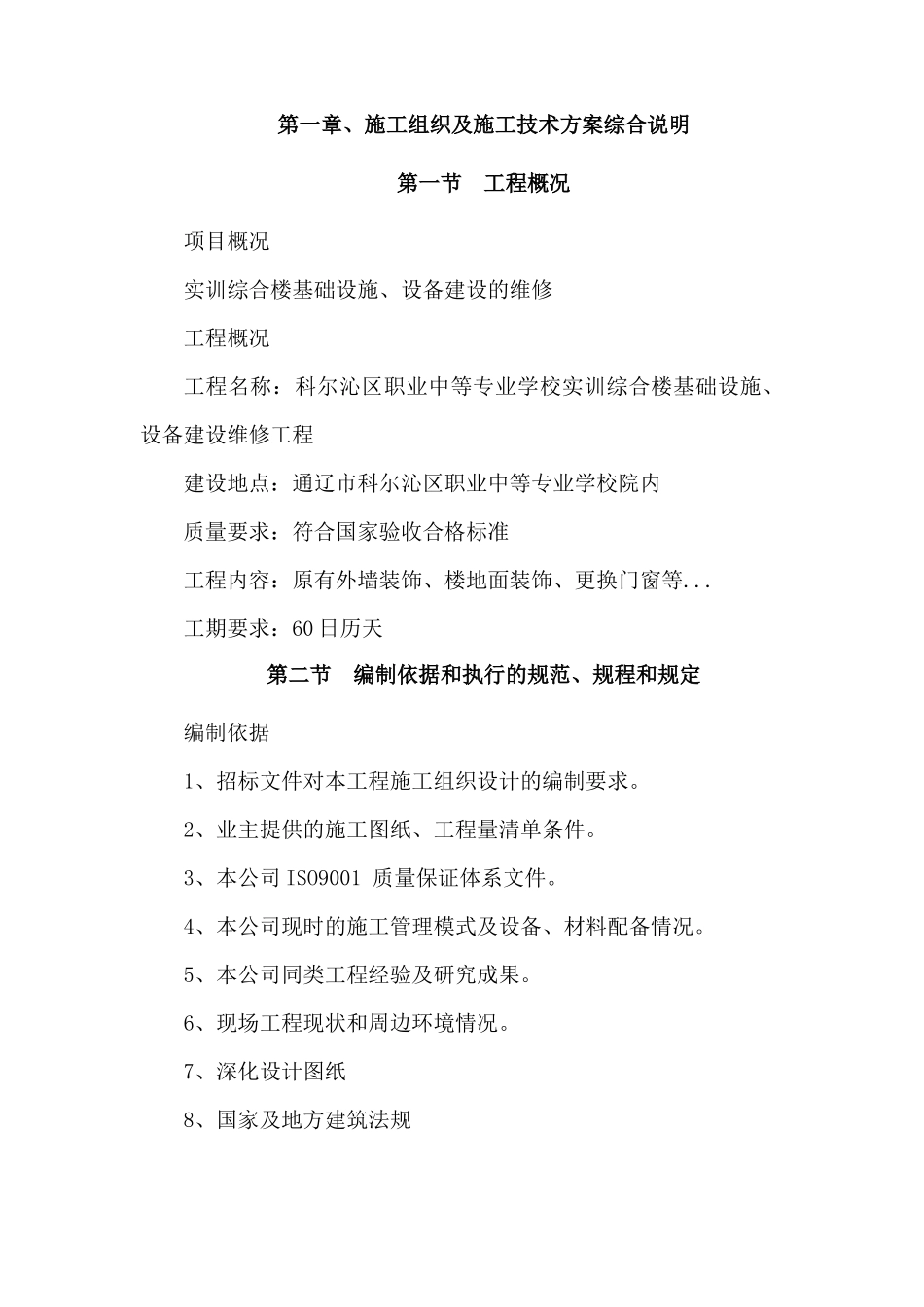

目录第一章施工组织及施工技术方案综合说明第二章工程质量承诺及保证措施第三章主要工序施工方法和技术措施第四章工期承诺和工期保证措施第五章施工进度计划第六章劳动力和材料进场计划及保证措施第七章拟投入主要施工机械设备计划措施第八章项目经理及管理人员配置第一章、施工组织及施工技术方案综合说明第一节工程概况项目概况实训综合楼基础设施、设备建设的维修工程概况工程名称:科尔沁区职业中等专业学校实训综合楼基础设施、设备建设维修工程建设地点:通辽市科尔沁区职业中等专业学校院内质量要求:符合国家验收合格标准工程内容:原有外墙装饰、楼地面装饰、更换门窗等
工期要求:60日历天第二节编制依据和执行的规范、规程和规定编制依据1、招标文件对本工程施工组织设计的编制要求
2、业主提供的施工图纸、工程量清单条件
3、本公司ISO9001质量保证体系文件
4、本公司现时的施工管理模式及设备、材料配备情况
5、本公司同类工程经验及研究成果
6、现场工程现状和周边环境情况
7、深化设计图纸8、国家及地方建筑法规9、环境保护法10、国家和行业颁布的有关现行规范和规程
执行的规范、规程和规定1
《中华人民共和国建筑法》2
《招标投标法》3
《合同法》4
《中华人民共和国安全生产法》5
《建筑设计防火规范》6
《建筑内部装修设计防火规范》7
《建筑装饰工程施工及验收规范》8
《建筑工程施工质量验收统一标准》9
《木结构工程施工质量验收规范》10
《民用建筑隔声设计规范》11
《建筑玻璃应用技术规程》12
《建筑地面工程施工及验收规范》13
《民用建筑工程室内环境污染控制规范》14
《建筑地面设计规范》第三节总体施工方案一
施工前准备工作1
做好施工人员进场准备,办理各项有关手续,按规定搭设临时设施,如现场布置、工地办公室、仓库、材料堆放场地、临时水、电到位,以及生活、卫生设施的落实
对施工图纸进行全面会审
