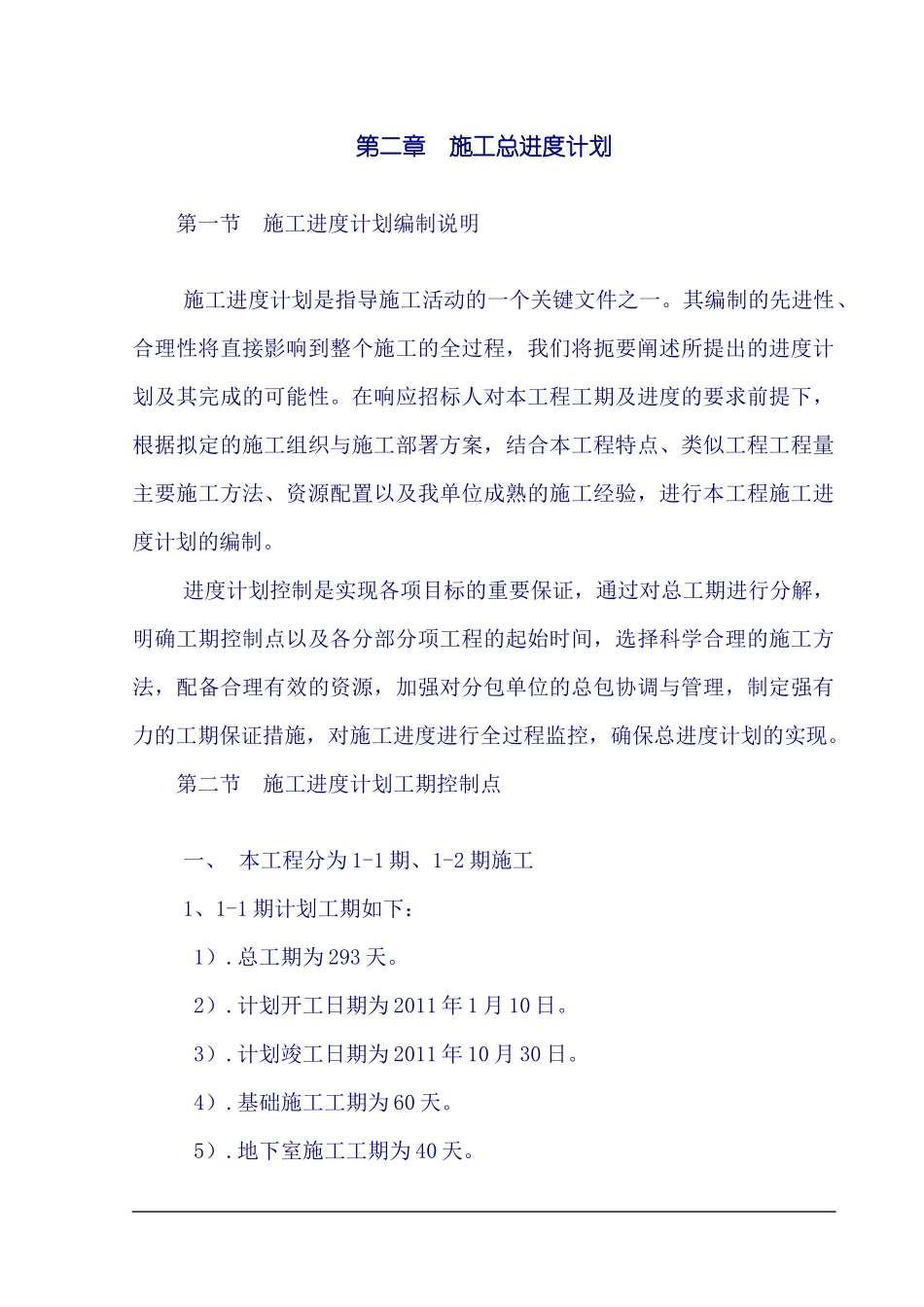

第二章施工总进度计划第一节施工进度计划编制说明施工进度计划是指导施工活动的一个关键文件之一。其编制的先进性、合理性将直接影响到整个施工的全过程,我们将扼要阐述所提出的进度计划及其完成的可能性。在响应招标人对本工程工期及进度的要求前提下,根据拟定的施工组织与施工部署方案,结合本工程特点、类似工程工程量主要施工方法、资源配置以及我单位成熟的施工经验,进行本工程施工进度计划的编制。进度计划控制是实现各项目标的重要保证,通过对总工期进行分解,明确工期控制点以及各分部分项工程的起始时间,选择科学合理的施工方法,配备合理有效的资源,加强对分包单位的总包协调与管理,制定强有力的工期保证措施,对施工进度进行全过程监控,确保总进度计划的实现。第二节施工进度计划工期控制点一、本工程分为1-1期、1-2期施工1、1-1期计划工期如下:1).总工期为293天。2).计划开工日期为2011年1月10日。3).计划竣工日期为2011年10月30日。4).基础施工工期为60天。5).地下室施工工期为40天。6).主体结构施工工期为100天。7).砌体及装修施工时间为40天。8).室内及外墙其他装饰装修工程插入时间为2011年10月7日(甲方直接或指定分包)9).室外道路管网园林绿化工程插入时间为2011年10月7日(甲方直接或指定分包)10).零星收尾14天。11).竣工验收10天。2、1-2期计划工期如下:1).总工期为354天。2).计划开工日期为2011年8月10日。3).计划竣工日期为2012年7月30日。4).基础施工工期为60天5).地下室施工工期为60天。6).主体结构施工工期为110天。7).砌体及装修施工时间为60天。8).室内及外墙其他装饰装修工程插入时间为2012年7月10日(甲方直接或指定分包)9).室外道路管网园林绿化工程插入时间为2012年7月10日(甲方直接或指定分包)10).零星收尾14天。11).竣工验收7天。本工期已综合考虑可能出现的各种形式的雨雪、冰雹、台风、高温天气、停水、停电、节假日、扰民和民扰、道路施工影响等不利因素及业主分包工程的合理工期。第三节安装工程插入安排安装工程插入时间安排序号进度描述安装插入工序1在土建主体施工阶段安装配合进行水电预留、预埋2在砌体施工开始后及时进行安装二次预埋3砌体抹灰后进行各箱体的定位安装4井道砌体、抹灰施工后进行井道内管道、桥架、配电箱等的安装5室内精装修施工后安装配合精装修进行灯具、开关、插座安装6卫生间精装修开始后安装配合进行卫生洁具的安装、与管路接驳7室外地坪施工后安装插入施工室外电缆排管及电缆敷设、室外给排水管网敷设8安装工作完成后待正式水源、电源接通,安装开始进行水电调试第三章施工总平面布置根据施工现场特点和工程要求,我们将精心组织施工,利用业主提供的区域合理布置现场。为保证工程能安全、优质、高速地完成,同时做好现场文明施工,关键在于合理严密地进行总平面布置和科学地进行总平面的管理。总平面布置必须有效利用场地的使用空间,合理进行施工作业区材料堆放区和办公生活区的布置,科学规划现场施工道路,减少搬迁损失尽量降低施工临时设施的费用,以满足施工要求。施工总平面管理的任务是最大限度减少和避免对周边环境的影响,满足安全生产、文明施工、方便生活和环境保护的要求。因此必须做好对总平面的分配和统一管理,协调各专业对总平面的使用,并对施工区域和周边各种公用设施加以保护。第一节现场条件和布置依据一、施工现场条件中标进场前由甲方提供三通一平的施工现场。施工用电由业主负责提供水源和电源。施工用水采用现场打井的方法提供生产、生活用水。二、施工总平面布置原则根据施工总平面设计及招标文件要求,以充分保障阶段性施工重点、保证进度计划的顺利实施为目的。在工程实施前,制订详细的大型机具的使用和进退场计划,主材及周转材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。同时,制订以上计划的具体实施方案,严格执行标准、奖罚条例,实施施工平面的科学、文明管理。为保证施工现场布置紧凑合理、现场施工顺利进行,施工平面布置原则确定如下:1、施工总平面布置应紧凑合理、符合工艺流程、方便施工、文明整齐。2、施...
