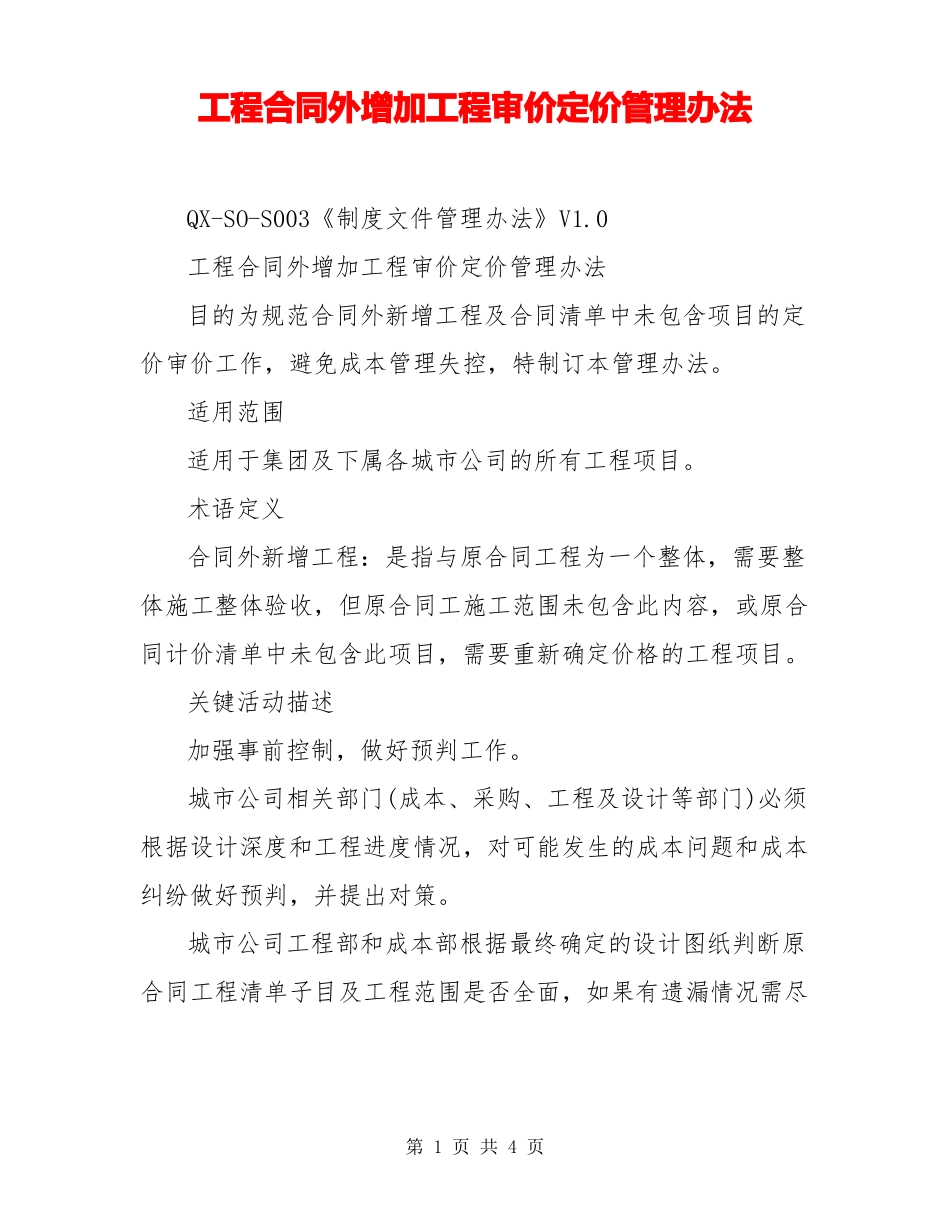

工程合同外增加工程审价定价管理办法QX-SO-S003《制度文件管理办法》V1
0工程合同外增加工程审价定价管理办法目的为规范合同外新增工程及合同清单中未包含项目的定价审价工作,避免成本管理失控,特制订本管理办法
适用范围适用于集团及下属各城市公司的所有工程项目
术语定义合同外新增工程:是指与原合同工程为一个整体,需要整体施工整体验收,但原合同工施工范围未包含此内容,或原合同计价清单中未包含此项目,需要重新确定价格的工程项目
关键活动描述加强事前控制,做好预判工作
城市公司相关部门(成本、采购、工程及设计等部门)必须根据设计深度和工程进度情况,对可能发生的成本问题和成本纠纷做好预判,并提出对策
城市公司工程部和成本部根据最终确定的设计图纸判断原合同工程清单子目及工程范围是否全面,如果有遗漏情况需尽第1页共4页快完善,并提出相应解决办法;该工作应在正式施工图出来后10日内完成
城市公司工程部和成本部根据工程进度要求核实原施工界面划分是否合理,判断若调整施工界面是否会发生成本纠纷和矛盾;该工作应在各专业分包施工图出来后10日内完成
对于具有垄断性的专业工程(如供水、供电、供气等),若从正常途径无法解决的,宜提前按市场价测算增加造价,做好公关工作,以降低成本、化解矛盾和纠纷;该工作应在合同或补充协议签订前10日完成
对于总包工程施工图预算,城市公司成本部应在施工图出来后3个月内完成算量、对量工作,并对合同清单外新增项目拿出定价的意见,经城市公司内部审批确认后,上报集团复审
对于专业分包工程施工图预算,城市公司成本部应在施工图出来1个月内完成算量、对量工作,并对合同清单外新增项目拿出定价意见,经城市公司内部审批确认后上报集团复审
严格执行集团关于成本工作的权责划分,需报批的必须提前报批

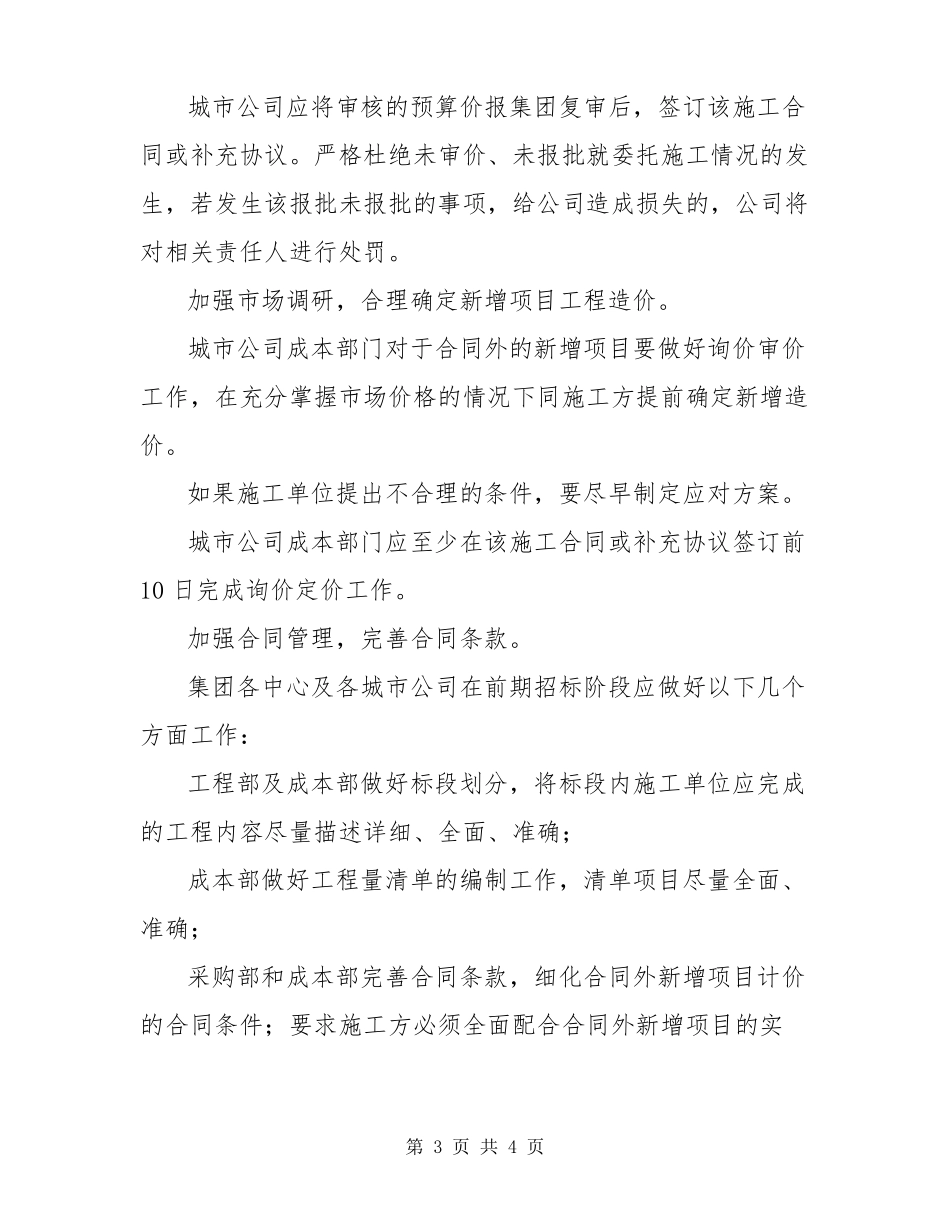

对于直接委托类工程、材料、设备预算价的报批额度严格执行集团现行权责手册中的划分原则
