东源县2016年度森林碳汇重点生态工程造林合同(样式)甲方:东源县林业局乙方:东源县2016年森林碳汇重点生态工程经公开招标,乙方为第标段中标人
为按质按量如期完成建设任务,按照《广东省森林碳汇重点生态工程2016年东源县造林作业设计》,经甲乙双方协商,同意订立如下合同:一、造林方式及面积:东源县2016年度森林碳汇重点生态工程建设面积亩(其中人工造林亩、套种补植亩)
二、造林地点:作业小班
、工程造价:(Y元)
分项投资见下表:造林方式单价分项投资总投资林地清理整地苗木定植某肥抚育人追肥合计1、林地清理碳汇造林项目工程原则上禁止炼山和全垦整地
采用全面清除造林地内杂草杂灌的方式清理林地,低效林采用疏伐的方式清除部分老弱的非目的树种林木,清理的杂草块状堆沤,以增加土壤腐殖质,提高土壤肥力
加强对造林地原生散生阔叶树的保留,打穴的位置刚好有乔木时,应将位2016年度森林碳汇工程投资情况表(第标段)单位:元四、主要造林技术措施置前移或后移

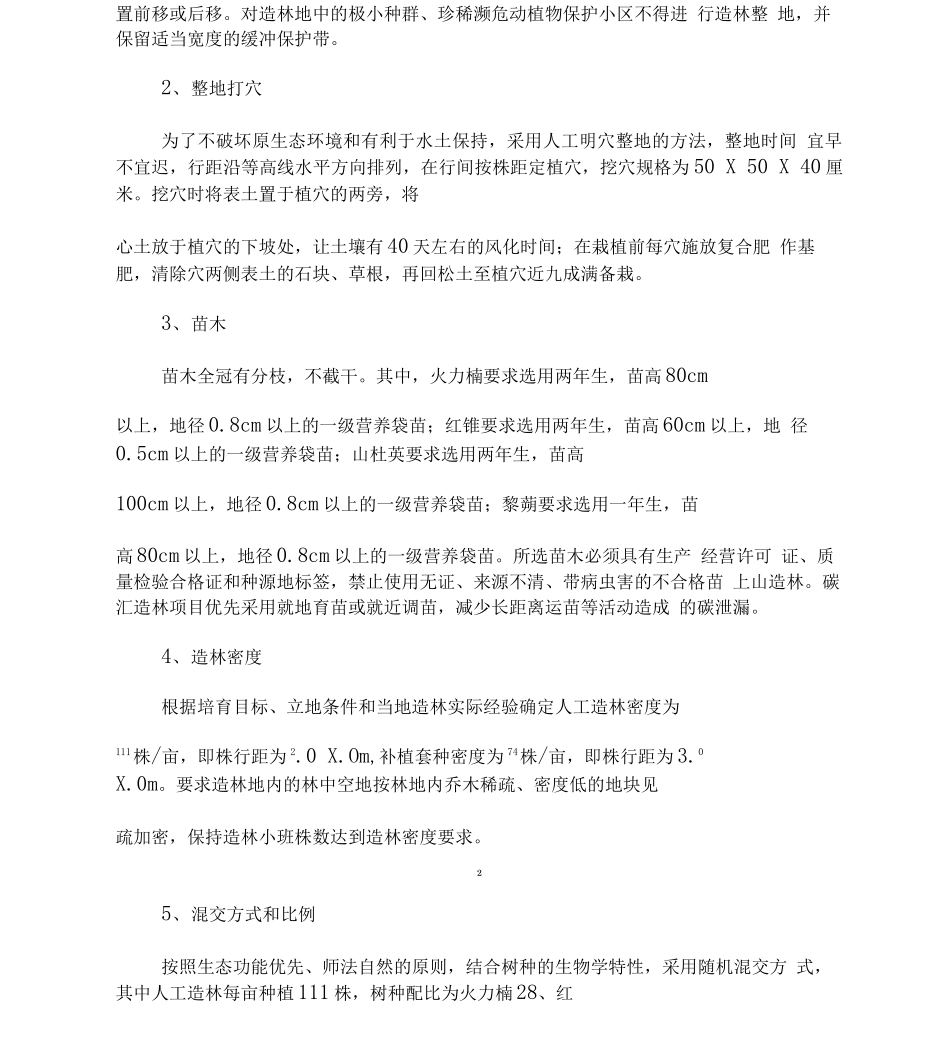

对造林地中的极小种群、珍稀濒危动植物保护小区不得进行造林整地,并保留适当宽度的缓冲保护带
2、整地打穴为了不破坏原生态环境和有利于水土保持,采用人工明穴整地的方法,整地时间宜早不宜迟,行距沿等高线水平方向排列,在行间按株距定植穴,挖穴规格为50X50X40厘米
挖穴时将表土置于植穴的两旁,将心土放于植穴的下坡处,让土壤有40天左右的风化时间;在栽植前每穴施放复合肥作基肥,清除穴两侧表土的石块、草根,再回松土至植穴近九成满备栽
3、苗木苗木全冠有分枝,不截干
其中,火力楠要求选用两年生,苗高80cm以上,地径0
8cm以上的一级营养袋苗;红锥要求选用两年生,苗高60cm以上,地径0
5cm以上的一级营养袋苗;山杜英要求选用两年生,苗高100cm以上,地径0
8cm以上的一级营养袋苗;黎蒴要求选用一年生,苗高80cm以上,地径0
8cm以上的一级
