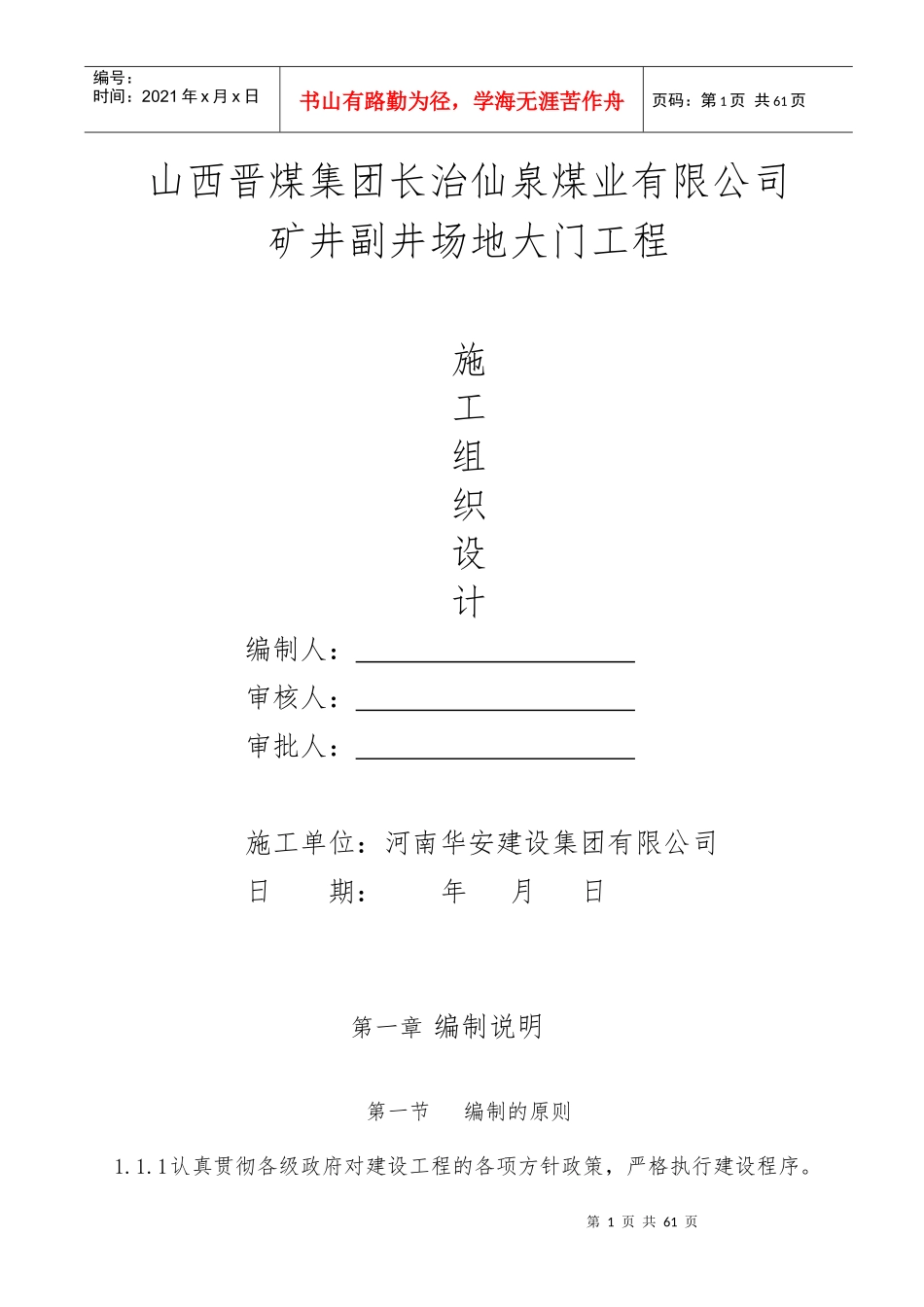

第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页山西晋煤集团长治仙泉煤业有限公司矿井副井场地大门工程施工组织设计编制人:审核人:审批人:施工单位:河南华安建设集团有限公司日期:年月日第一章编制说明第一节编制的原则1

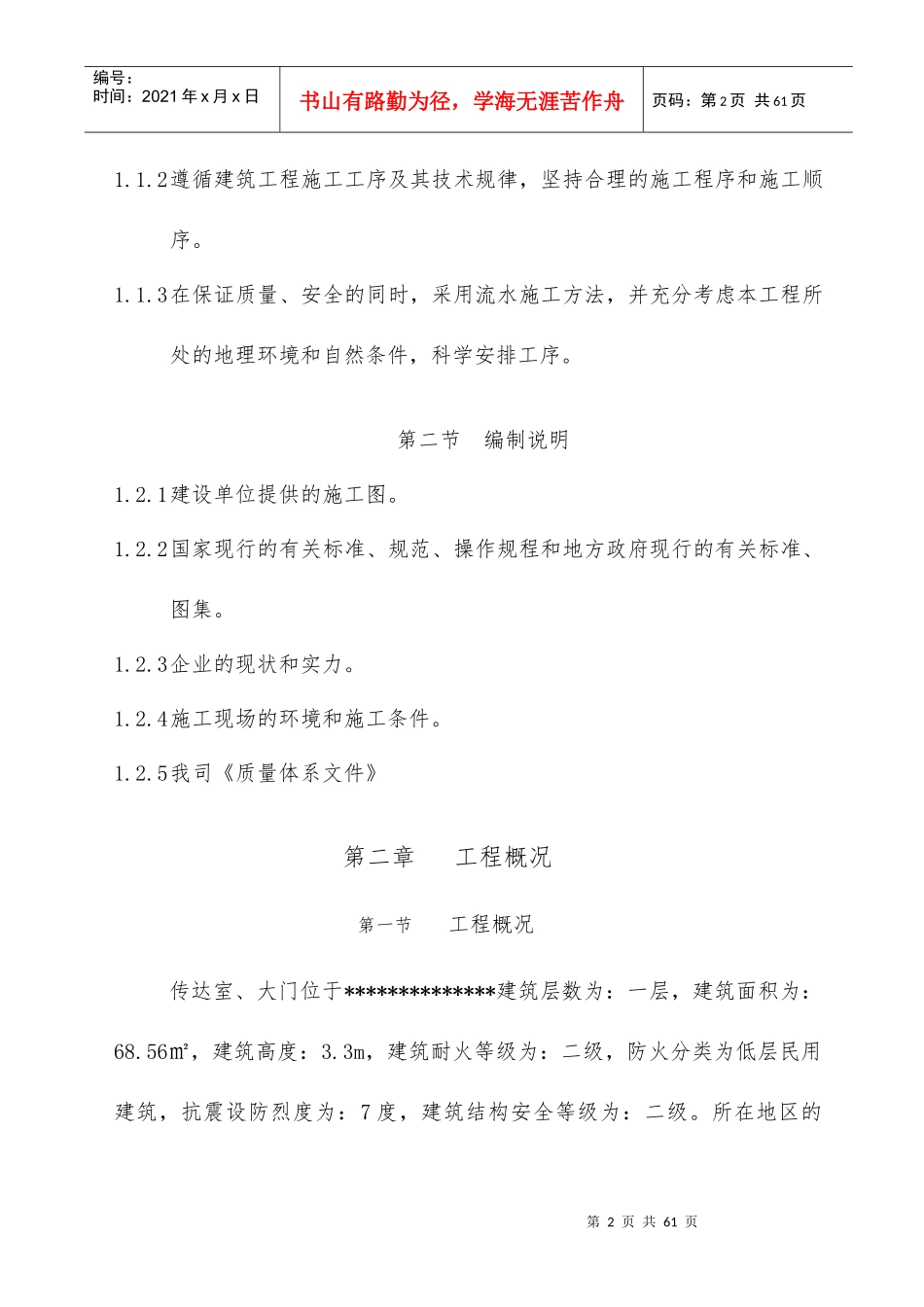

1认真贯彻各级政府对建设工程的各项方针政策,严格执行建设程序
第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页1
2遵循建筑工程施工工序及其技术规律,坚持合理的施工程序和施工顺序
3在保证质量、安全的同时,采用流水施工方法,并充分考虑本工程所处的地理环境和自然条件,科学安排工序
第二节编制说明1
1建设单位提供的施工图
2国家现行的有关标准、规范、操作规程和地方政府现行的有关标准、图集
3企业的现状和实力
4施工现场的环境和施工条件
5我司《质量体系文件》第二章工程概况第一节工程概况传达室、大门位于**************建筑层数为:一层,建筑面积为:68
56㎡,建筑高度:3
3m,建筑耐火等级为:二级,防火分类为低层民用建筑,抗震设防烈度为:7度,建筑结构安全等级为:二级

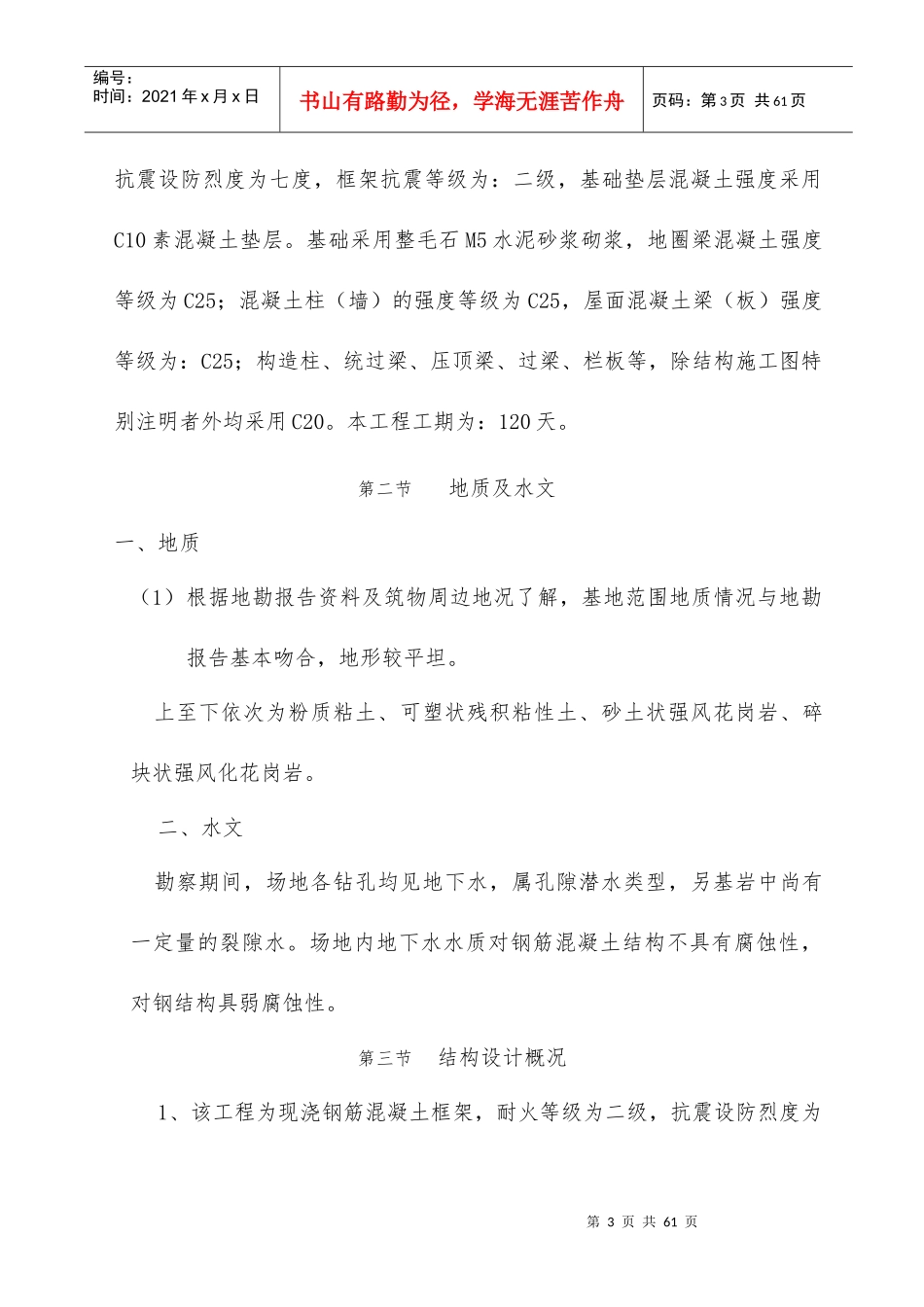

所在地区的第3页共61页第2页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共61页抗震设防烈度为七度,框架抗震等级为:二级,基础垫层混凝土强度采用C10素混凝土垫层
基础采用整毛石M5水泥砂浆砌浆,地圈梁混凝土强度等级为C25;混凝土柱(墙)的强度等级为C25,屋面混凝土梁(板)强度等级为:C25;构造柱、统过梁、压顶梁、过梁、栏板等,除结构施工图特别注明者外均采用C20
本工程工期为:120天
第二节地质及水文一、地质(1)根据地勘报告资料及筑物周边地况了解,基地范围地质情况与地勘报告基本吻合
