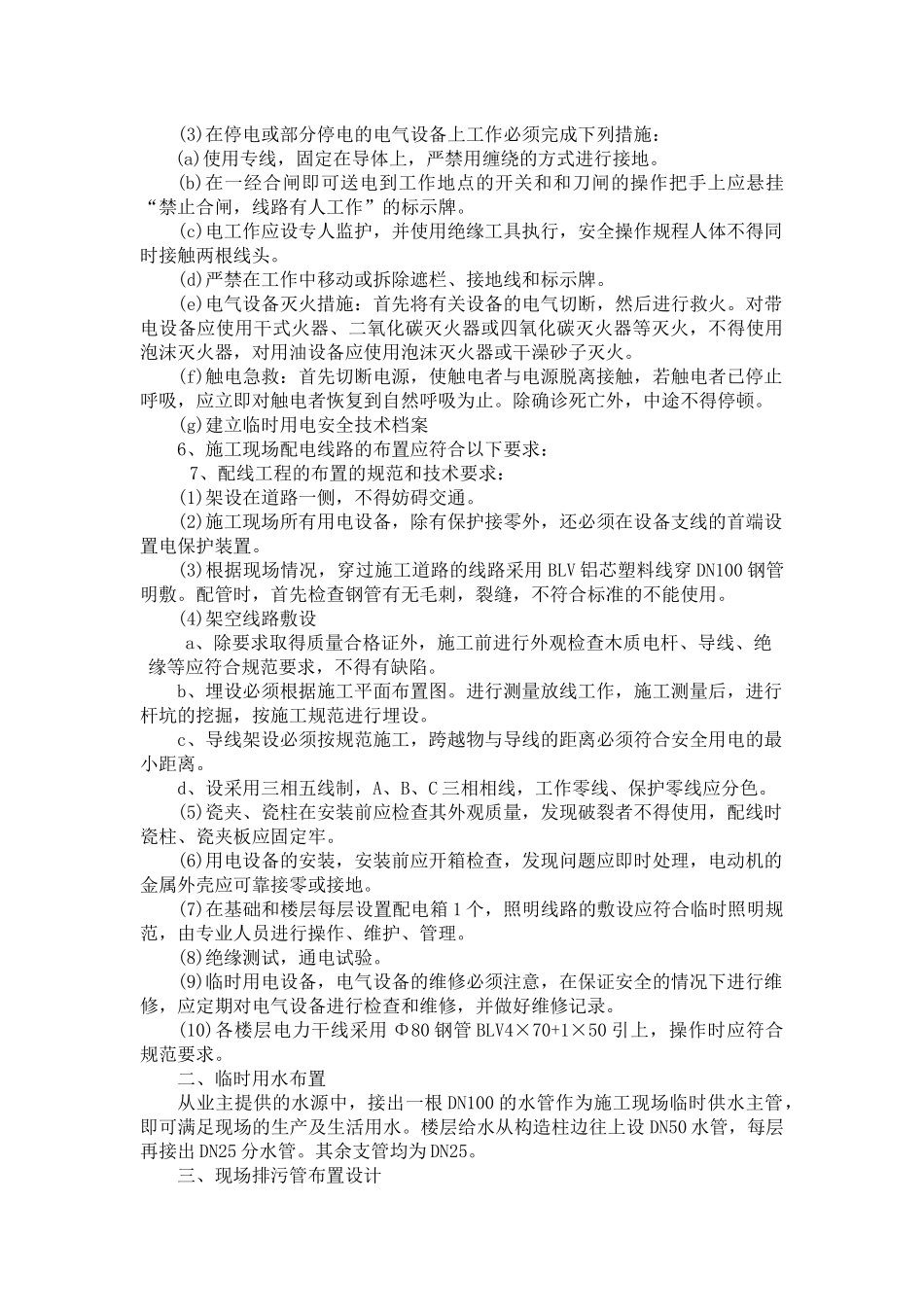

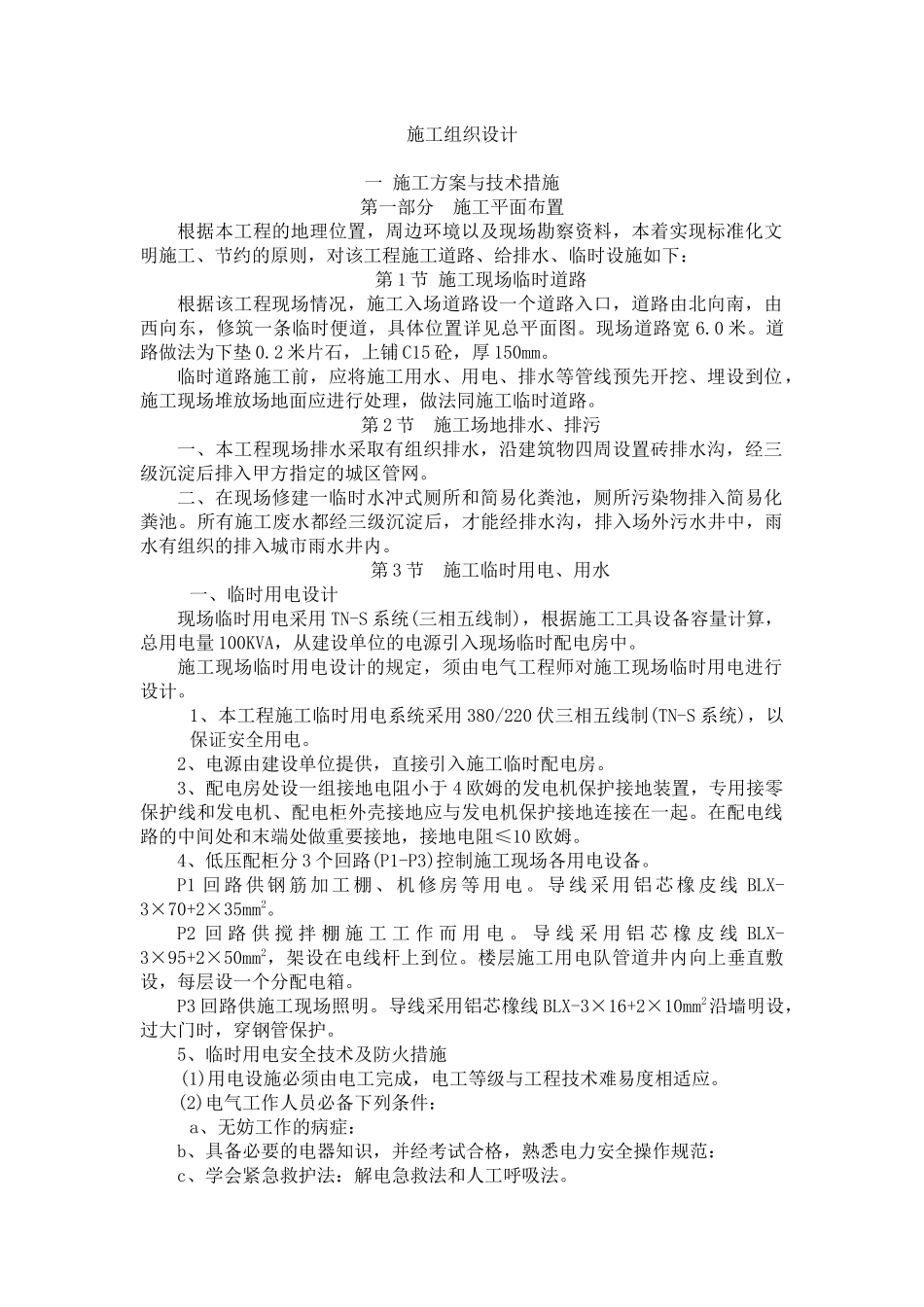

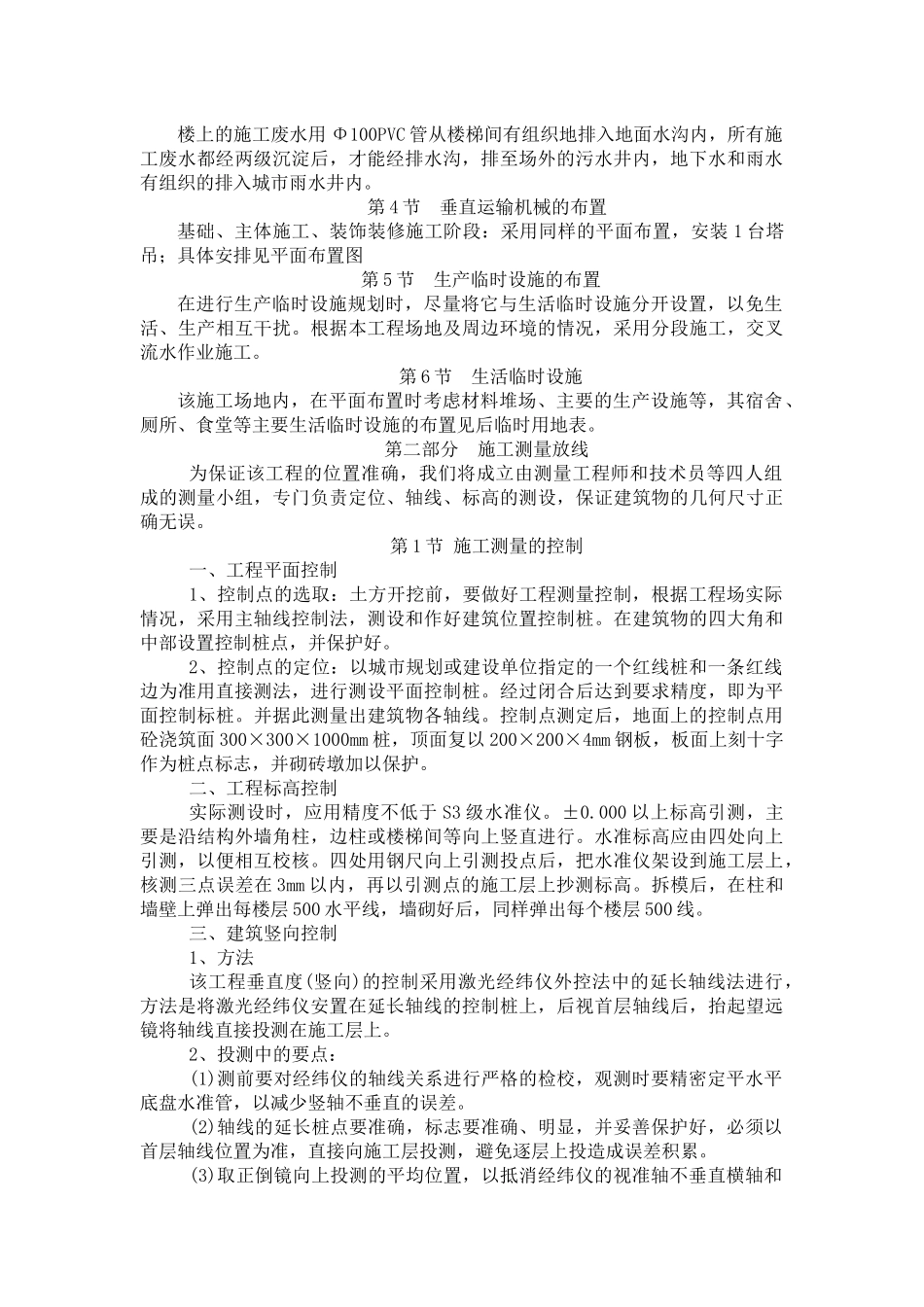

施工组织设计一施工方案与技术措施第一部分施工平面布置根据本工程的地理位置,周边环境以及现场勘察资料,本着实现标准化文明施工、节约的原则,对该工程施工道路、给排水、临时设施如下:第1节施工现场临时道路根据该工程现场情况,施工入场道路设一个道路入口,道路由北向南,由西向东,修筑一条临时便道,具体位置详见总平面图
现场道路宽6
道路做法为下垫0
2米片石,上铺C15砼,厚150mm
临时道路施工前,应将施工用水、用电、排水等管线预先开挖、埋设到位,施工现场堆放场地面应进行处理,做法同施工临时道路
第2节施工场地排水、排污一、本工程现场排水采取有组织排水,沿建筑物四周设置砖排水沟,经三级沉淀后排入甲方指定的城区管网
二、在现场修建一临时水冲式厕所和简易化粪池,厕所污染物排入简易化粪池
所有施工废水都经三级沉淀后,才能经排水沟,排入场外污水井中,雨水有组织的排入城市雨水井内
第3节施工临时用电、用水一、临时用电设计现场临时用电采用TN-S系统(三相五线制),根据施工工具设备容量计算,总用电量100KVA,从建设单位的电源引入现场临时配电房中
施工现场临时用电设计的规定,须由电气工程师对施工现场临时用电进行设计
1、本工程施工临时用电系统采用380/220伏三相五线制(TN-S系统),以保证安全用电
2、电源由建设单位提供,直接引入施工临时配电房
3、配电房处设一组接地电阻小于4欧姆的发电机保护接地装置,专用接零保护线和发电机、配电柜外壳接地应与发电机保护接地连接在一起
在配电线路的中间处和末端处做重要接地,接地电阻≤10欧姆
4、低压配柜分3个回路(P1-P3)控制施工现场各用电设备
P1回路供钢筋加工棚、机修房等用电
导线采用铝芯橡皮线BLX-3×70+2×35mm2
P2回路供搅拌棚施工工作而用电
导线采用铝芯橡皮线BLX-3×95+2×50mm2,架设在电线杆上到位
