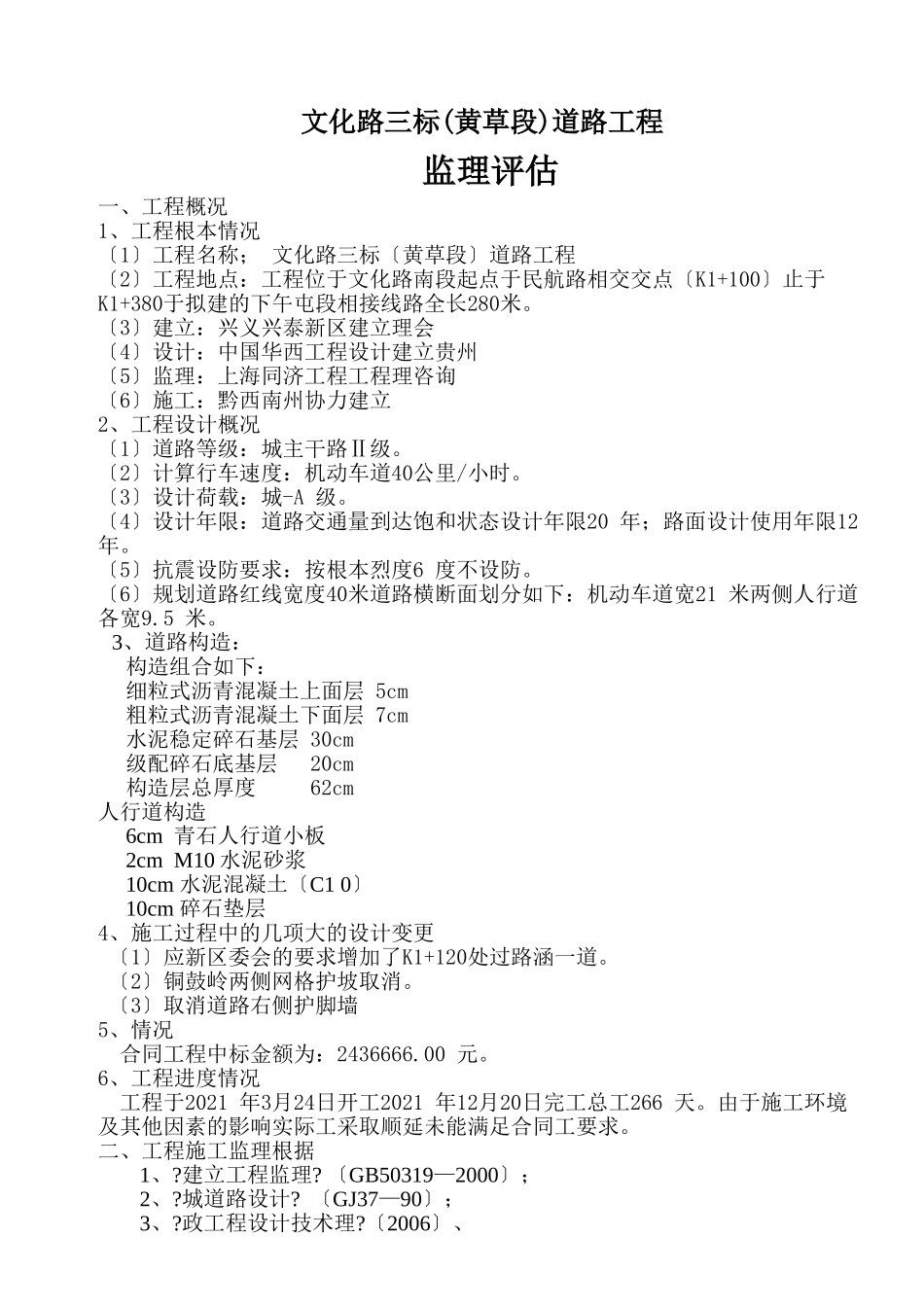

兴义兴泰新区文化路三标〔黄草段〕道路工程监理质量评估上海同济工程工程理咨询兴义兴泰新区民航路、文化路道路工程工程监理组二OO九年二月文化路三标(黄草段)道路工程监理评估一、工程概况1、工程根本情况〔1〕工程名称;文化路三标〔黄草段〕道路工程〔2〕工程地点:工程位于文化路南段起点于民航路相交交点〔K1+100〕止于K1+380于拟建的下午屯段相接线路全长280米。〔3〕建立:兴义兴泰新区建立理会〔4〕设计:中国华西工程设计建立贵州〔5〕监理:上海同济工程工程理咨询〔6〕施工:黔西南州协力建立2、工程设计概况〔1〕道路等级:城主干路Ⅱ级。〔2〕计算行车速度:机动车道40公里/小时。〔3〕设计荷载:城-A级。〔4〕设计年限:道路交通量到达饱和状态设计年限20年;路面设计使用年限12年。〔5〕抗震设防要求:按根本烈度6度不设防。〔6〕规划道路红线宽度40米道路横断面划分如下:机动车道宽21米两侧人行道各宽9.5米。3、道路构造:构造组合如下:细粒式沥青混凝土上面层5cm粗粒式沥青混凝土下面层7cm水泥稳定碎石基层30cm级配碎石底基层20cm构造层总厚度62cm人行道构造6cm青石人行道小板2cmM10水泥砂浆10cm水泥混凝土〔C10〕10cm碎石垫层4、施工过程中的几项大的设计变更〔1〕应新区委会的要求增加了K1+120处过路涵一道。〔2〕铜鼓岭两侧网格护坡取消。〔3〕取消道路右侧护脚墙5、情况合同工程中标金额为:2436666.00元。6、工程进度情况工程于2021年3月24日开工2021年12月20日完工总工266天。由于施工环境及其他因素的影响实际工采取顺延未能满足合同工要求。二、工程施工监理根据1、?建立工程监理?〔GB50319—2000〕;2、?城道路设计?〔GJ37—90〕;3、?政工程设计技术理?〔2006〕、4、?公路桥梁施工技术?5、?公路工程质量检验评定?〔JTG-F80/1-2004〕6、本工程勘察、设计图纸及变更设计;7、本工程的?施工承包合同?和?监理效劳合同?;8、其它与本工程相关的及地方的法律、法规、、规定等。三、工程划分按照政工程质量评定中工程划分原那么结合本标段的详细情况本标段划分为路基、排水、路面3个工程。1、路基工程道路起点桩为K1+100终点桩为K1+380全长280米土质情况较差有鱼塘、淤泥、人工填土等不良土质;线路经过一座铜鼓岭土石方量大。工程共计完成:土石方开挖约52000m3;回填石方17000m3;2、排水工程:排水采用雨污水分流制排水采用Ⅱ级钢筋混凝土排水最小径d300径d600排水坡度为0.5最小为0.1。顶覆土不小于0.7米道根底采用1200混凝土基做法04S516-17;顶覆土不小于5米,道根底采用1800混凝土基做法04S516-19;接口:采用钢丝网水泥砂浆抹带做法详见04S516、28、29。检查井径≥800采用圆形排水检查井φ1000按02S515-11执行;排水工程共完成钢筋混凝土排水总长约1292米、检查井31座、暗井14座、单蓖雨水口28座、三蓖雨水口2座、过路涵1处。3、路面工程:水泥稳定碎石层设计指标为砂率:28;水泥掺量:5;七天无侧限抗压强度:4Mpa。按照设计要求施工完成20cm厚碎石级配层:6574㎡;30cm厚碎石稳定层:6574㎡.路面道牙:126m3。四、质量控制情况1、严格工序质量控制根据工序的重要性设置质量控制点对质量进展预控和重点控制在施工过程中监理工程师进展质量监控控制的重点包括:路基分层回填碾压路床软基处理路床与基层的实度隐蔽工程检查等。现场监理人员在施工现场实行旁站控制随时监控施工在施工过程中可能存在的不合格的工序施工过程中可能影响工序质量的因素对各工序进展重点预控。严格按照工序报验程序进展验收坚持在施工报验的根底上进展工序质量验收检查经历收检查合格的工序方可进展下道工序的施工对不合格部位严格要求返工处理、保证了工程质量目的的实现。2、用于工程之中的材料我们坚持材料报审制度和质量检验制度确实把好材料质量关。对于施工所用材料坚持要求具备有出厂合格证质量证明材料。并按照要求的试验工程和试验频率现场见证取样送试验检测中心进展检测。经检验合格方准是用于工程。3、根据路基碾压实度试验结果确定挖方地段预留碾压高度杜绝超挖回填现象。4、采用检测的对路基进展回弹弯沉检测。5、清淤地段采取旁站监视对清理到原土即要求施工...
