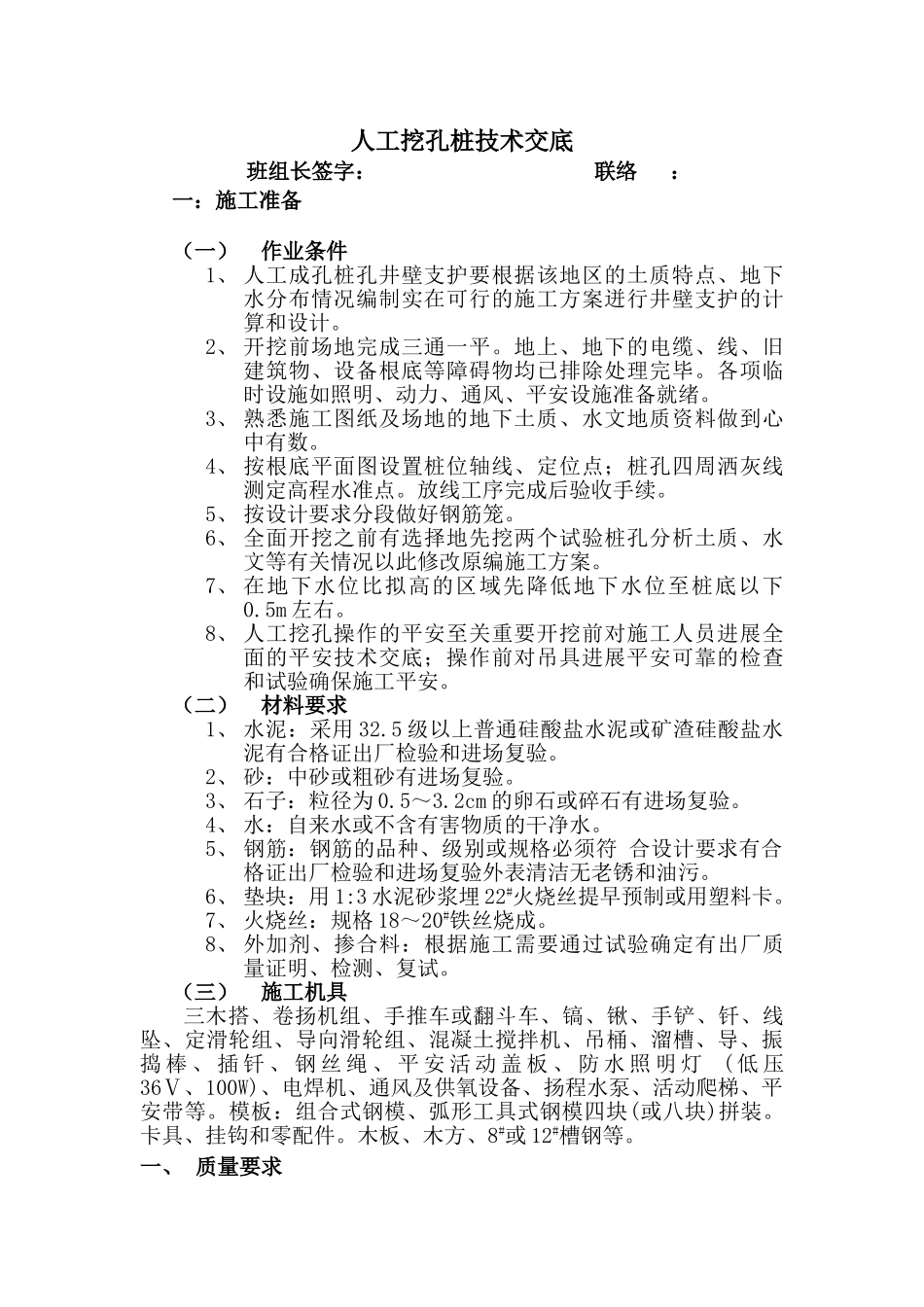

人工挖孔桩技术交底班组长签字:联络:一:施工准备(一)作业条件1、人工成孔桩孔井壁支护要根据该地区的土质特点、地下水分布情况编制实在可行的施工方案迸行井壁支护的计算和设计
2、开挖前场地完成三通一平
地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕
各项临时设施如照明、动力、通风、平安设施准备就绪
3、熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数
4、按根底平面图设置桩位轴线、定位点;桩孔四周洒灰线测定高程水准点
放线工序完成后验收手续
5、按设计要求分段做好钢筋笼
6、全面开挖之前有选择地先挖两个试验桩孔分析土质、水文等有关情况以此修改原编施工方案
7、在地下水位比拟高的区域先降低地下水位至桩底以下0
8、人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和试验确保施工平安
(二)材料要求1、水泥:采用32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥有合格证出厂检验和进场复验
2、砂:中砂或粗砂有进场复验
3、石子:粒径为0
2cm的卵石或碎石有进场复验
4、水:自来水或不含有害物质的干净水
5、钢筋:钢筋的品种、级别或规格必须符合设计要求有合格证出厂检验和进场复验外表清洁无老锈和油污
6、垫块:用1:3水泥砂浆埋22#火烧丝提早预制或用塑料卡
7、火烧丝:规格18~20#铁丝烧成
8、外加剂、掺合料:根据施工需要通过试验确定有出厂质量证明、检测、复试
(三)施工机具三木搭、卷扬机组、手推车或翻斗车、镐、锹、手铲、钎、线坠、定滑轮组、导向滑轮组、混凝土搅拌机、吊桶、溜槽、导、振捣棒、插钎、钢丝绳、平安活动盖板、防水照明灯(低压36Ⅴ、100W)、电焊机、通风及供氧设备、扬程水泵、活动爬梯、平安带等
模板:组合式钢模、弧形工具式钢模四块(或八块)拼装
卡具、挂钩和零配件
木板、木方、8#或
