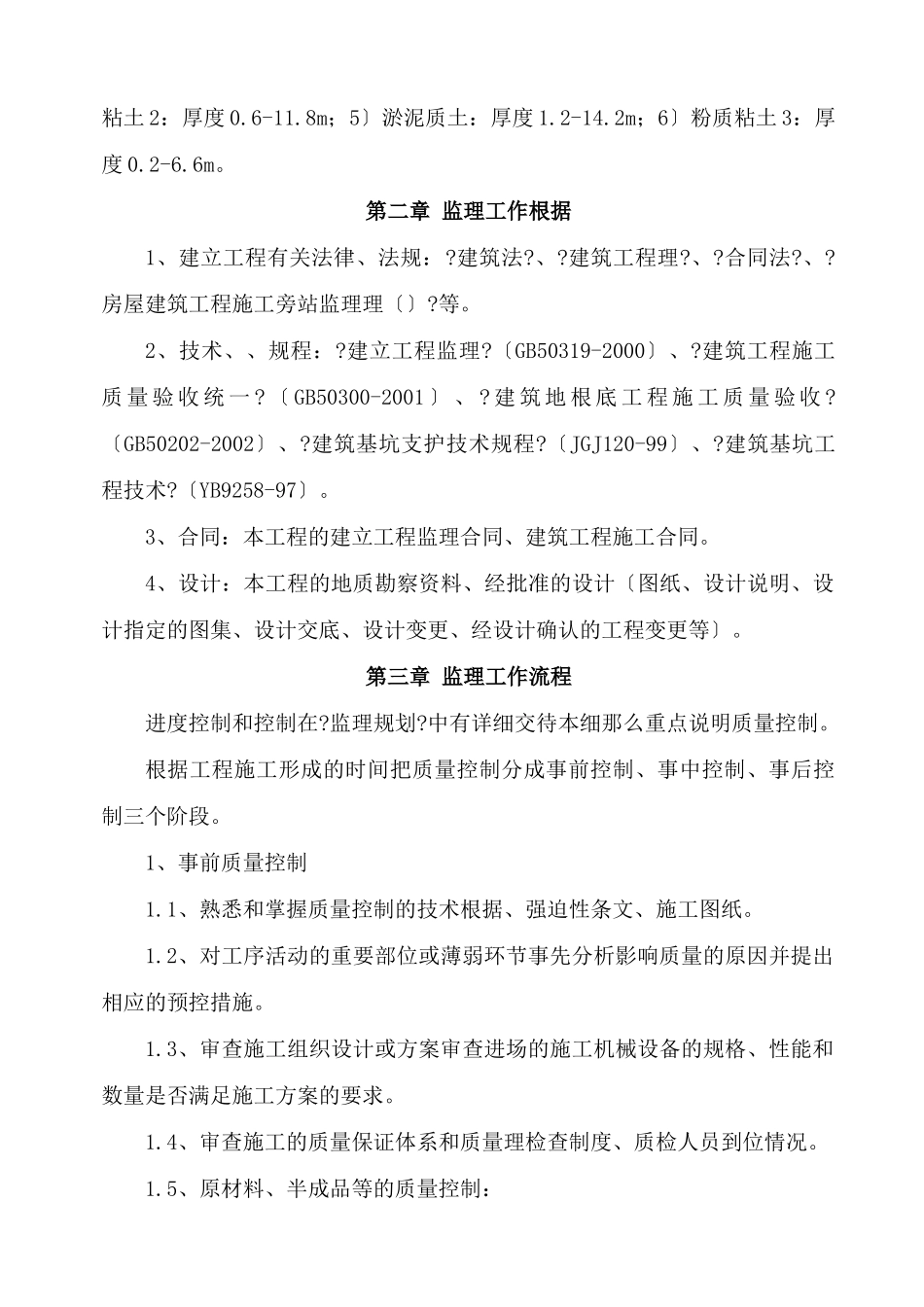

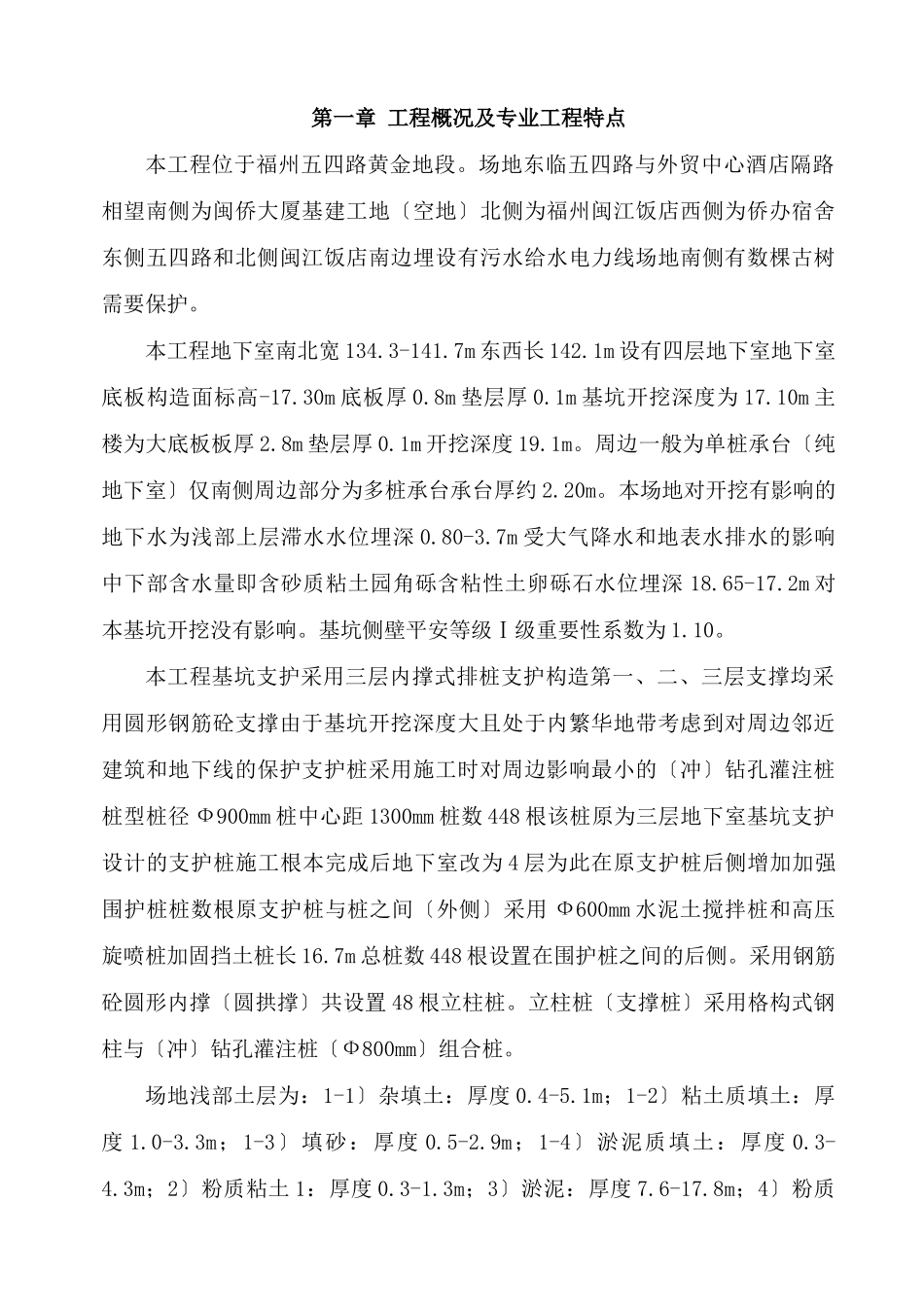

中城二〔土方及基坑围护〕工程监理细那么编制人--------------审核人-------------福州弘信工程监理中城二工程监理部中城二土方及基坑围护工程监理细那么第一章工程概况及专业工程特点本工程位于福州五四路黄金地段。场地东临五四路与外贸中心酒店隔路相望南侧为闽侨大厦基建工地〔空地〕北侧为福州闽江饭店西侧为侨办宿舍东侧五四路和北侧闽江饭店南边埋设有污水给水电力线场地南侧有数棵古树需要保护。本工程地下室南北宽134.3-141.7m东西长142.1m设有四层地下室地下室底板构造面标高-17.30m底板厚0.8m垫层厚0.1m基坑开挖深度为17.10m主楼为大底板板厚2.8m垫层厚0.1m开挖深度19.1m。周边一般为单桩承台〔纯地下室〕仅南侧周边部分为多桩承台承台厚约2.20m。本场地对开挖有影响的地下水为浅部上层滞水水位埋深0.80-3.7m受大气降水和地表水排水的影响中下部含水量即含砂质粘土园角砾含粘性土卵砾石水位埋深18.65-17.2m对本基坑开挖没有影响。基坑侧壁平安等级Ⅰ级重要性系数为1.10。本工程基坑支护采用三层内撑式排桩支护构造第一、二、三层支撑均采用圆形钢筋砼支撑由于基坑开挖深度大且处于内繁华地带考虑到对周边邻近建筑和地下线的保护支护桩采用施工时对周边影响最小的〔冲〕钻孔灌注桩桩型桩径Ф900mm桩中心距1300mm桩数448根该桩原为三层地下室基坑支护设计的支护桩施工根本完成后地下室改为4层为此在原支护桩后侧增加加强围护桩桩数根原支护桩与桩之间〔外侧〕采用Ф600mm水泥土搅拌桩和高压旋喷桩加固挡土桩长16.7m总桩数448根设置在围护桩之间的后侧。采用钢筋砼圆形内撑〔圆拱撑〕共设置48根立柱桩。立柱桩〔支撑桩〕采用格构式钢柱与〔冲〕钻孔灌注桩〔Ф800mm〕组合桩。场地浅部土层为:1-1〕杂填土:厚度0.4-5.1m;1-2〕粘土质填土:厚度1.0-3.3m;1-3〕填砂:厚度0.5-2.9m;1-4〕淤泥质填土:厚度0.3-4.3m;2〕粉质粘土1:厚度0.3-1.3m;3〕淤泥:厚度7.6-17.8m;4〕粉质粘土2:厚度0.6-11.8m;5〕淤泥质土:厚度1.2-14.2m;6〕粉质粘土3:厚度0.2-6.6m。第二章监理工作根据1、建立工程有关法律、法规:?建筑法?、?建筑工程理?、?合同法?、?房屋建筑工程施工旁站监理理〔〕?等。2、技术、、规程:?建立工程监理?〔GB50319-2000〕、?建筑工程施工质量验收统一?〔GB50300-2001〕、?建筑地根底工程施工质量验收?〔GB50202-2002〕、?建筑基坑支护技术规程?〔JGJ120-99〕、?建筑基坑工程技术?〔YB9258-97〕。3、合同:本工程的建立工程监理合同、建筑工程施工合同。4、设计:本工程的地质勘察资料、经批准的设计〔图纸、设计说明、设计指定的图集、设计交底、设计变更、经设计确认的工程变更等〕。第三章监理工作流程进度控制和控制在?监理规划?中有详细交待本细那么重点说明质量控制。根据工程施工形成的时间把质量控制分成事前控制、事中控制、事后控制三个阶段。1、事前质量控制1.1、熟悉和掌握质量控制的技术根据、强迫性条文、施工图纸。1.2、对工序活动的重要部位或薄弱环节事先分析影响质量的原因并提出相应的预控措施。1.3、审查施工组织设计或方案审查进场的施工机械设备的规格、性能和数量是否满足施工方案的要求。1.4、审查施工的质量保证体系和质量理检查制度、质检人员到位情况。1.5、原材料、半成品等的质量控制:监理人员在现场见证取样跟踪送检材料检验不合格和保证资料不全的不准使用并限时清退出现场。1.6、参加由业主组织的图纸会审和设计交底充分理解设计意图并把图纸的疑难问题解决在施工前。1.7、审查并复核基坑测量放线。1.8、质量的事前控制流程见图。提供:建筑施工答应证红线图施工合同书建立1、施工组织设计已审查通过2、设计技术交底、图纸会审完成3、建筑材料检验合格已到场4、施工机械已经到位5、测量放线、核对无误施工开工施工开工前的准备工作完成在业主同意后下达开工总监理工程师进入工序施工施工YYY图一质量的事前控制流程图2、事中质量控制2.1、工序〔分项工程〕检查验收:坚持上道工序不经检查或检查不合格不准进展下道工序的原那么。上道工序完成后先由施工进展自检、专职检合格后填报工序〔分项工程〕报验申请表现场监理工程师...
