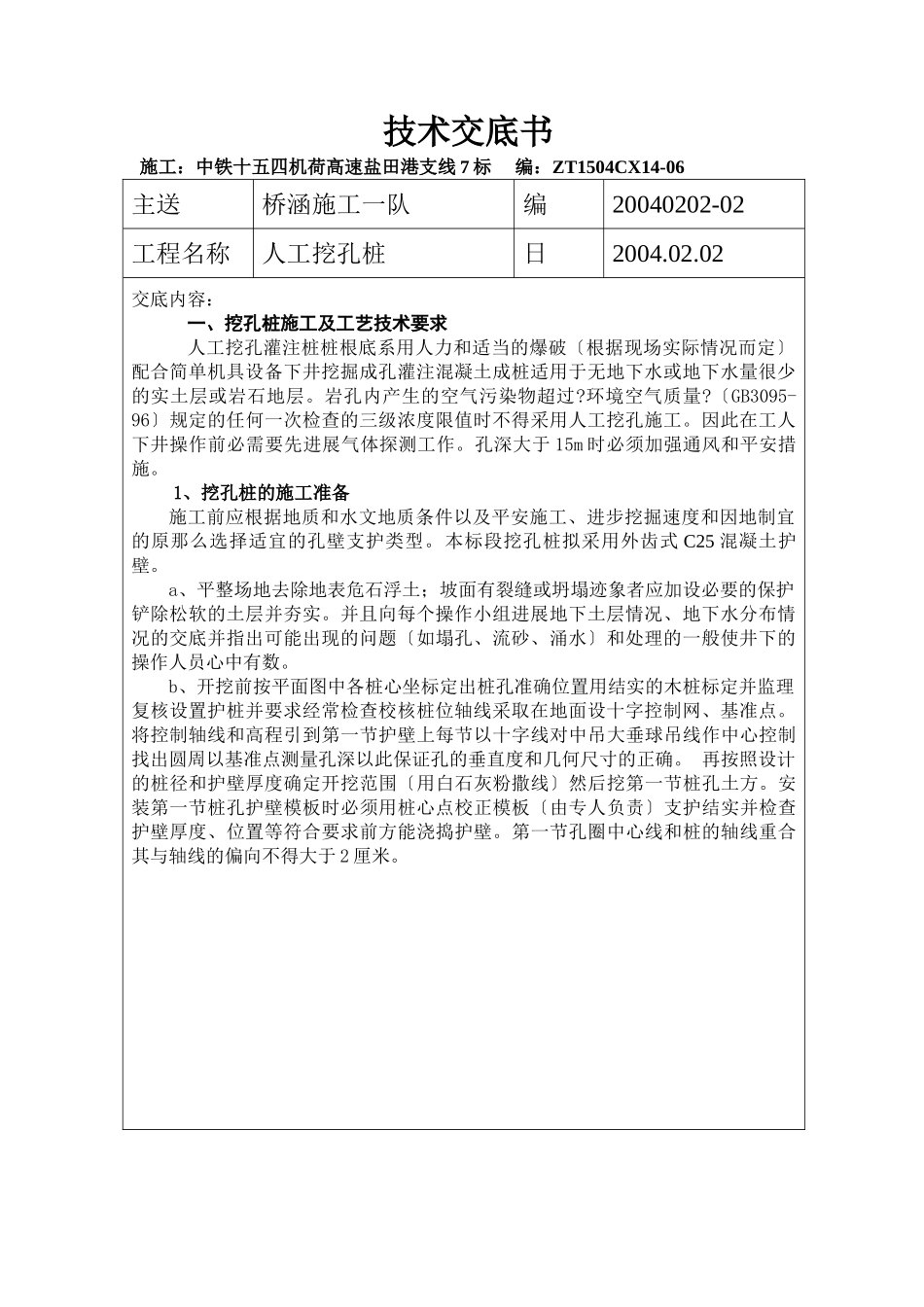

技术交底书施工:中铁十五四机荷高速盐田港支线7标编:ZT1504CX14-06主送桥涵施工一队编20040202-02工程名称人工挖孔桩日2004
02交底内容:一、挖孔桩施工及工艺技术要求人工挖孔灌注桩桩根底系用人力和适当的爆破〔根据现场实际情况而定〕配合简单机具设备下井挖掘成孔灌注混凝土成桩适用于无地下水或地下水量很少的实土层或岩石地层
岩孔内产生的空气污染物超过
环境空气质量
〔GB3095-96〕规定的任何一次检查的三级浓度限值时不得采用人工挖孔施工
因此在工人下井操作前必需要先进展气体探测工作
孔深大于15m时必须加强通风和平安措施
1、挖孔桩的施工准备施工前应根据地质和水文地质条件以及平安施工、进步挖掘速度和因地制宜的原那么选择适宜的孔壁支护类型
本标段挖孔桩拟采用外齿式C25混凝土护壁
a、平整场地去除地表危石浮土;坡面有裂缝或坍塌迹象者应加设必要的保护铲除松软的土层并夯实
并且向每个操作小组进展地下土层情况、地下水分布情况的交底并指出可能出现的问题〔如塌孔、流砂、涌水〕和处理的一般使井下的操作人员心中有数
b、开挖前按平面图中各桩心坐标定出桩孔准确位置用结实的木桩标定并监理复核设置护桩并要求经常检查校核桩位轴线采取在地面设十字控制网、基准点
将控制轴线和高程引到第一节护壁上每节以十字线对中吊大垂球吊线作中心控制找出圆周以基准点测量孔深以此保证孔的垂直度和几何尺寸的正确
再按照设计的桩径和护壁厚度确定开挖范围〔用白石灰粉撒线〕然后挖第一节桩孔土方
安装第一节桩孔护壁模板时必须用桩心点校正模板〔由专人负责〕支护结实并检查护壁厚度、位置等符合要求前方能浇捣护壁
第一节孔圈中心线和桩的轴线重合其与轴线的偏向不得大于2厘米
c、第一节护壁高出现场地面25~30厘米防止土、石、杂物滚入孔内伤人壁厚比下面井壁厚度增加10~15厘米

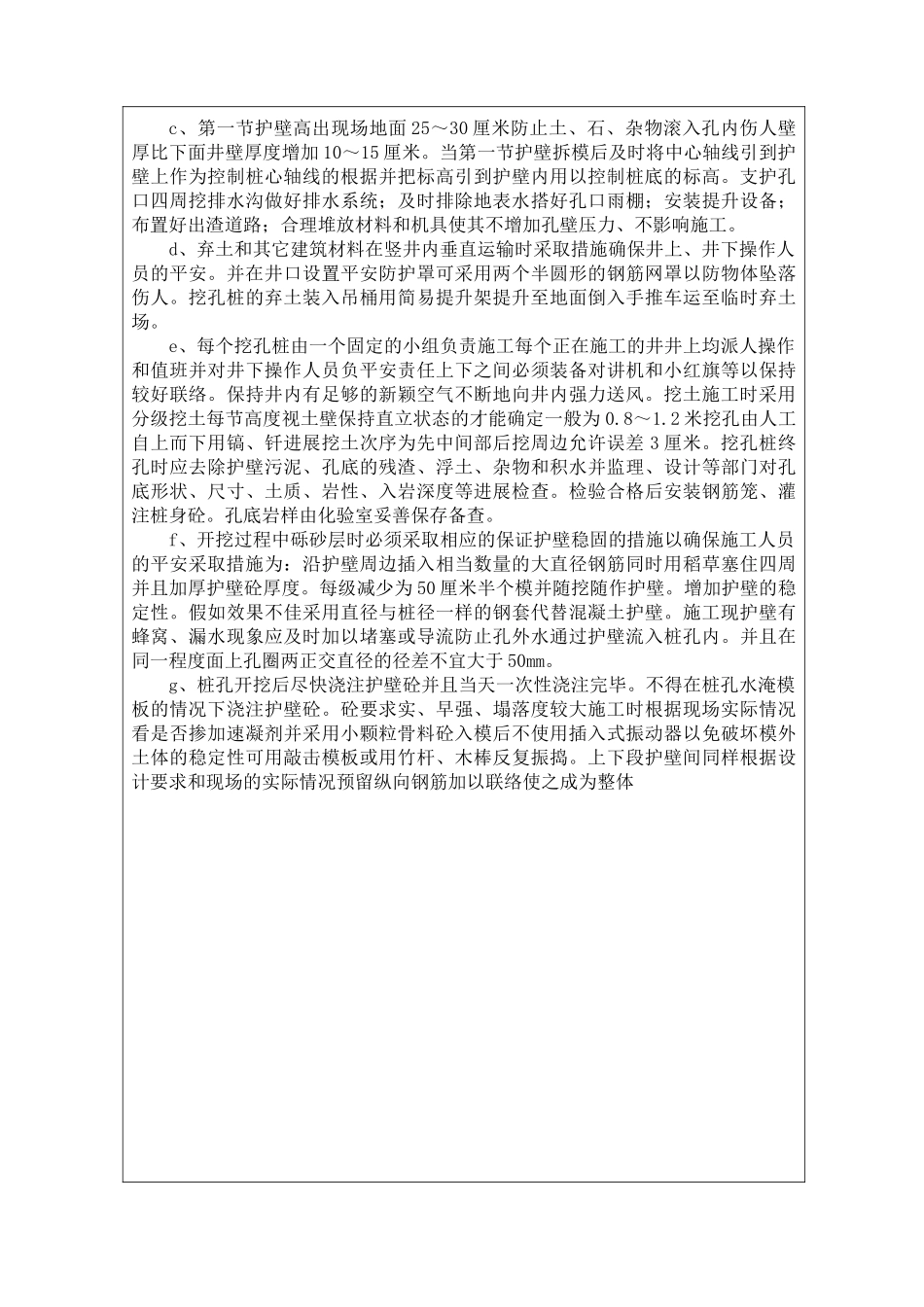

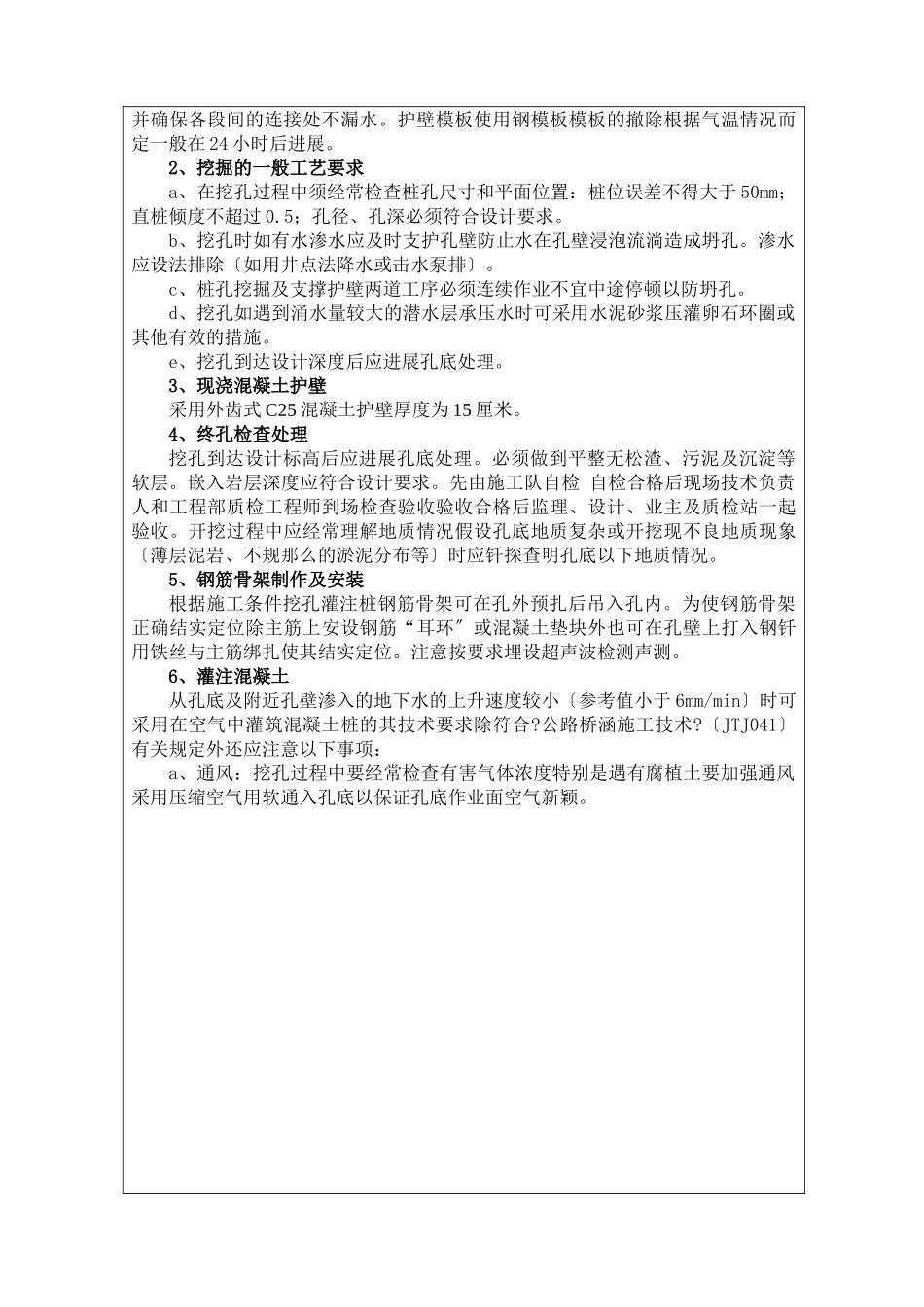

当第一节护壁拆模后及时将中心轴线引
