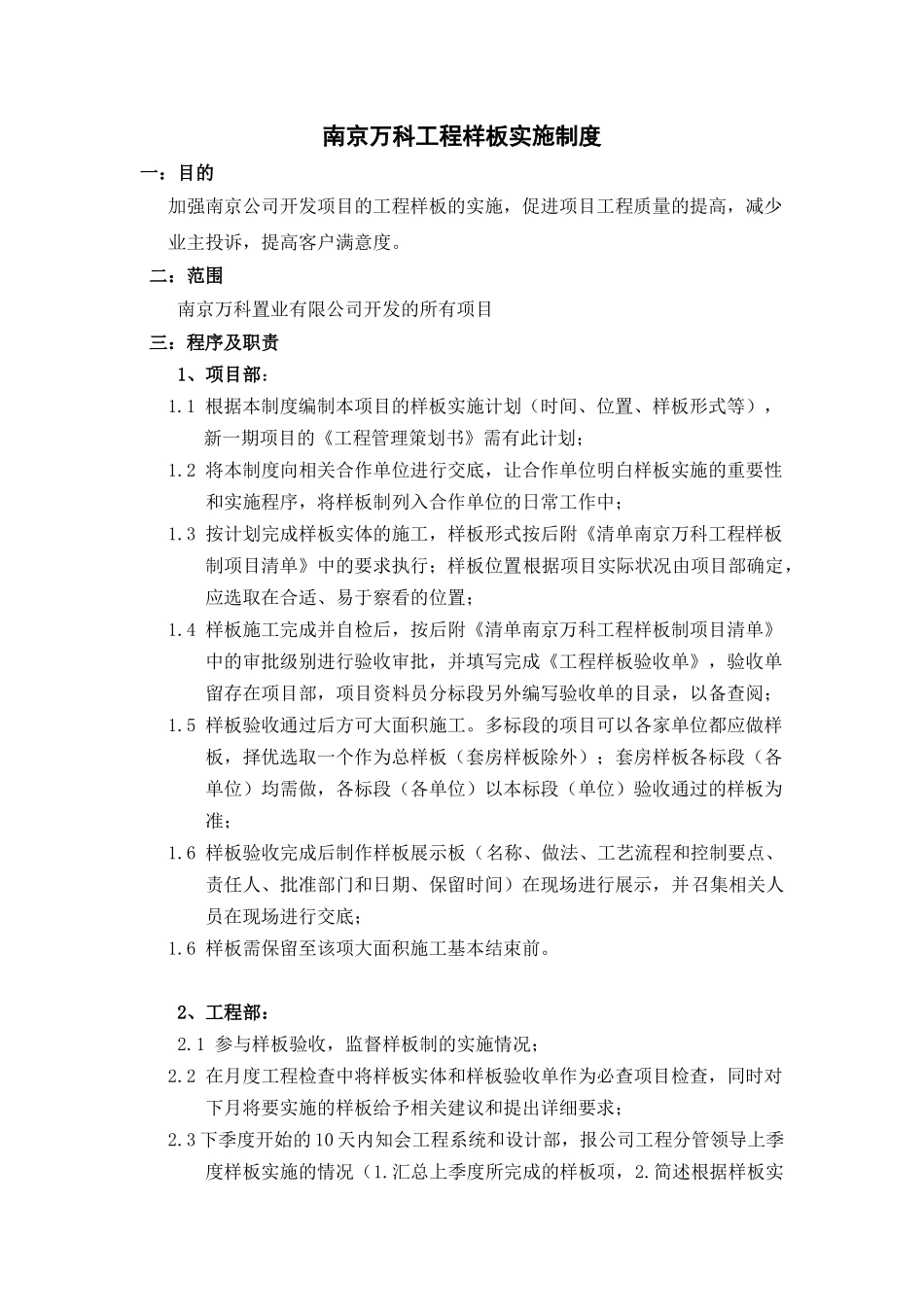

南京万科工程样板实施制度一:目的加强南京公司开发项目的工程样板的实施,促进项目工程质量的提高,减少业主投诉,提高客户满意度
二:范围南京万科置业有限公司开发的所有项目三:程序及职责1、项目部:1
1根据本制度编制本项目的样板实施计划(时间、位置、样板形式等),新一期项目的《工程管理策划书》需有此计划;1
2将本制度向相关合作单位进行交底,让合作单位明白样板实施的重要性和实施程序,将样板制列入合作单位的日常工作中;1

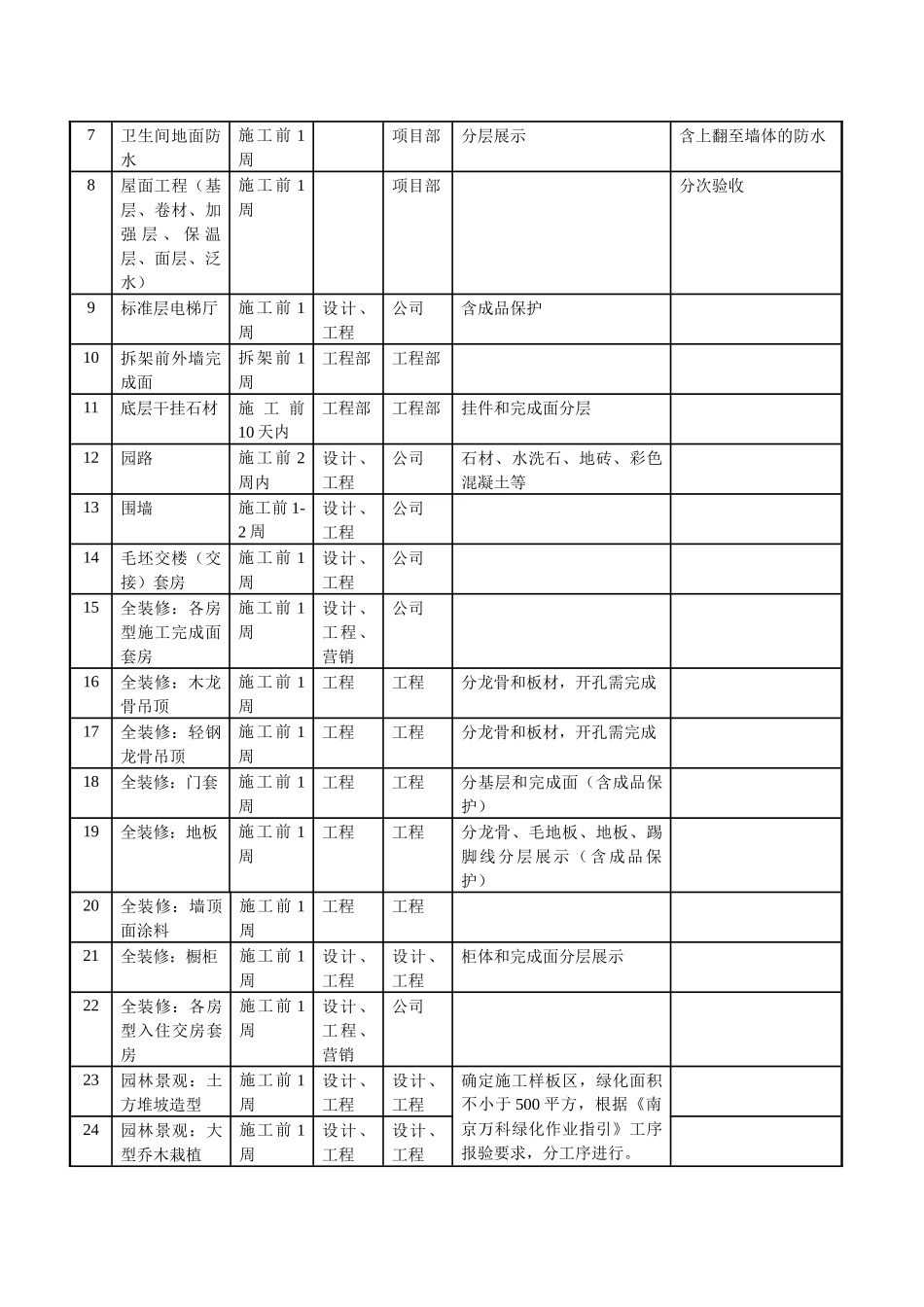

3按计划完成样板实体的施工,样板形式按后附《清单南京万科工程样板制项目清单》中的要求执行;样板位置根据项目实际状况由项目部确定,应选取在合适、易于察看的位置;1
4样板施工完成并自检后,按后附《清单南京万科工程样板制项目清单》中的审批级别进行验收审批,并填写完成《工程样板验收单》,验收单留存在项目部,项目资料员分标段另外编写验收单的目录,以备查阅;1
5样板验收通过后方可大面积施工
多标段的项目可以各家单位都应做样板,择优选取一个作为总样板(套房样板除外);套房样板各标段(各单位)均需做,各标段(各单位)以本标段(单位)验收通过的样板为准;1
6样板验收完成后制作样板展示板(名称、做法、工艺流程和控制要点、责任人、批准部门和日期、保留时间)在现场进行展示,并召集相关人员在现场进行交底;1
6样板需保留至该项大面积施工基本结束前
2、工程部:2
1参与样板验收,监督样板制的实施情况;2
2在月度工程检查中将样板实体和样板验收单作为必查项目检查,同时对下月将要实施的样板给予相关建议和提出详细要求;2

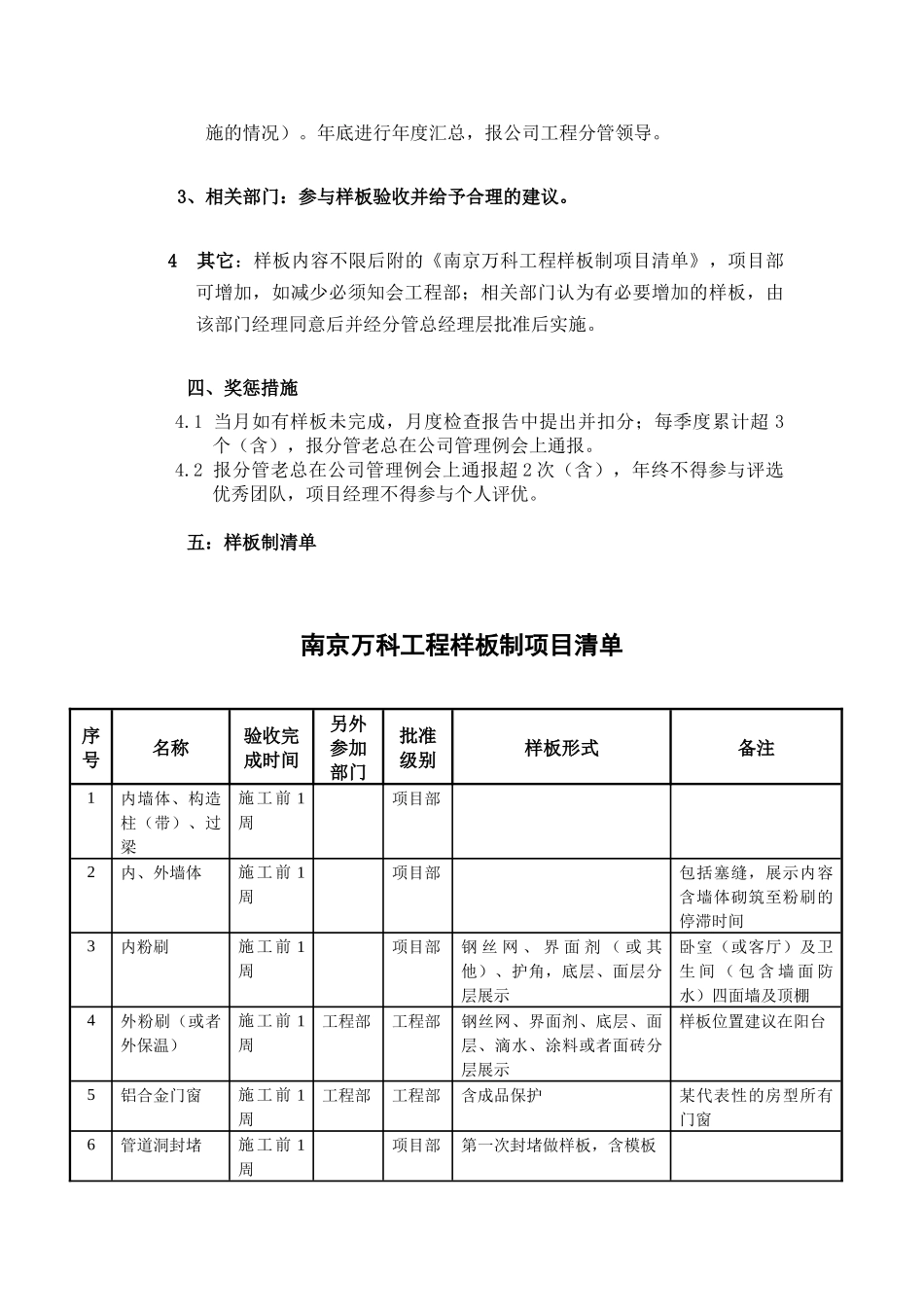

3下季度开始的10天内知会工程系统和设计部,报公司工程分管领导上季度样板实施的情况(1
汇总上季度所完成的样板项,2
简述根据样板实施的情况)
年底进行年度汇总,报公司工程分管领导
3、相关部门:参与样板验收并给予合理的建议
4其它:样板内容不限后附的《南京万科工程样板
