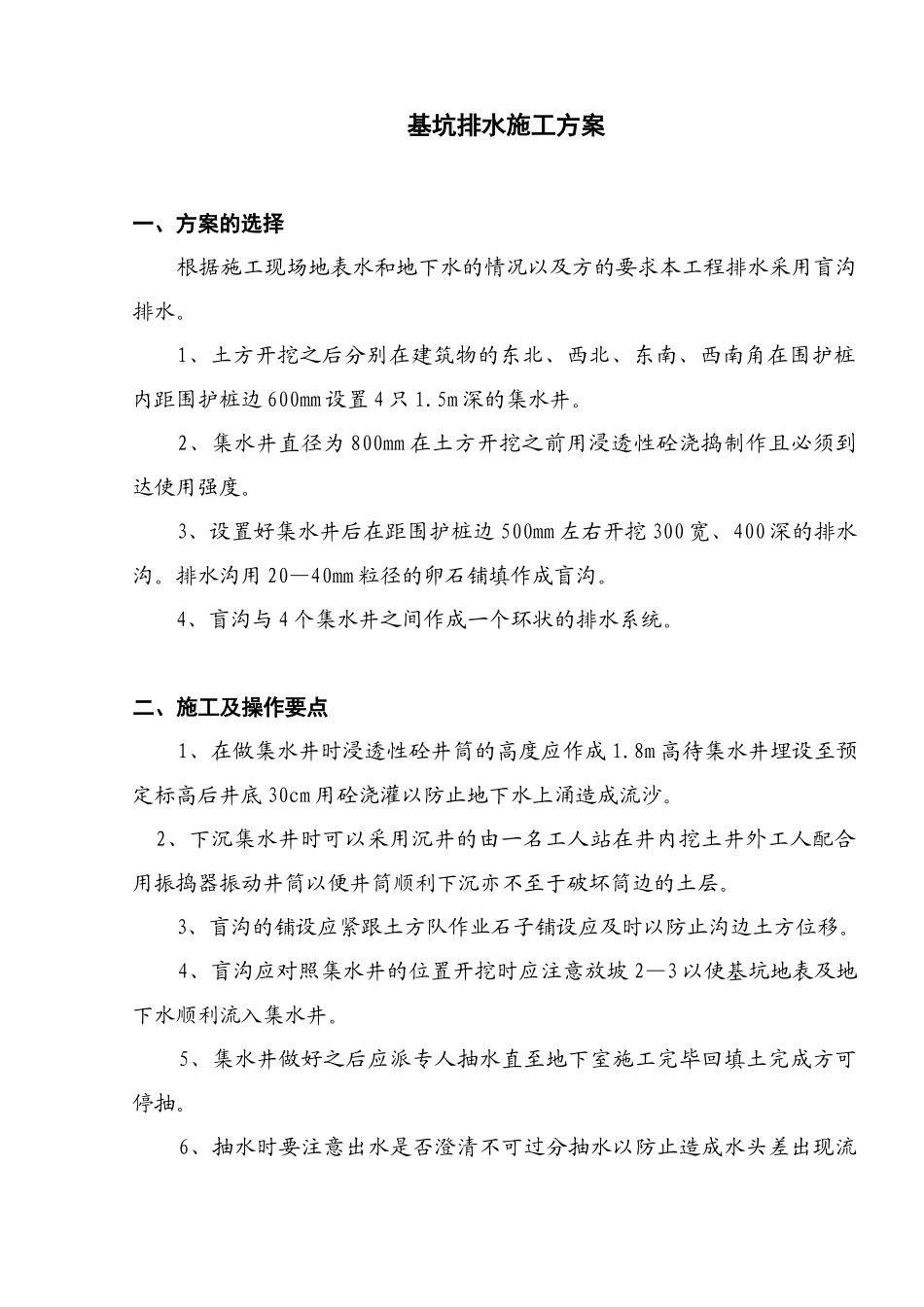

基坑排水施工方案一、方案的选择根据施工现场地表水和地下水的情况以及方的要求本工程排水采用盲沟排水。1、土方开挖之后分别在建筑物的东北、西北、东南、西南角在围护桩内距围护桩边600mm设置4只1.5m深的集水井。2、集水井直径为800mm在土方开挖之前用浸透性砼浇捣制作且必须到达使用强度。3、设置好集水井后在距围护桩边500mm左右开挖300宽、400深的排水沟。排水沟用20—40mm粒径的卵石铺填作成盲沟。4、盲沟与4个集水井之间作成一个环状的排水系统。二、施工及操作要点1、在做集水井时浸透性砼井筒的高度应作成1.8m高待集水井埋设至预定标高后井底30cm用砼浇灌以防止地下水上涌造成流沙。2、下沉集水井时可以采用沉井的由一名工人站在井内挖土井外工人配合用振捣器振动井筒以便井筒顺利下沉亦不至于破坏筒边的土层。3、盲沟的铺设应紧跟土方队作业石子铺设应及时以防止沟边土方位移。4、盲沟应对照集水井的位置开挖时应注意放坡2—3以使基坑地表及地下水顺利流入集水井。5、集水井做好之后应派专人抽水直至地下室施工完毕回填土完成方可停抽。6、抽水时要注意出水是否澄清不可过分抽水以防止造成水头差出现流沙现象。
