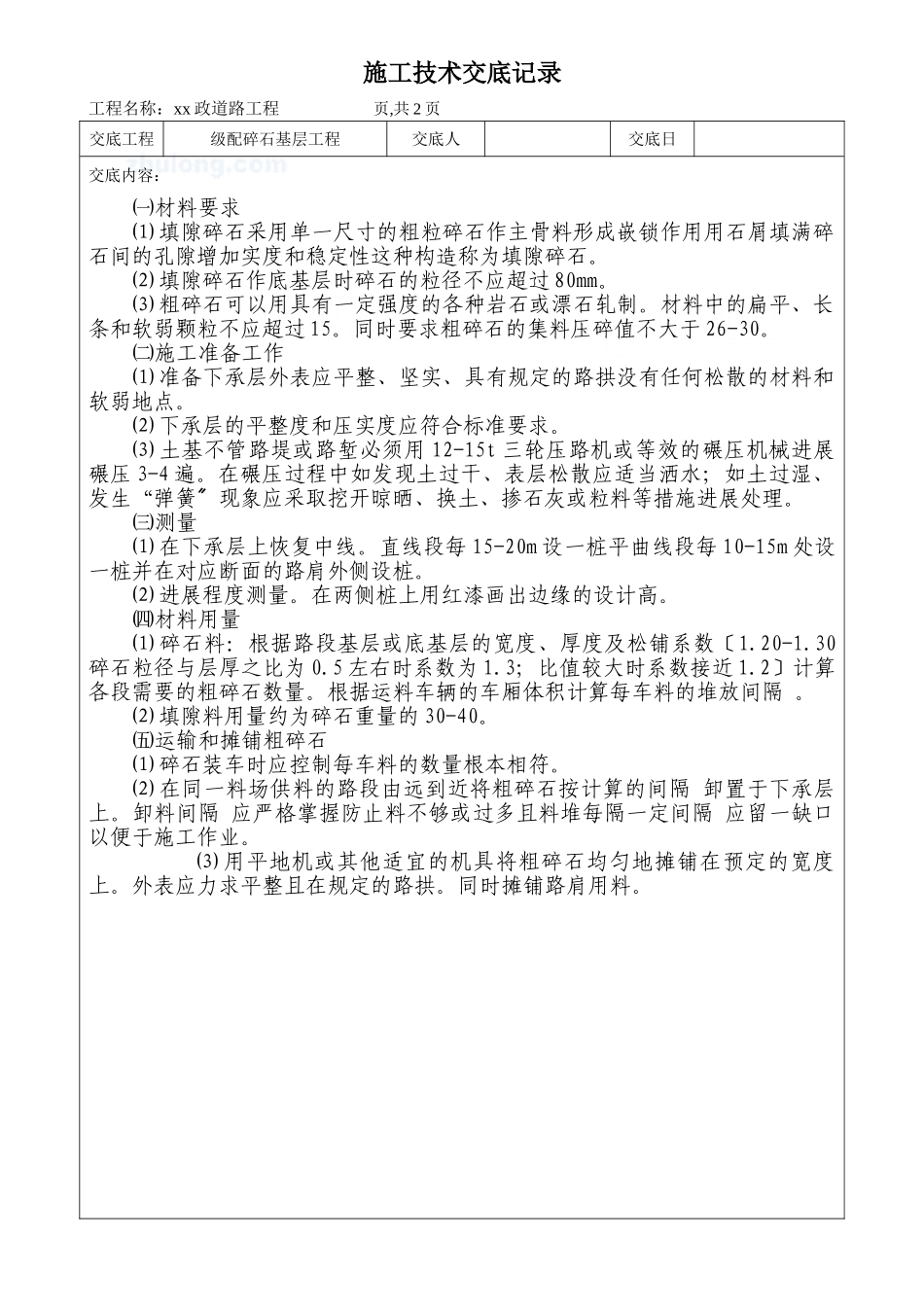

施工技术交底记录工程名称:xx政道路工程页,共2页交底工程级配碎石基层工程交底人交底日交底内容:㈠材料要求⑴填隙碎石采用单一尺寸的粗粒碎石作主骨料形成嵌锁作用用石屑填满碎石间的孔隙增加实度和稳定性这种构造称为填隙碎石
⑵填隙碎石作底基层时碎石的粒径不应超过80mm
⑶粗碎石可以用具有一定强度的各种岩石或漂石轧制
材料中的扁平、长条和软弱颗粒不应超过15
同时要求粗碎石的集料压碎值不大于26-30
㈡施工准备工作⑴准备下承层外表应平整、坚实、具有规定的路拱没有任何松散的材料和软弱地点
⑵下承层的平整度和压实度应符合标准要求
⑶土基不管路堤或路堑必须用12-15t三轮压路机或等效的碾压机械进展碾压3-4遍
在碾压过程中如发现土过干、表层松散应适当洒水;如土过湿、发生“弹簧现象应采取挖开晾晒、换土、掺石灰或粒料等措施进展处理
〞㈢测量⑴在下承层上恢复中线
直线段每15-20m设一桩平曲线段每10-15m处设一桩并在对应断面的路肩外侧设桩
⑵进展程度测量
在两侧桩上用红漆画出边缘的设计高
㈣材料用量⑴碎石料:根据路段基层或底基层的宽度、厚度及松铺系数〔1
30碎石粒径与层厚之比为0
5左右时系数为1
3;比值较大时系数接近1
2〕计算各段需要的粗碎石数量
根据运料车辆的车厢体积计算每车料的堆放间隔
⑵填隙料用量约为碎石重量的30-40
㈤运输和摊铺粗碎石⑴碎石装车时应控制每车料的数量根本相符
⑵在同一料场供料的路段由远到近将粗碎石按计算的间隔卸置于下承层上
卸料间隔应严格掌握防止料不够或过多且料堆每隔一定间隔应留一缺口以便于施工作业
⑶用平地机或其他适宜的机具将粗碎石均匀地摊铺在预定的宽度上
外表应力求平整且在规定的路拱
同时摊铺路肩用料

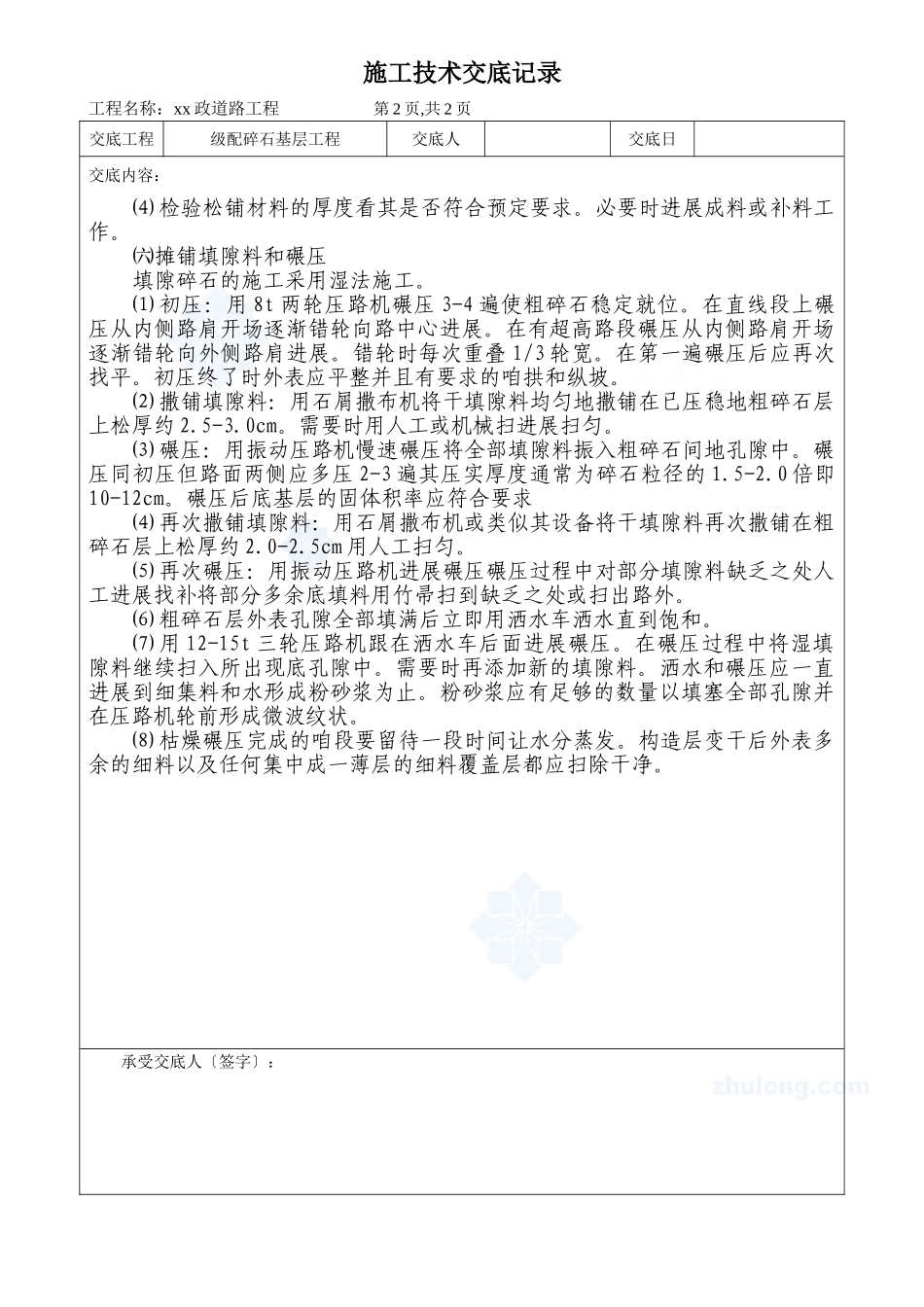

施工技术交底记录工程名称:xx政道路工程第2页,共2页交底工程级配碎石基层工程交底人交底日交底内容:⑷检验松铺材料的厚度看其是否符合预
