旁站监理方案〔卷材防水层细部构造处理〕编制审批〔总监〕长白二村小学工程监理组上海杨浦建立工程监理有限责任卷材防水层细部构造处理旁站监理方案一编制根据1

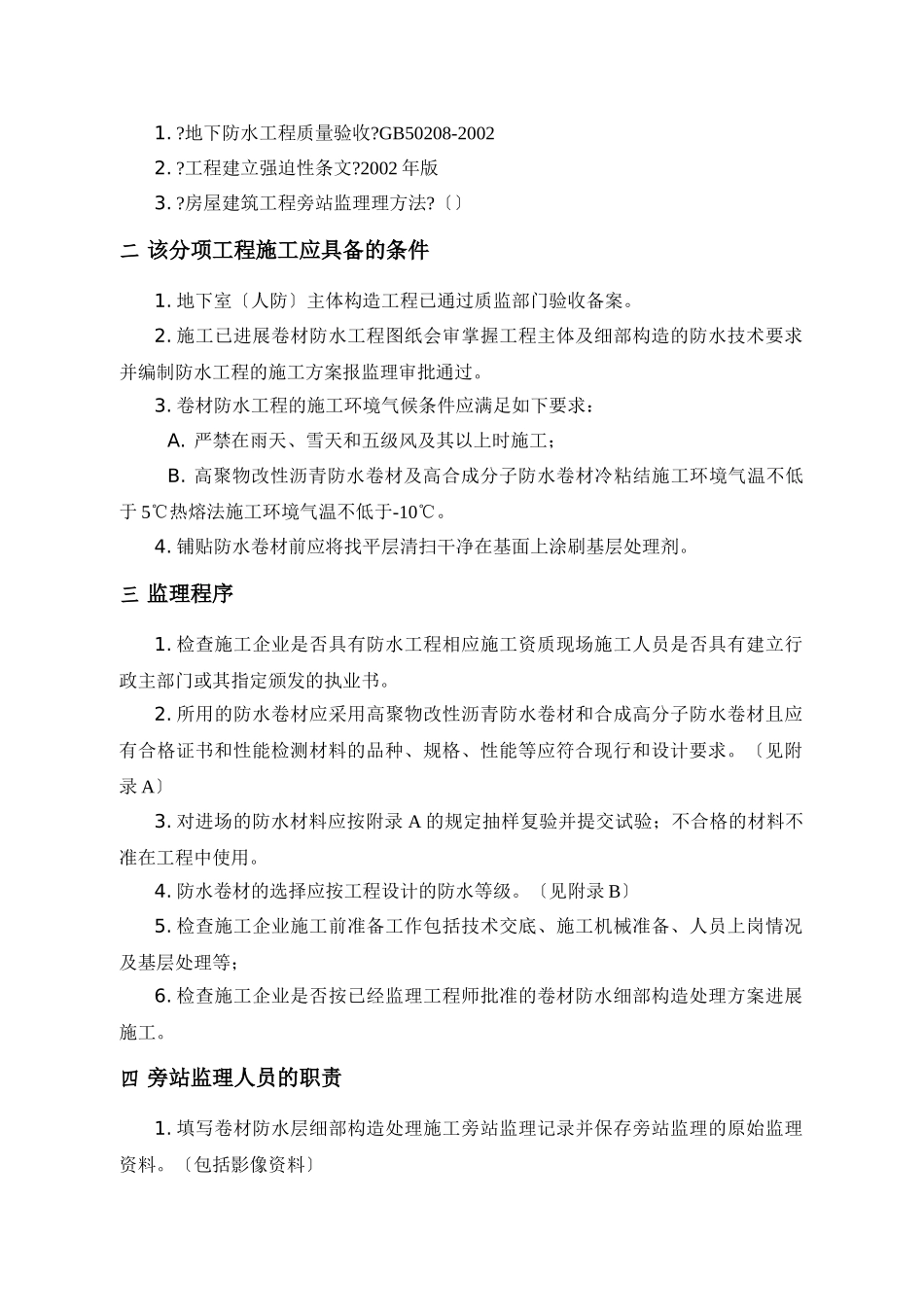

地下防水工程质量验收
GB50208-20022
工程建立强迫性条文
2002年版3
房屋建筑工程旁站监理理方法
〔〕二该分项工程施工应具备的条件1
地下室〔人防〕主体构造工程已通过质监部门验收备案
施工已进展卷材防水工程图纸会审掌握工程主体及细部构造的防水技术要求并编制防水工程的施工方案报监理审批通过
卷材防水工程的施工环境气候条件应满足如下要求:A
严禁在雨天、雪天和五级风及其以上时施工;B
高聚物改性沥青防水卷材及高合成分子防水卷材冷粘结施工环境气温不低于5℃热熔法施工环境气温不低于-10℃
铺贴防水卷材前应将找平层清扫干净在基面上涂刷基层处理剂
三监理程序1
检查施工企业是否具有防水工程相应施工资质现场施工人员是否具有建立行政主部门或其指定颁发的执业书
所用的防水卷材应采用高聚物改性沥青防水卷材和合成高分子防水卷材且应有合格证书和性能检测材料的品种、规格、性能等应符合现行和设计要求
〔见附录A〕3
对进场的防水材料应按附录A的规定抽样复验并提交试验;不合格的材料不准在工程中使用
防水卷材的选择应按工程设计的防水等级
〔见附录B〕5
检查施工企业施工前准备工作包括技术交底、施工机械准备、人员上岗情况及基层处理等;6
检查施工企业是否按已经监理工程师批准的卷材防水细部构造处理方案进展施工
四旁站监理人员的职责1
填写卷材防水层细部构造处理施工旁站监理记录并保存旁站监理的原始监理资料
〔包括影像资料〕2
凡旁站监理人员和施工企业现场质检人员未在旁站记录上签字的不得进展下道工序施工
及时发现和处理旁站监理过程中出现的问题〔包括违背工程建立强迫性条文的〕并有权发出整改指并及时向专业监理工程师或总监
