第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页凤鸣路下穿胶济铁路立交桥工程冬期施工组织设计凤鸣路立交桥项目部2010年11月1日第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页凤鸣路下穿胶济线K373+691立交桥工程冬期施工组织设计一

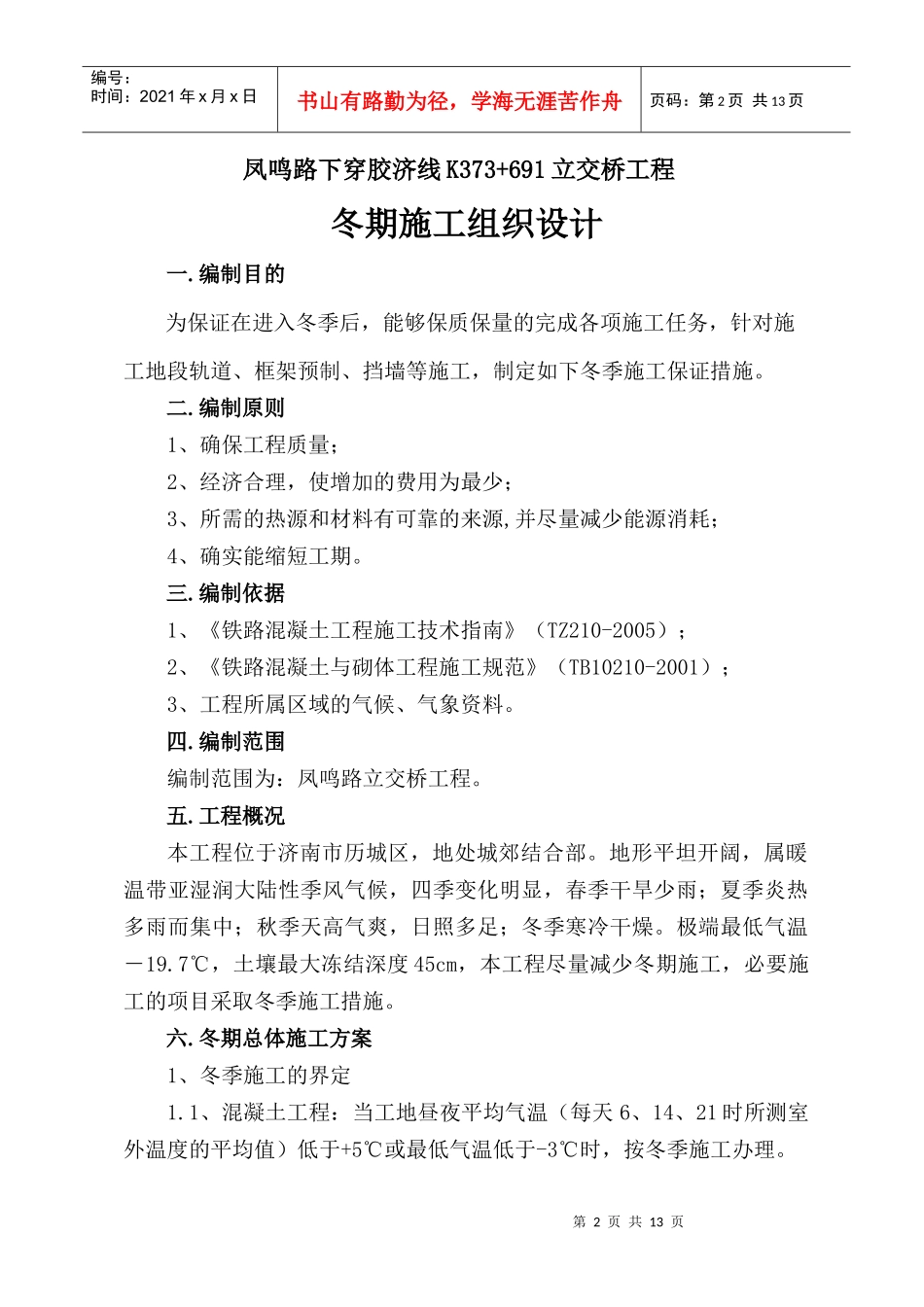

编制目的为保证在进入冬季后,能够保质保量的完成各项施工任务,针对施工地段轨道、框架预制、挡墙等施工,制定如下冬季施工保证措施
编制原则1、确保工程质量;2、经济合理,使增加的费用为最少;3、所需的热源和材料有可靠的来源,并尽量减少能源消耗;4、确实能缩短工期
编制依据1、《铁路混凝土工程施工技术指南》(TZ210-2005);2、《铁路混凝土与砌体工程施工规范》(TB10210-2001);3、工程所属区域的气候、气象资料
编制范围编制范围为:凤鸣路立交桥工程
工程概况本工程位于济南市历城区,地处城郊结合部
地形平坦开阔,属暖温带亚湿润大陆性季风气候,四季变化明显,春季干旱少雨;夏季炎热多雨而集中;秋季天高气爽,日照多足;冬季寒冷干燥
极端最低气温-19
7℃,土壤最大冻结深度45cm,本工程尽量减少冬期施工,必要施工的项目采取冬季施工措施
冬期总体施工方案1、冬季施工的界定1
1、混凝土工程:当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5℃或最低气温低于-3℃时,按冬季施工办理
第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页1

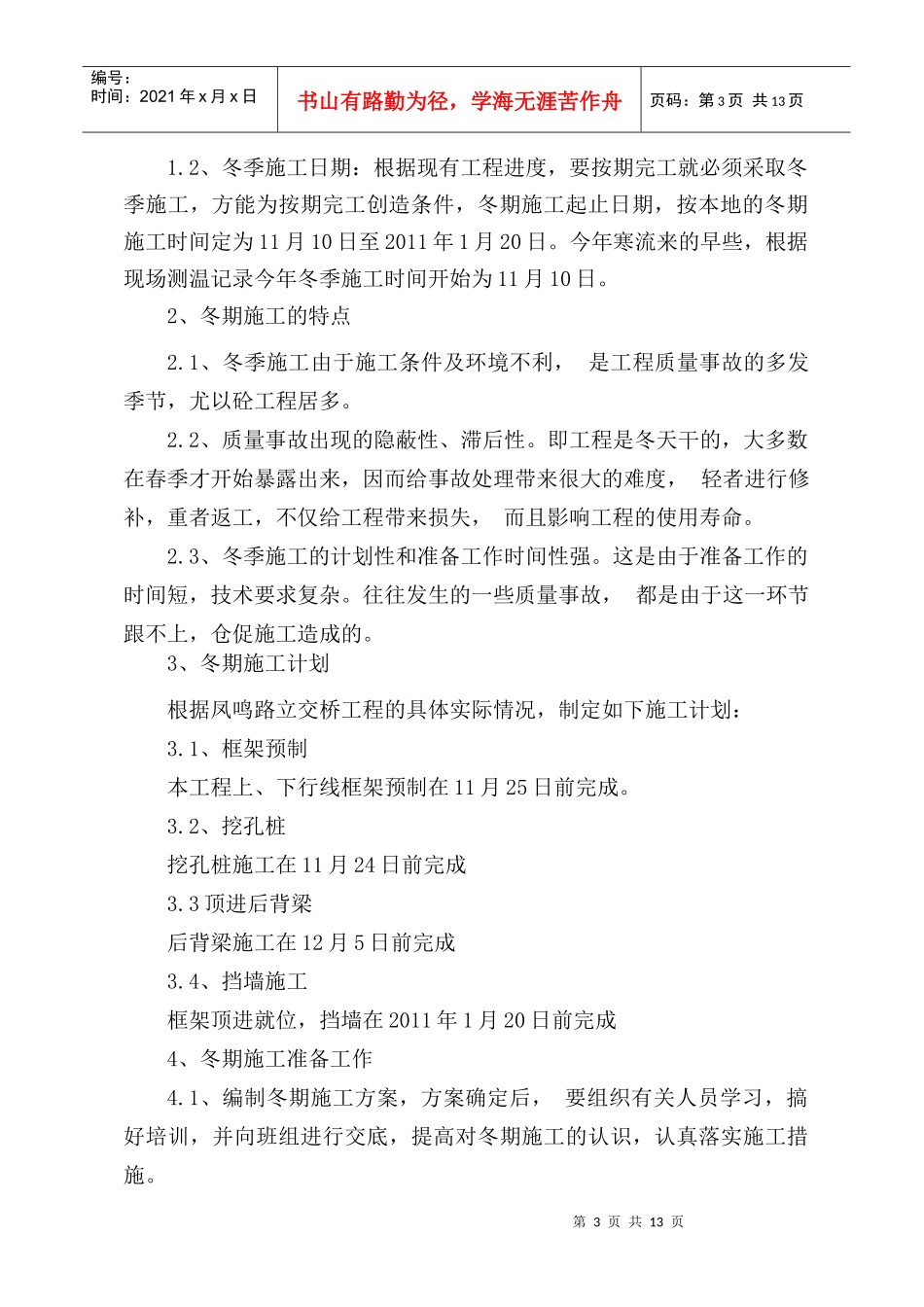

2、冬季施工日期:根据现有工程进度,要按期完工就必须采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的冬期施工时间定为11月10日至2011年1月20日
今年寒流来的早些,根据现场测温记录今
