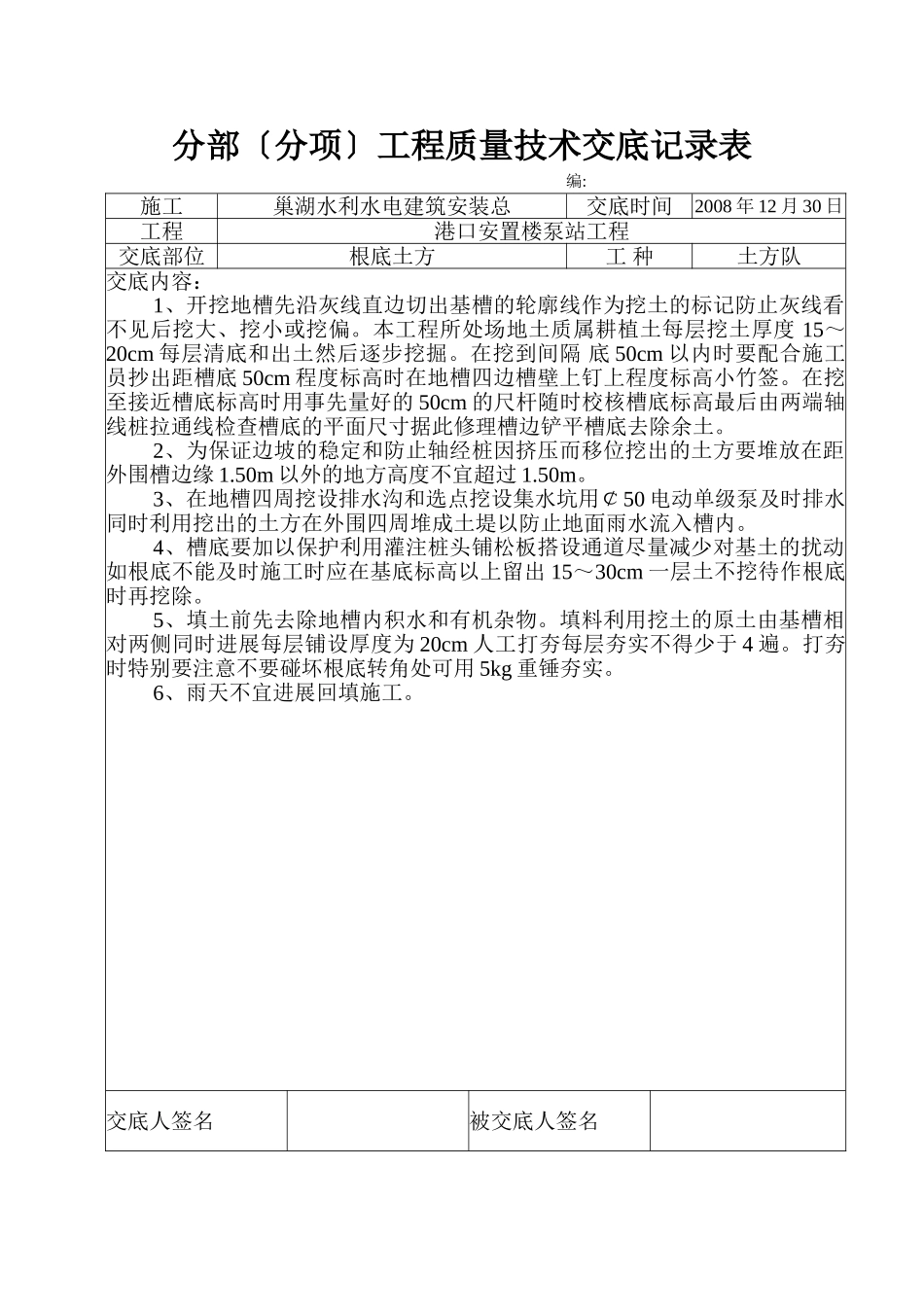

分部〔分项〕工程质量技术交底记录表编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底土方工种土方队交底内容:1、开挖地槽先沿灰线直边切出基槽的轮廓线作为挖土的标记防止灰线看不见后挖大、挖小或挖偏
本工程所处场地土质属耕植土每层挖土厚度15~20cm每层清底和出土然后逐步挖掘
在挖到间隔底50cm以内时要配合施工员抄出距槽底50cm程度标高时在地槽四边槽壁上钉上程度标高小竹签
在挖至接近槽底标高时用事先量好的50cm的尺杆随时校核槽底标高最后由两端轴线桩拉通线检查槽底的平面尺寸据此修理槽边铲平槽底去除余土
2、为保证边坡的稳定和防止轴经桩因挤压而移位挖出的土方要堆放在距外围槽边缘1
50m以外的地方高度不宜超过1
3、在地槽四周挖设排水沟和选点挖设集水坑用¢50电动单级泵及时排水同时利用挖出的土方在外围四周堆成土堤以防止地面雨水流入槽内
4、槽底要加以保护利用灌注桩头铺松板搭设通道尽量减少对基土的扰动如根底不能及时施工时应在基底标高以上留出15~30cm一层土不挖待作根底时再挖除
5、填土前先去除地槽内积水和有机杂物
填料利用挖土的原土由基槽相对两侧同时进展每层铺设厚度为20cm人工打夯每层夯实不得少于4遍
打夯时特别要注意不要碰坏根底转角处可用5kg重锤夯实
6、雨天不宜进展回填施工

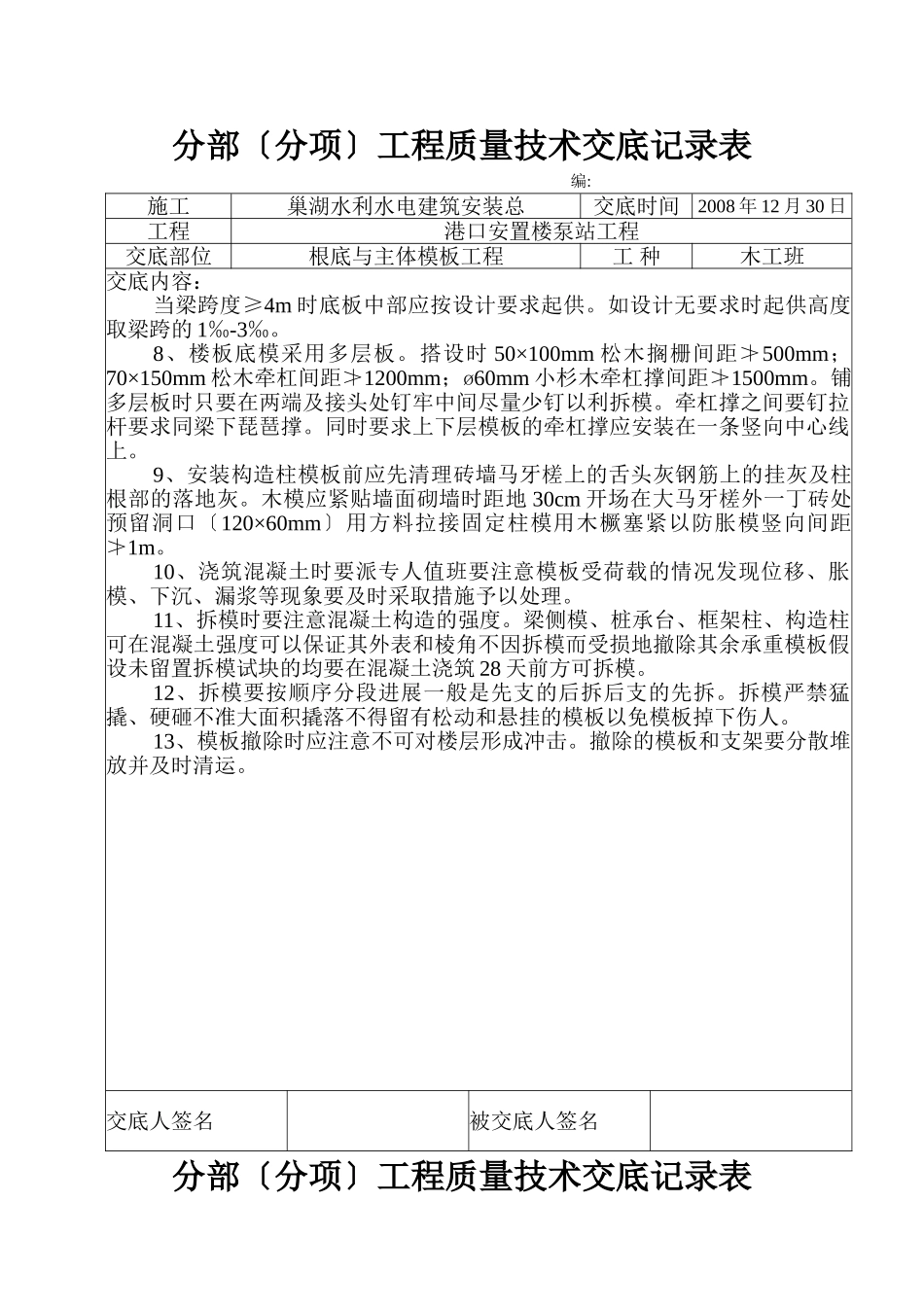

交底人签名被交底人签名分部〔分项〕工程质量技术交底记录表编:施工巢湖水利水电建筑安装总交底时间2008年12月30日工程港口安置楼泵站工程交底部位根底与主体模板工程工种木工班交底内容:1、模板拼缝不得漏浆
在浇筑砼前木模板要浇水潮湿但模板内不应有积水
不同部位的模板要进展编分类堆放妥善保防止变形
2、屡次周转使用的模板与混凝土接触的外表不要涂隔离剂使用后要及时清理
3、浇筑混凝土前、模板内的杂物应清理干净
4、承台模板采用木模板侧板用长条木板
