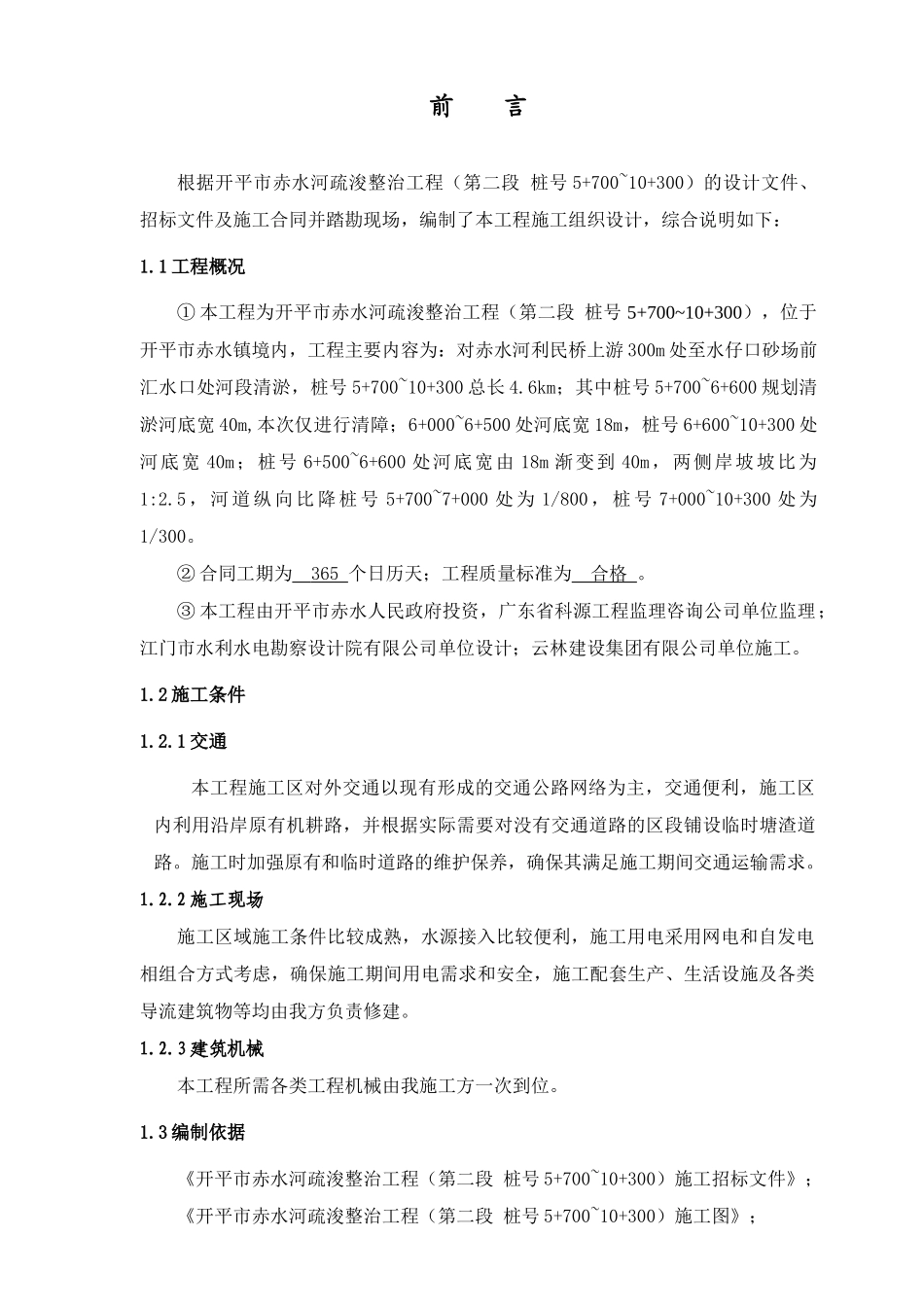

开平市赤水河疏浚整治工程(第二段桩号5+700~10+300)施工组织设计云林建设集团有限公司前言根据开平市赤水河疏浚整治工程(第二段桩号5+700~10+300)的设计文件、招标文件及施工合同并踏勘现场,编制了本工程施工组织设计,综合说明如下:1
1工程概况①本工程为开平市赤水河疏浚整治工程(第二段桩号5+700~10+300),位于开平市赤水镇境内,工程主要内容为:对赤水河利民桥上游300m处至水仔口砂场前汇水口处河段清淤,桩号5+700~10+300总长4
6km;其中桩号5+700~6+600规划清淤河底宽40m,本次仅进行清障;6+000~6+500处河底宽18m,桩号6+600~10+300处河底宽40m;桩号6+500~6+600处河底宽由18m渐变到40m,两侧岸坡坡比为1:2
5,河道纵向比降桩号5+700~7+000处为1/800,桩号7+000~10+300处为1/300
②合同工期为365个日历天;工程质量标准为合格
③本工程由开平市赤水人民政府投资,广东省科源工程监理咨询公司单位监理;江门市水利水电勘察设计院有限公司单位设计;云林建设集团有限公司单位施工
2施工条件1
1交通本工程施工区对外交通以现有形成的交通公路网络为主,交通便利,施工区内利用沿岸原有机耕路,并根据实际需要对没有交通道路的区段铺设临时塘渣道路
施工时加强原有和临时道路的维护保养,确保其满足施工期间交通运输需求
2施工现场施工区域施工条件比较成熟,水源接入比较便利,施工用电采用网电和自发电相组合方式考虑,确保施工期间用电需求和安全,施工配套生产、生活设施及各类导流建筑物等均由我方负责修建
3建筑机械本工程所需各类工程机械由我施工方一次到位

3编制依据《开平市赤水河疏浚整治工程(第二段桩号5+700~10+300)施工招标文件》;《开平市赤水河疏浚整治工程
