贵州开阳化工有限公司10月检修重点项目检修方案目录1、热电烟气挡板门检修技术方案
32、第一中温变换炉R2001催化剂装卸方案
83、氮气缓冲罐施工方案
214、火炬管与CO2排放管连接工程施工方案
315、常压煤粉仓检修施工方案

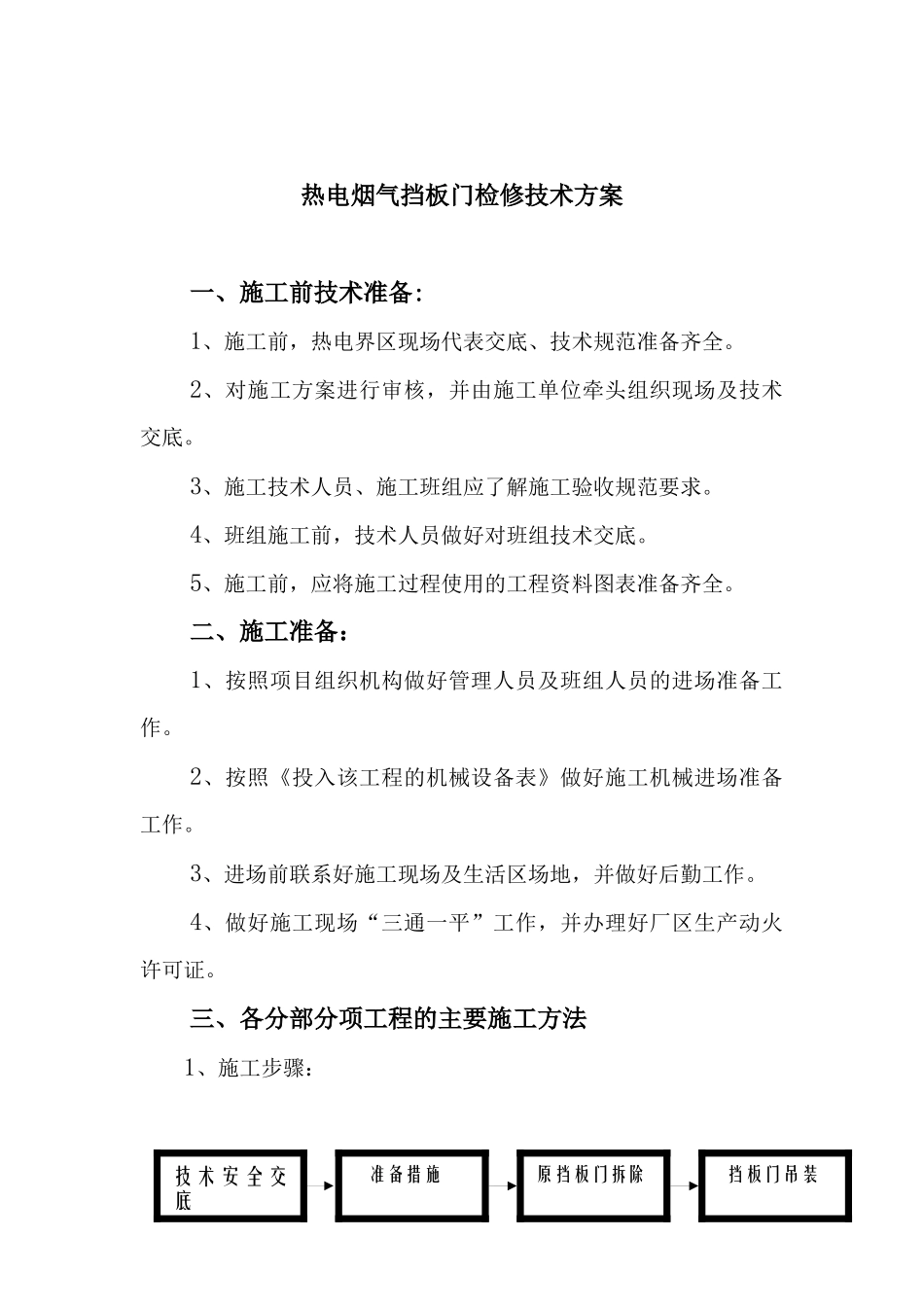

36热电烟气挡板门检修技术方案一、施工前技术准备:1、施工前,热电界区现场代表交底、技术规范准备齐全
2、对施工方案进行审核,并由施工单位牵头组织现场及技术交底
3、施工技术人员、施工班组应了解施工验收规范要求
4、班组施工前,技术人员做好对班组技术交底
5、施工前,应将施工过程使用的工程资料图表准备齐全
二、施工准备:1、按照项目组织机构做好管理人员及班组人员的进场准备工作
2、按照《投入该工程的机械设备表》做好施工机械进场准备工作
3、进场前联系好施工现场及生活区场地,并做好后勤工作
4、做好施工现场“三通一平”工作,并办理好厂区生产动火许可证
三、各分部分项工程的主要施工方法1、施工步骤:技术安全交底准备措施原挡板门拆除挡板门吊装2、各工序施工方案:⑴原有挡板门拆除因原有挡板门需拆除更换,由于现场场地较小,大型吊车无法再拆除现场架设,将原有7个烟气挡板门分部拆除,决定用4台25T及1台70T吊车在烟气管道四周分2次作业进行拆除,先将烟气挡板附近保温层拆除,25T吊车挡板门配合固定挡板门,人工拆除挡板门与伸缩节的连接螺栓,再拆除挡板门与管道的连接螺栓,调整伸缩节与挡板门间的距离,根据挡板门重量分次对挡板门进行拆除吊离,用8T平板车配合转离现场
⑵挡板门吊装①、
