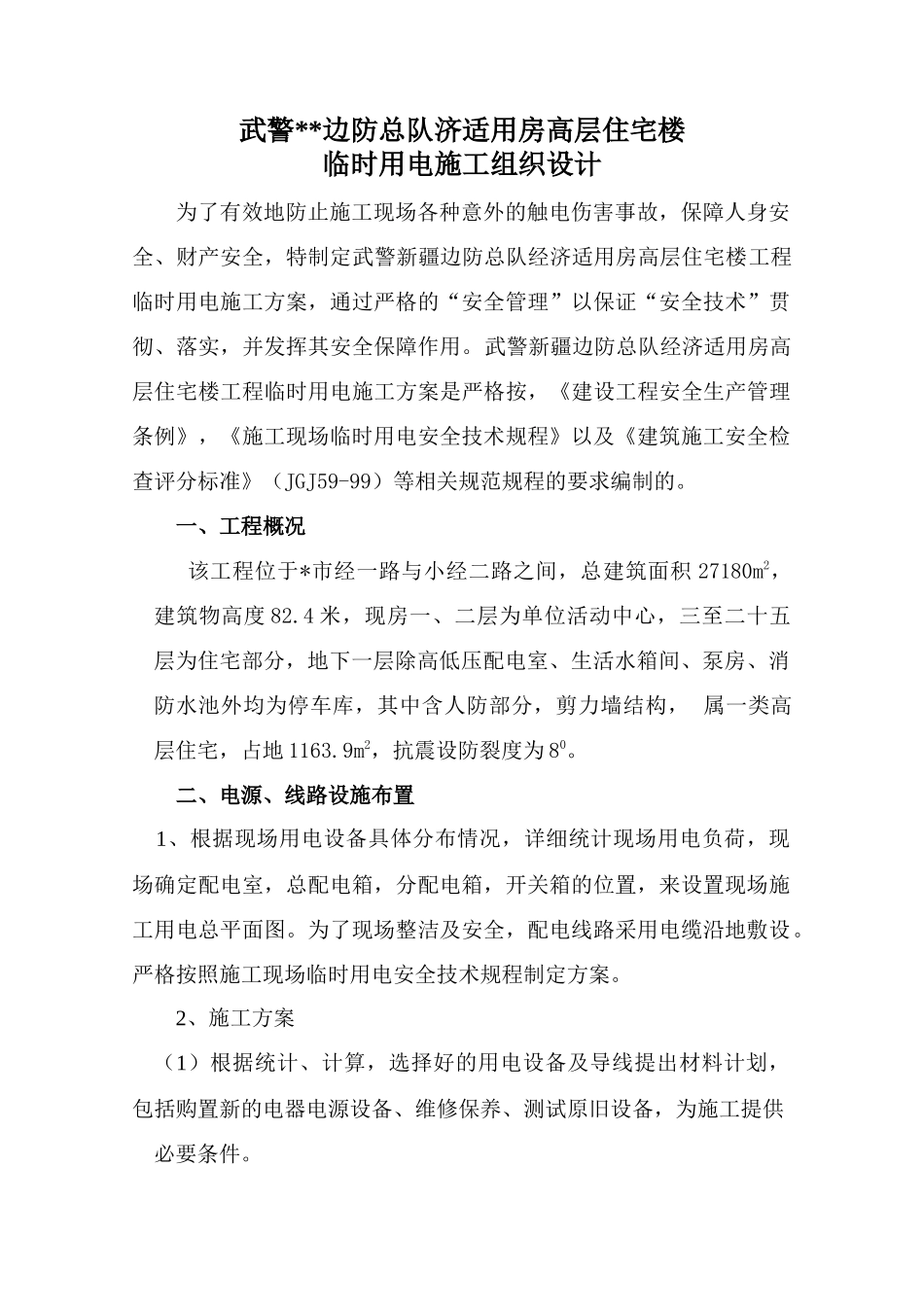

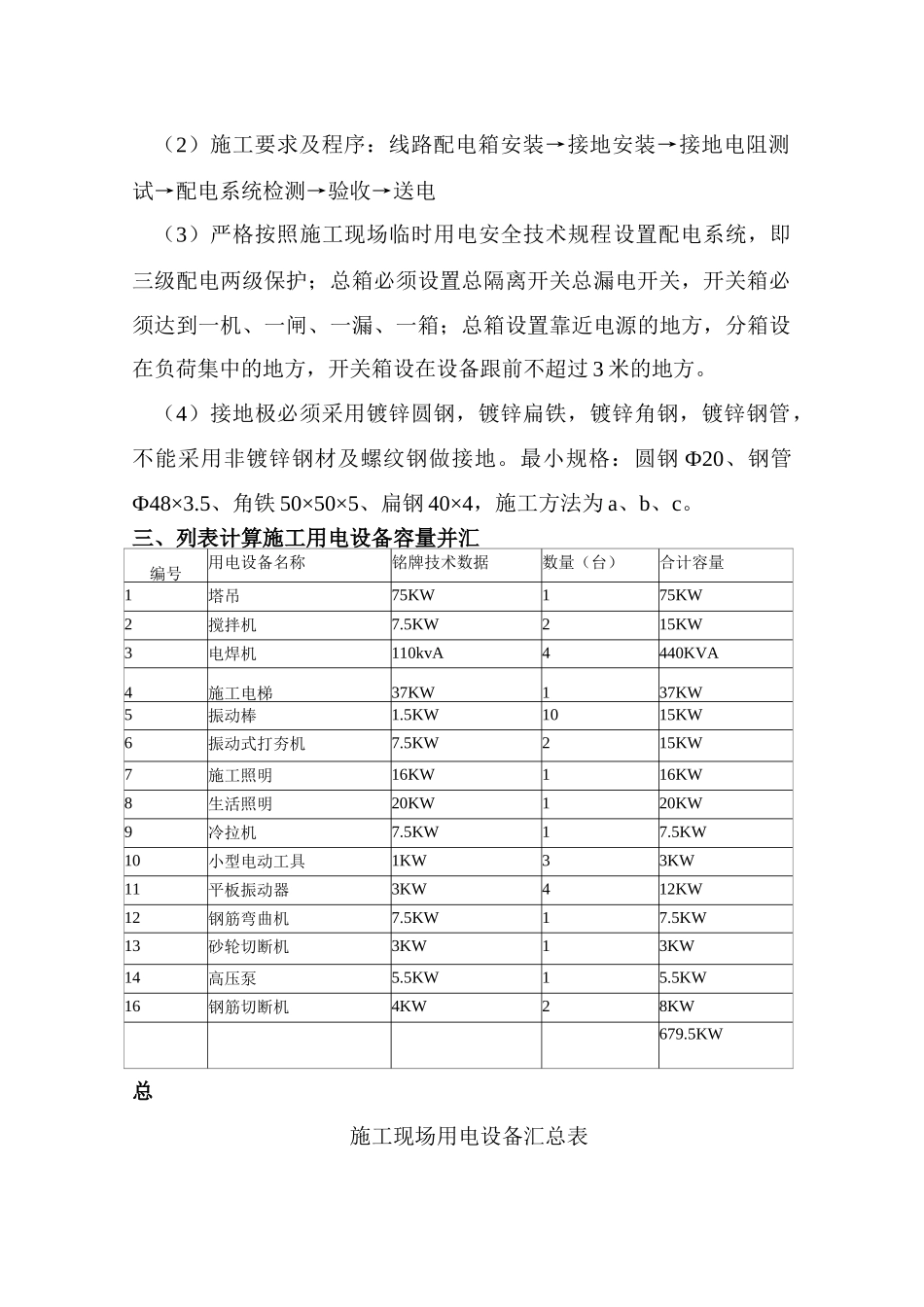

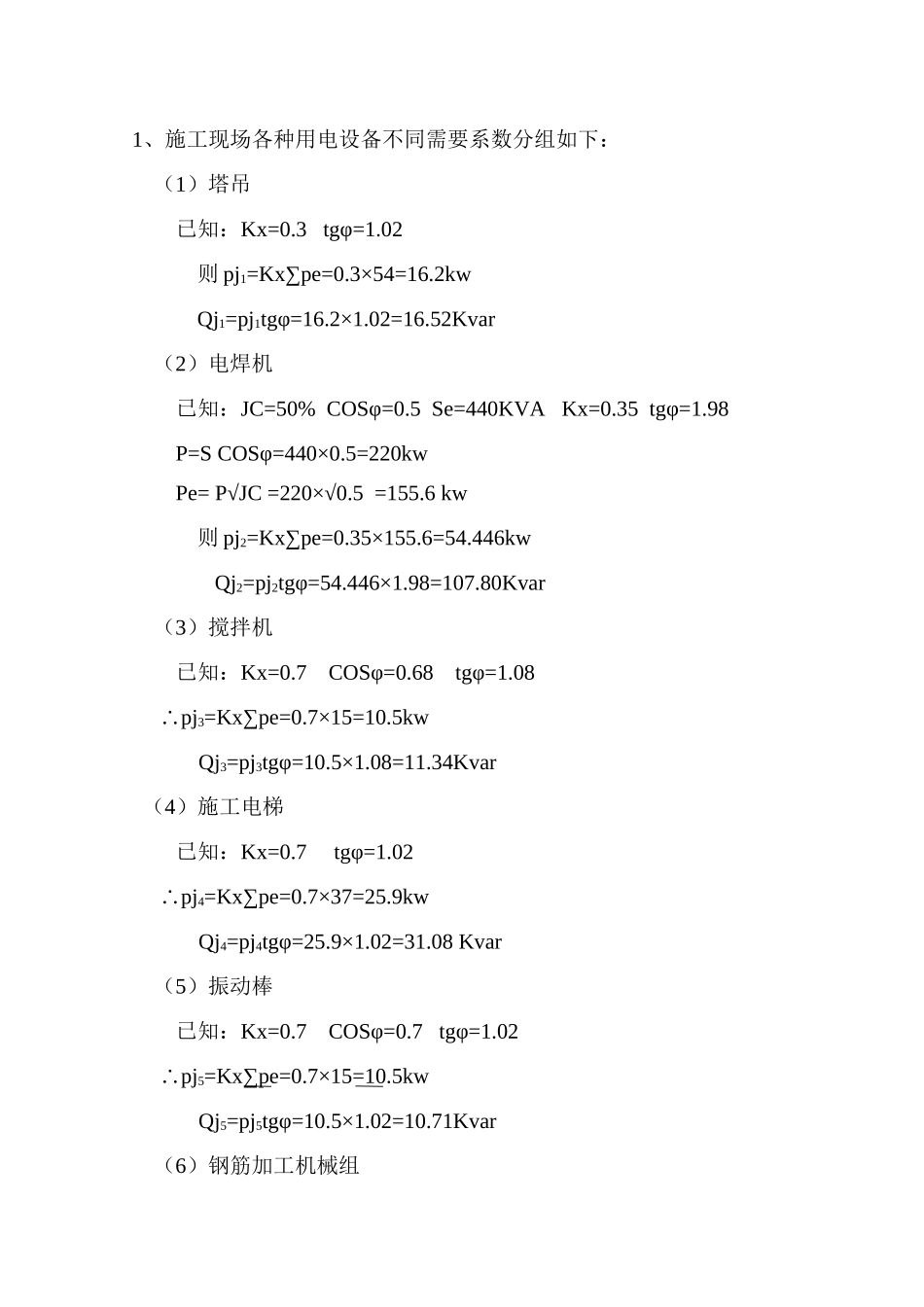

武警**边防总队济适用房高层住宅楼临时用电施工组织设计为了有效地防止施工现场各种意外的触电伤害事故,保障人身安全、财产安全,特制定武警新疆边防总队经济适用房高层住宅楼工程临时用电施工方案,通过严格的“安全管理”以保证“安全技术”贯彻、落实,并发挥其安全保障作用。武警新疆边防总队经济适用房高层住宅楼工程临时用电施工方案是严格按,《建设工程安全生产管理条例》,《施工现场临时用电安全技术规程》以及《建筑施工安全检查评分标准》(JGJ59-99)等相关规范规程的要求编制的。一、工程概况该工程位于*市经一路与小经二路之间,总建筑面积27180m2,建筑物高度82.4米,现房一、二层为单位活动中心,三至二十五层为住宅部分,地下一层除高低压配电室、生活水箱间、泵房、消防水池外均为停车库,其中含人防部分,剪力墙结构,属一类高层住宅,占地1163.9m2,抗震设防裂度为80。二、电源、线路设施布置1、根据现场用电设备具体分布情况,详细统计现场用电负荷,现场确定配电室,总配电箱,分配电箱,开关箱的位置,来设置现场施工用电总平面图。为了现场整洁及安全,配电线路采用电缆沿地敷设。严格按照施工现场临时用电安全技术规程制定方案。2、施工方案(1)根据统计、计算,选择好的用电设备及导线提出材料计划,包括购置新的电器电源设备、维修保养、测试原旧设备,为施工提供必要条件。(2)施工要求及程序:线路配电箱安装→接地安装→接地电阻测试→配电系统检测→验收→送电(3)严格按照施工现场临时用电安全技术规程设置配电系统,即三级配电两级保护;总箱必须设置总隔离开关总漏电开关,开关箱必须达到一机、一闸、一漏、一箱;总箱设置靠近电源的地方,分箱设在负荷集中的地方,开关箱设在设备跟前不超过3米的地方。(4)接地极必须采用镀锌圆钢,镀锌扁铁,镀锌角钢,镀锌钢管,不能采用非镀锌钢材及螺纹钢做接地。最小规格:圆钢Ф20、钢管Ф48×3.5、角铁50×50×5、扁钢40×4,施工方法为a、b、c。三、列表计算施工用电设备容量并汇编号用电设备名称铭牌技术数据数量(台)合计容量1塔吊75KW175KW2搅拌机7.5KW215KW3电焊机110kvA4440KVA4施工电梯37KW137KW5振动棒1.5KW1015KW6振动式打夯机7.5KW215KW7施工照明16KW116KW8生活照明20KW120KW9冷拉机7.5KW17.5KW10小型电动工具1KW33KW11平板振动器3KW412KW12钢筋弯曲机7.5KW17.5KW13砂轮切断机3KW13KW14高压泵5.5KW15.5KW16钢筋切断机4KW28KW679.5KW总施工现场用电设备汇总表1、施工现场各种用电设备不同需要系数分组如下:(1)塔吊已知:Kx=0.3tgφ=1.02则pj1=Kx∑pe=0.3×54=16.2kwQj1=pj1tgφ=16.2×1.02=16.52Kvar(2)电焊机已知:JC=50%COSφ=0.5Se=440KVAKx=0.35tgφ=1.98P=SCOSφ=440×0.5=220kwPe=P√JC=220×√0.5=155.6kw则pj2=Kx∑pe=0.35×155.6=54.446kwQj2=pj2tgφ=54.446×1.98=107.80Kvar(3)搅拌机已知:Kx=0.7COSφ=0.68tgφ=1.08pj∴3=Kx∑pe=0.7×15=10.5kwQj3=pj3tgφ=10.5×1.08=11.34Kvar(4)施工电梯已知:Kx=0.7tgφ=1.02pj∴4=Kx∑pe=0.7×37=25.9kwQj4=pj4tgφ=25.9×1.02=31.08Kvar(5)振动棒已知:Kx=0.7COSφ=0.7tgφ=1.02pj∴5=Kx∑pe=0.7×15=10.5kwQj5=pj5tgφ=10.5×1.02=10.71Kvar(6)钢筋加工机械组已知:Kx=0.7tgφ=1.02pj6=Kx∑pe=0.7×15=10.5kwQj6=pj6tgφ=10.5×1.33=13.97Kvar(7)打夯机已知:Kx=0.8tgφ=0.75pj8=Kx∑pe=0.8×15=12kwQj8=pj8tgφ=12×0.75=9Kvar2、通过上述计算结果取Kx=KQ=0.7可算出施工现场负荷容量为:Pj总=Kx∑Pji=0.7×(16.2+54.446+10.5+25.9+10.5+10.5+12)=98.03kwQj总=KQ∑Qji=0.7×(16.52+107.8+11.34+31.08+10.71+13.97+9)=140.29KvarSJ1=√Pj总2+j总2=√98.032+140.242=221.15KVA3、施工现场照明计算:SJ2=36KVA4、施工现场实际需要总的负荷:SJ总=SJ1+SJ2=221.15+36=257.15KVA则计算电流为:L1=SJ总/√3×380=257.15×103/√3×380=390.70A四、施工现场供配电导线截面计算1、总干线截面计算:施工现场进户线路,从外线引入,埋地敷设。(1)按允许电流计算:已知:Kx=0.7COSφ=0.85η=0.85则L1=Kx∑pe×103/(√3UCO...
