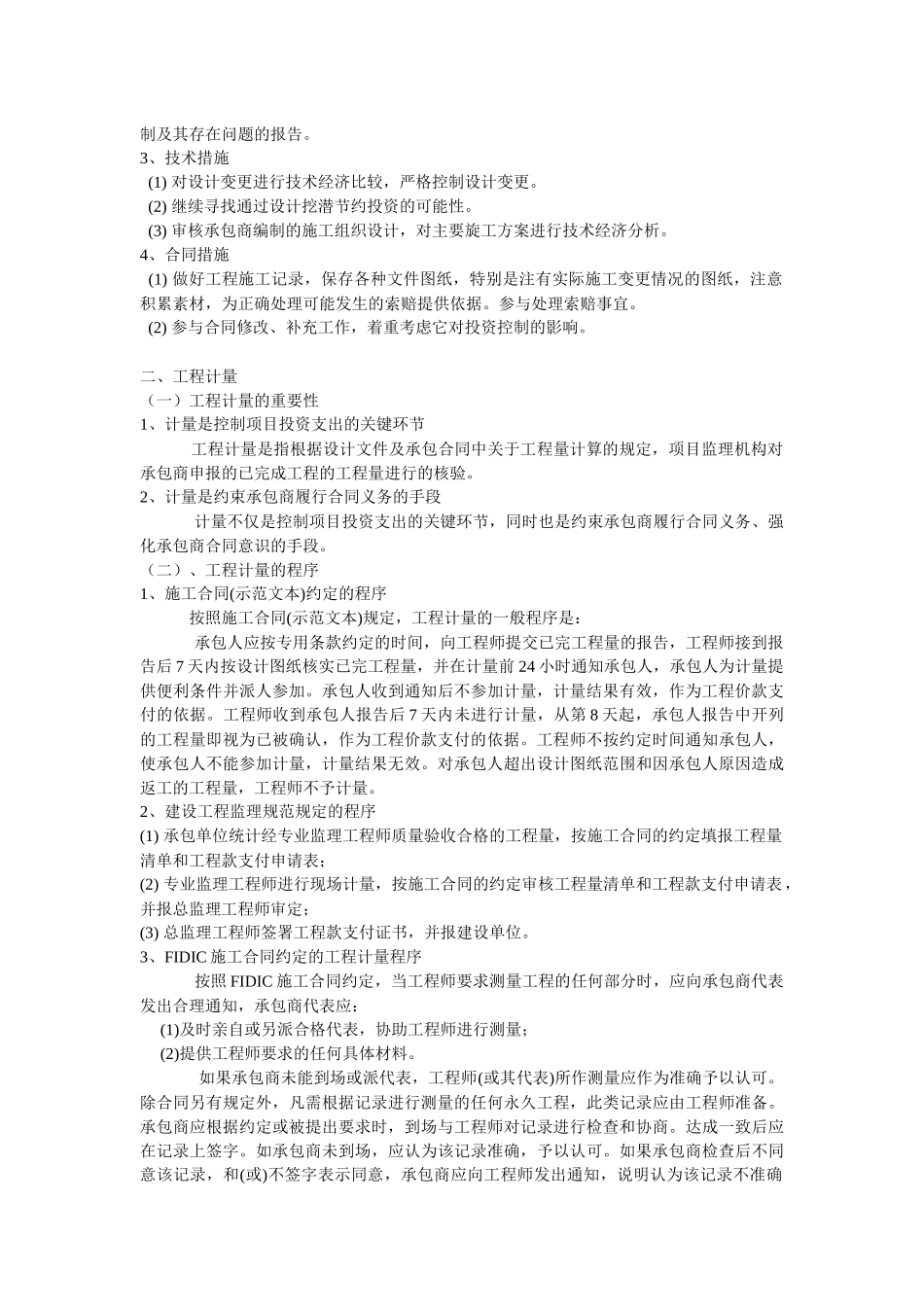

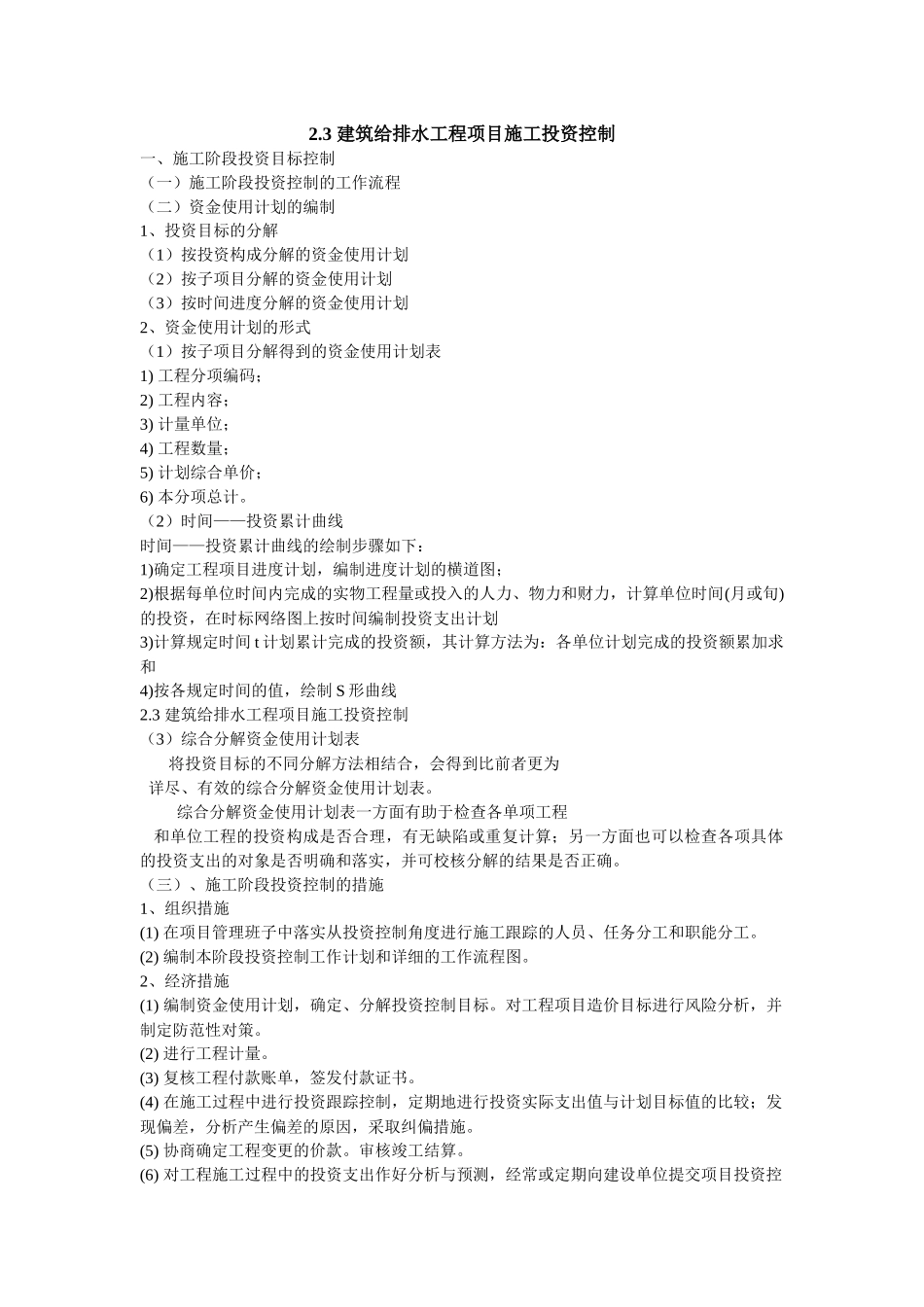

3建筑给排水工程项目施工投资控制一、施工阶段投资目标控制(一)施工阶段投资控制的工作流程(二)资金使用计划的编制1、投资目标的分解(1)按投资构成分解的资金使用计划(2)按子项目分解的资金使用计划(3)按时间进度分解的资金使用计划2、资金使用计划的形式(1)按子项目分解得到的资金使用计划表1)工程分项编码;2)工程内容;3)计量单位;4)工程数量;5)计划综合单价;6)本分项总计
(2)时间——投资累计曲线时间——投资累计曲线的绘制步骤如下:1)确定工程项目进度计划,编制进度计划的横道图;2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的投资,在时标网络图上按时间编制投资支出计划3)计算规定时间t计划累计完成的投资额,其计算方法为:各单位计划完成的投资额累加求和4)按各规定时间的值,绘制S形曲线2
3建筑给排水工程项目施工投资控制(3)综合分解资金使用计划表将投资目标的不同分解方法相结合,会得到比前者更为详尽、有效的综合分解资金使用计划表
综合分解资金使用计划表一方面有助于检查各单项工程和单位工程的投资构成是否合理,有无缺陷或重复计算;另一方面也可以检查各项具体的投资支出的对象是否明确和落实,并可校核分解的结果是否正确
(三)、施工阶段投资控制的措施1、组织措施(1)在项目管理班子中落实从投资控制角度进行施工跟踪的人员、任务分工和职能分工
(2)编制本阶段投资控制工作计划和详细的工作流程图
2、经济措施(1)编制资金使用计划,确定、分解投资控制目标
对工程项目造价目标进行风险分析,并制定防范性对策
(2)进行工程计量
(3)复核工程付款账单,签发付款证书
(4)在施工过程中进行投资跟踪控制,定期地进行投资实际支出值与计划目标值的比较;发现偏差,分析产生偏差的原因,采取纠偏措施
(5)协商确定工程变更的价款
审核竣工结算
(6)对工程施
