工程概况该工程是哈尔滨医大第一附属医院生殖医学科改造项目,地址在哈尔滨市医大医院大楼的10层内,建筑面积约1300平方米,其中净化面积330平方米
按照甲方提供的设计图纸施工,包括空调净化工程、装饰装修工程、水电安装工程、自动控制工程等
我公司计划从2004年6月开工,用20天完成通风管道及其配件的安装,用15天完成空调净化设备的安装、用8天完成给排水管道的安装,用20天完成电气安装,用20天完成彩钢板的施工,用5天时间完成通风系统的调试,(以上工程交叉施工)计划工期为65天

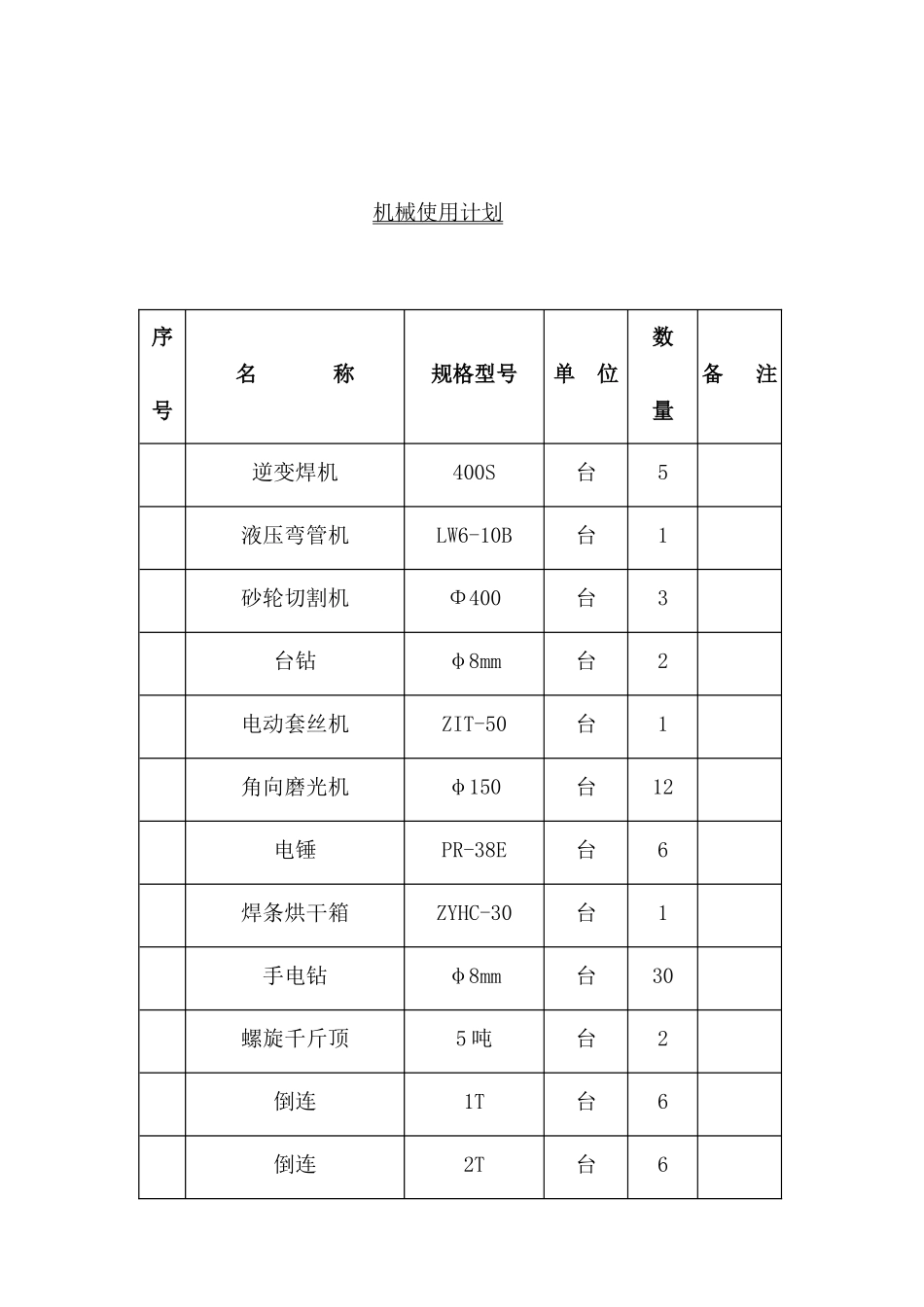

施工计划劳动力计划表序号工种施工准备施工高峰收尾1板金工8822管工2433电焊工5824电工4635空调工2216保温工3867通风工81068检测工1149彩钢板工1215410力工684合计机械使用计划序号名称规格型号单位数量备注逆变焊机400S台5液压弯管机LW6-10B台1砂轮切割机Φ400台3台钻φ8mm台2电动套丝机ZIT-50台1角向磨光机φ150台12电锤PR-38E台6焊条烘干箱ZYHC-30台1手电钻φ8mm台30螺旋千斤顶5吨台2倒连1T台6倒连2T台6水准仪套1经纬仪套1磁力线锤个10对讲机台8电焊条保温筒只5咬口机1剪扳机1电动剪刀3第93页共68页项目副经理项目经理项目总工程师管道施工队通风防腐队彩钢板施工队质量安全组物资设备组综合办公室生产技术组编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第93页共68页项目施工组织公司组建施工项目经理部,代表公司进行工程施工的组织和管理工作
施工所需的劳动力和工机具由我公司根据项目施工需要统一调配,由参加过此类工程的项目部为基础、以其它项目部为支援建设公司统一协调和全力支持
按照我公司质保大纲的规定,项目部组织机构体系如下图所示:施工组织机构设置图我公司在组建本项目部时,将充分考虑本工程施工的特点,结合我公司在以
