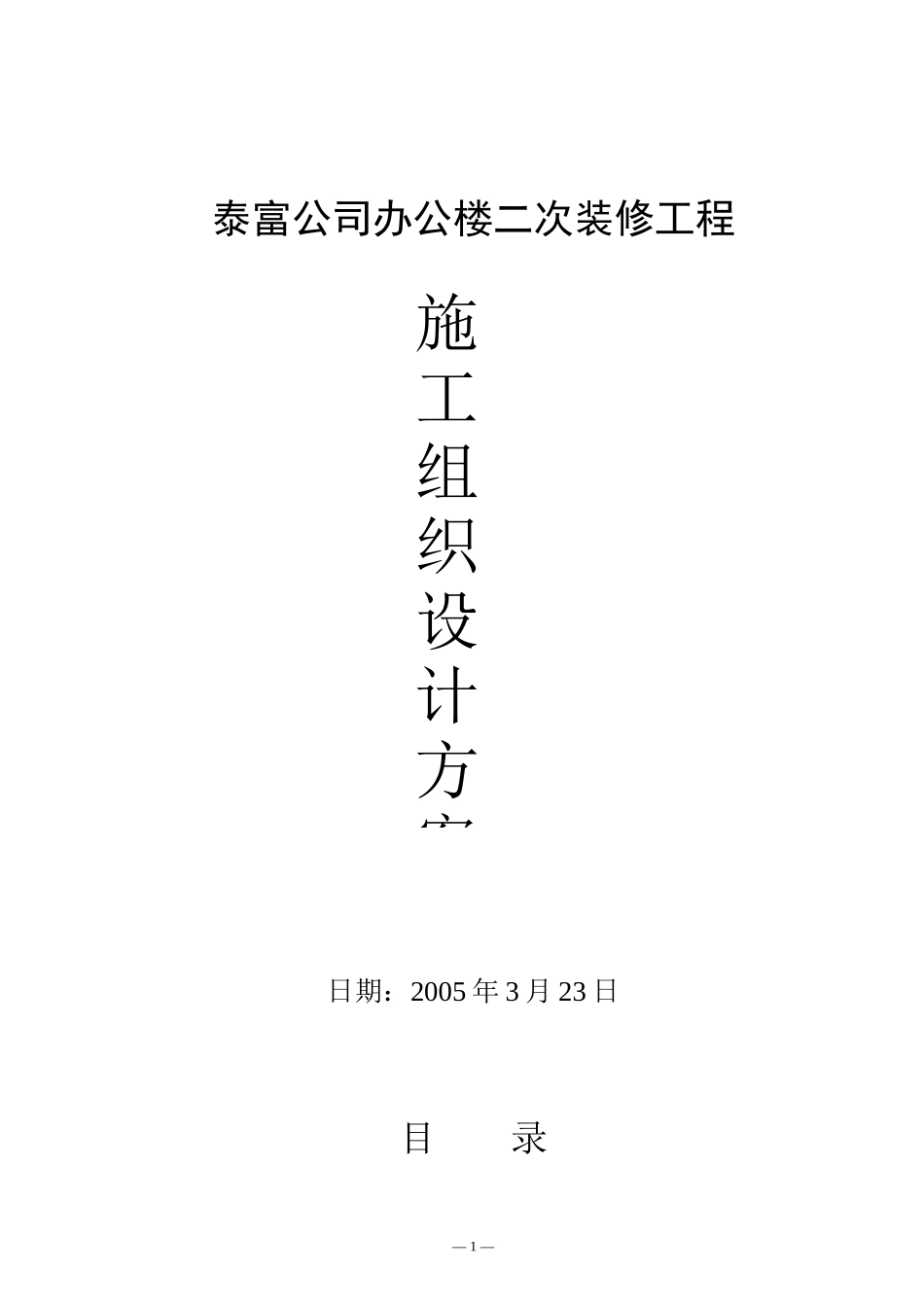

泰富公司办公楼二次装修工程日期:2005年3月23日目录施工组织设计方案—1—第一章施工组织设计编制说明第二章工程概况第三章施工步骤第四章施工布置第五章施工方案及现场管理第六章施工进度计划第七章施工现场布置图第八章质量保证措施第九章技术保证措施及施工方法第十章安全保证措施第十一章工期保证措施第十二章文明施工措施第十三章工程成本控制措施第十四章完工后现场清洗方案第十五章管理人员情况简介第十六章技术工人用工计划第十七章计划投入的机械设备第十八章减少现场噪声及污染的措施项目经理部专业人员构成—2—开工前工作网络项目经理项目副经理设计资料技术质监材料供应安全管理统计后勤瓦工队长木工队长水电队长油漆队长搬运清理组长仓库主任—3—主要施工员表研读设计图落实施工工艺复核现场尺寸、放样拨款与备料落实定加品备料单后勤生活设施签订供料合同图纸会审人员组织与技术交底施工预算材料进场现场施工用电、用水现场机械设备准备施工安全教育及检查措施开工申请报告同甲方签订工程合同—4—机构项目工程师姓名职务职称主要资质、经历及承担项目总部项目总管陆军总经理工程师从事装饰领导10年技术负责人王建明总工工程师现场项目经理张国祥工程师项目副经理项目工程师王建明副经理工程师质量管理佘庆明质量总监工程师材料管理杨得宝采供主管助工安全管理刘家宝安全主管助工计划管理曹俊总会助工第一章施工组织设计编制说明1、编制说明依据:1)南通泰富电器制造有限公司办公楼二次装修招标文件2)施工现场周围环境—5—3)本工程特点及难点4)图纸5)技术规范2、编制原则1)满足业主对工程的工期及质量要求2)符合施工图纸设计标准3)保证施工安全、保证施工质量、保证施工进度4)合理安排、精心组织、措施全面、管理严格3、说明根据业主提出的要求本工程的周围环境和工程的特点及难点,工期定为65天,我们将科学安排,合理用工,在“人、机、料、环法”五个环节相扣
