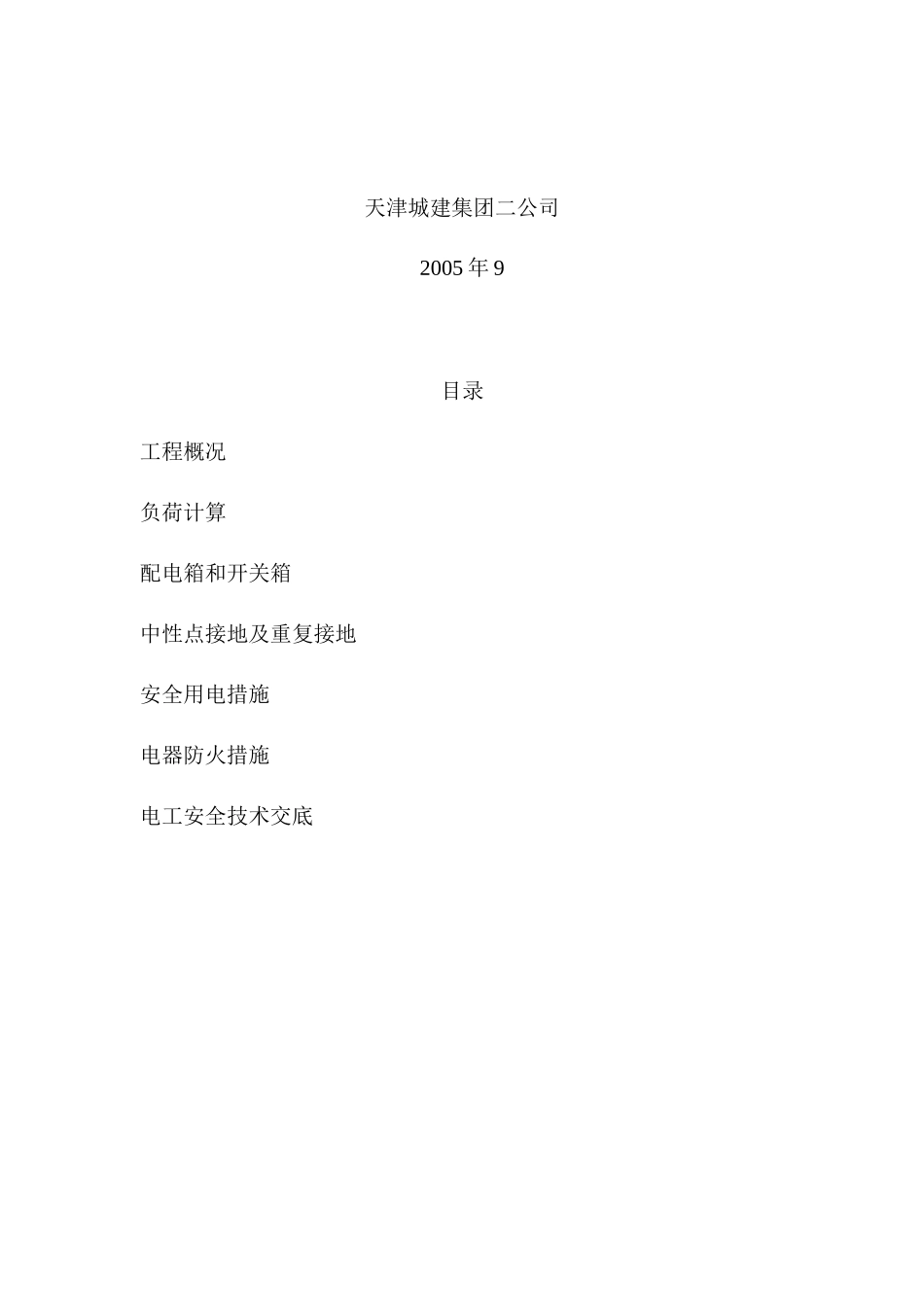

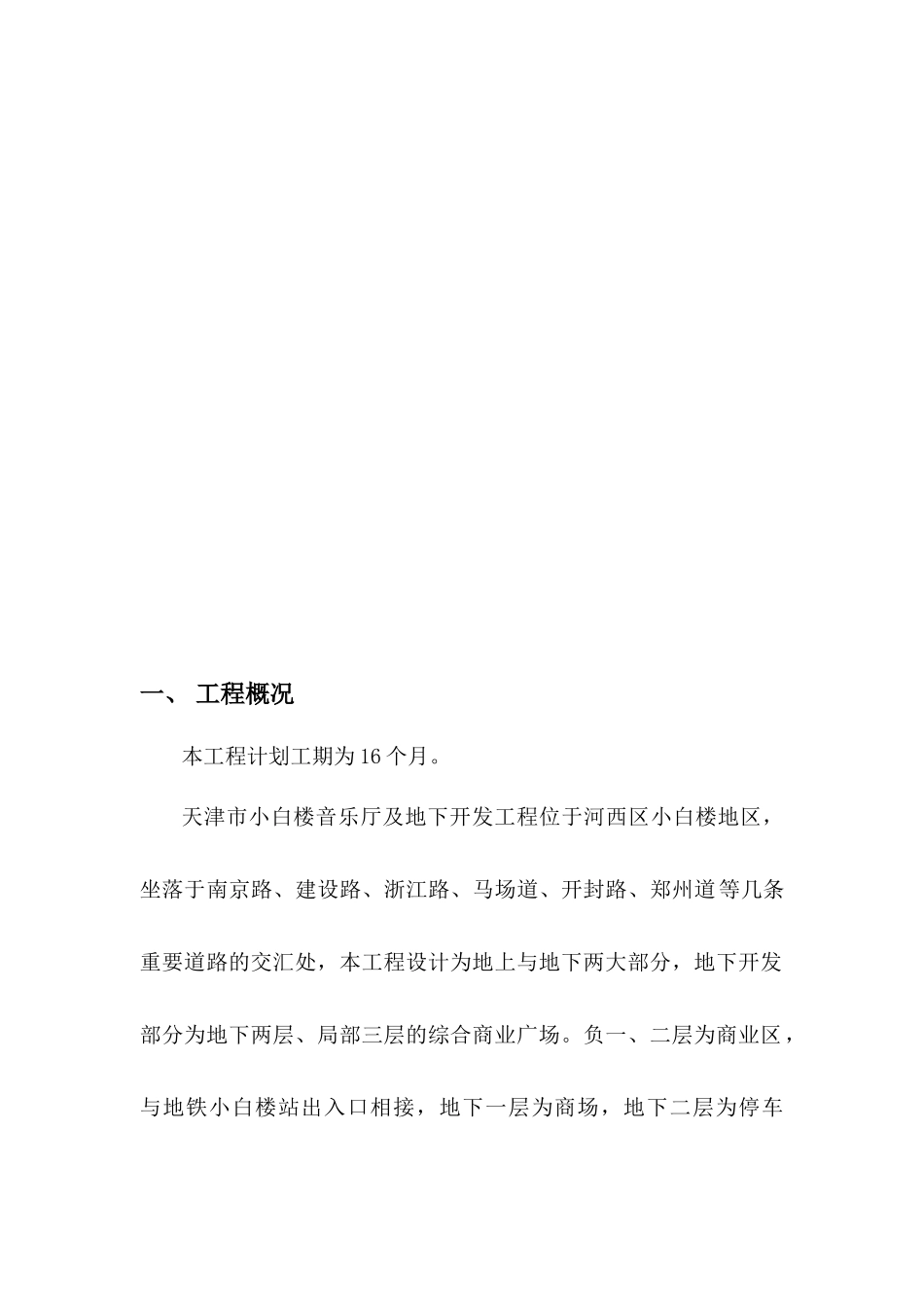

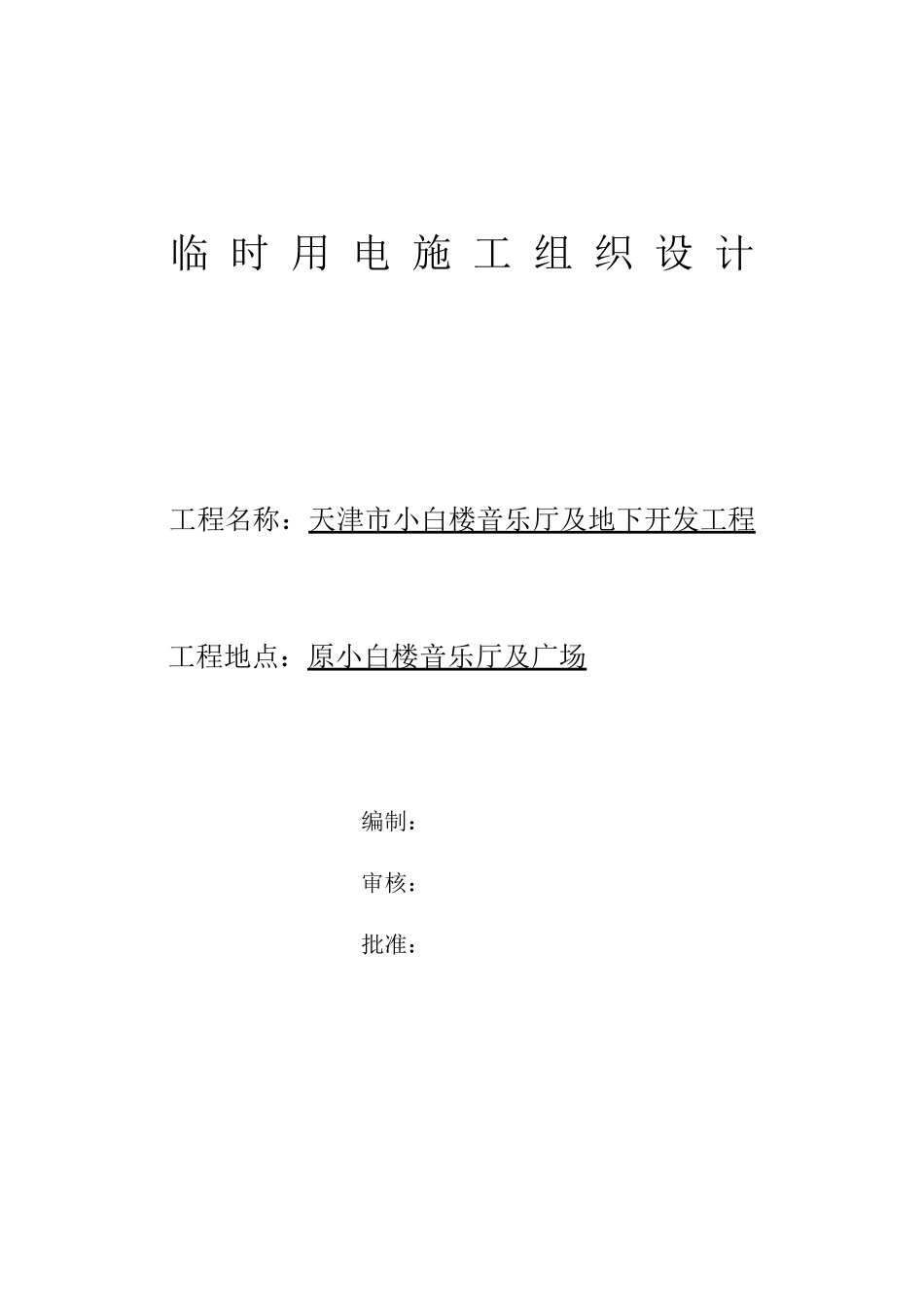

临时用电施工组织设计工程名称:天津市小白楼音乐厅及地下开发工程工程地点:原小白楼音乐厅及广场编制:审核:批准:天津城建集团二公司2005年9目录工程概况负荷计算配电箱和开关箱中性点接地及重复接地安全用电措施电器防火措施电工安全技术交底一、工程概况本工程计划工期为16个月
天津市小白楼音乐厅及地下开发工程位于河西区小白楼地区,坐落于南京路、建设路、浙江路、马场道、开封路、郑州道等几条重要道路的交汇处,本工程设计为地上与地下两大部分,地下开发部分为地下两层、局部三层的综合商业广场
负一、二层为商业区,与地铁小白楼站出入口相接,地下一层为商场,地下二层为停车场,;负三层为地下停车场;结构沿南京路方向最长为240米,最大跨度为76米,结构底板埋深14米,顶板覆土为0~2米,结构为地下双层框架混凝土结构;地上部分为中央休闲广场;规划小白楼音乐厅原拆原建,在新建地下商业广场结构顶板上重建
本工程长度、跨度均很大,为了保证施工期间用电和生活用电,使本工程在安全、质量、工期上均达到要求,根据施工现场《临时用电安全技术规范》(JGJ46-2005)编制此用电组织设计,以期达到安全用电确保施工现场安全生产
已申请安装供电变压器三台,安装容量共计1200KVA
二、负荷计算本工程主要用电负荷量有地下连续墙、桩基础、土方开挖、主体结构的施工等设备用电和焊接设备用电和施工照明用电
本工程采用盖挖逆作法施工,根据工艺流程和施工进度计划的要求,先进行地下连续墙的施工,再进行灌注桩和钢管柱的施工,最后是土方开挖和主体框架结构的施工,用电负荷在不同阶段是不同的,为了合理安排,应进行合理的负荷计算,以用电量最大的地下连续墙和桩基础施工为主
设备名称型号功率数量总功率旋喷转桩转机MGJ-50地下墙成槽机52
5KW2台105KW泥浆搅拌机4KW2台8KW泥浆泵4PL-25015KW1台15KW泥浆泵3LM5KW
