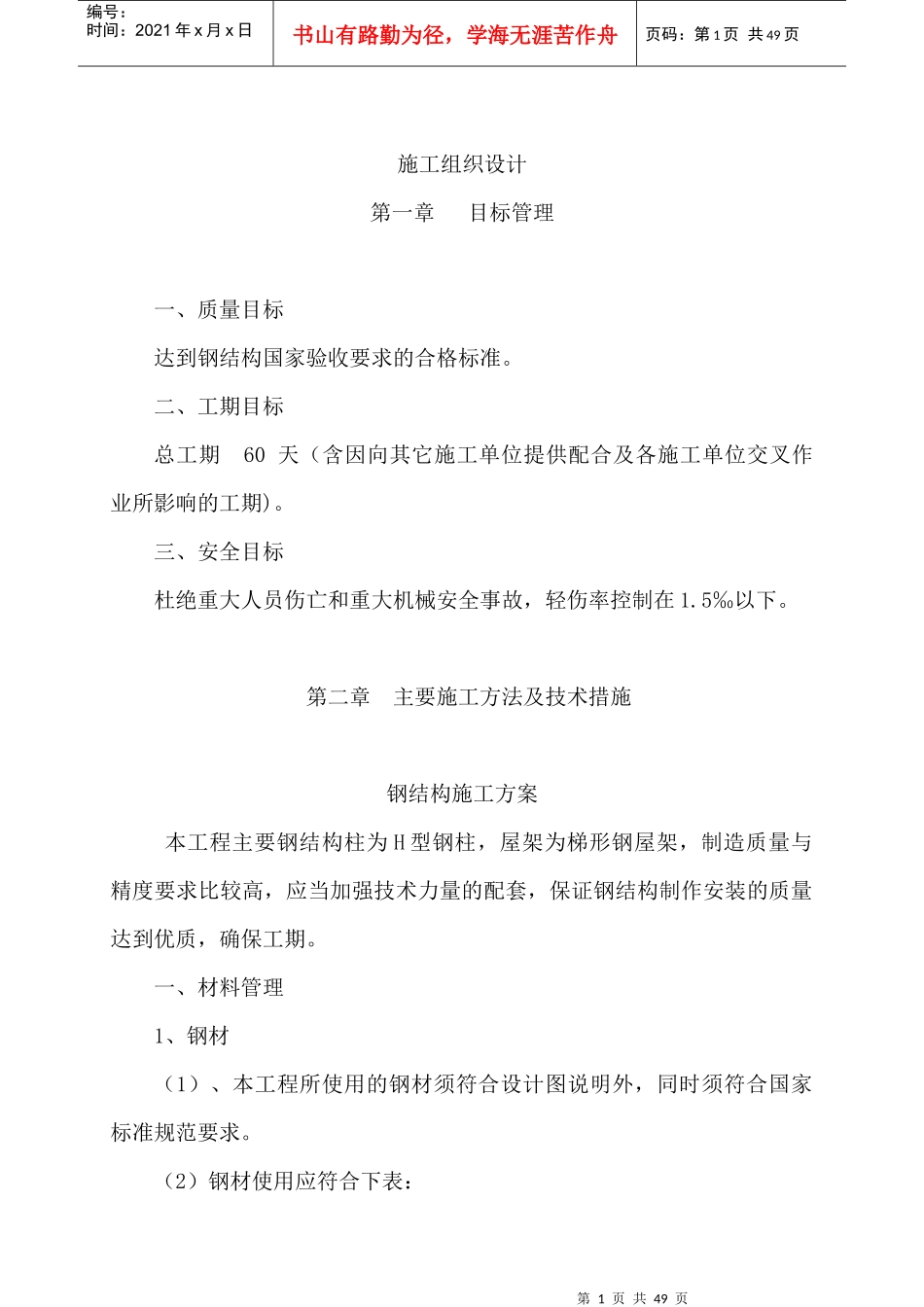

第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共49页施工组织设计第一章目标管理一、质量目标达到钢结构国家验收要求的合格标准
二、工期目标总工期60天(含因向其它施工单位提供配合及各施工单位交叉作业所影响的工期)
三、安全目标杜绝重大人员伤亡和重大机械安全事故,轻伤率控制在1
第二章主要施工方法及技术措施钢结构施工方案本工程主要钢结构柱为H型钢柱,屋架为梯形钢屋架,制造质量与精度要求比较高,应当加强技术力量的配套,保证钢结构制作安装的质量达到优质,确保工期
一、材料管理1、钢材(1)、本工程所使用的钢材须符合设计图说明外,同时须符合国家标准规范要求
(2)钢材使用应符合下表:第2页共49页第1页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共49页项目断面材质柱H型Q345B屋架、托架梁等钢板、角钢、钢管Q235B檩条Z型Q235B基础螺栓圆钢Q345B(3)钢材检查(含试验)1)每批入库钢材无论国产品或进口品,均应有制造厂商出具的产品合格证;2)核对材质、规格、批号或炉号,与产品合格证相符,材质应与设计图说相符;3)钢材外形尺寸应满足相关标准规定;4)钢材是否弯曲、变形、锈蚀及裂纹;(4)钢材保管要点1)钢材放置在支垫上,不得与地面接触,造成生锈;2)钢材水平堆放,避免发生变形和损伤;3)使用正确吊具或夹具,避免发生损伤;4)不同材质分类堆放整齐,并防止污染;2、基础螺栓(1)基础螺栓检查1)核对材质、规格,须符合设计图要求;2)螺纹尺寸、螺栓直径等检验项目上须符合规定值;第3页共49页第2页共49页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共49页(2)基础螺栓保管1)基础螺栓须成批堆放,贴上标签,并注明数量、规格、材质;2)基础螺栓须放置于垫板或料架上,不
