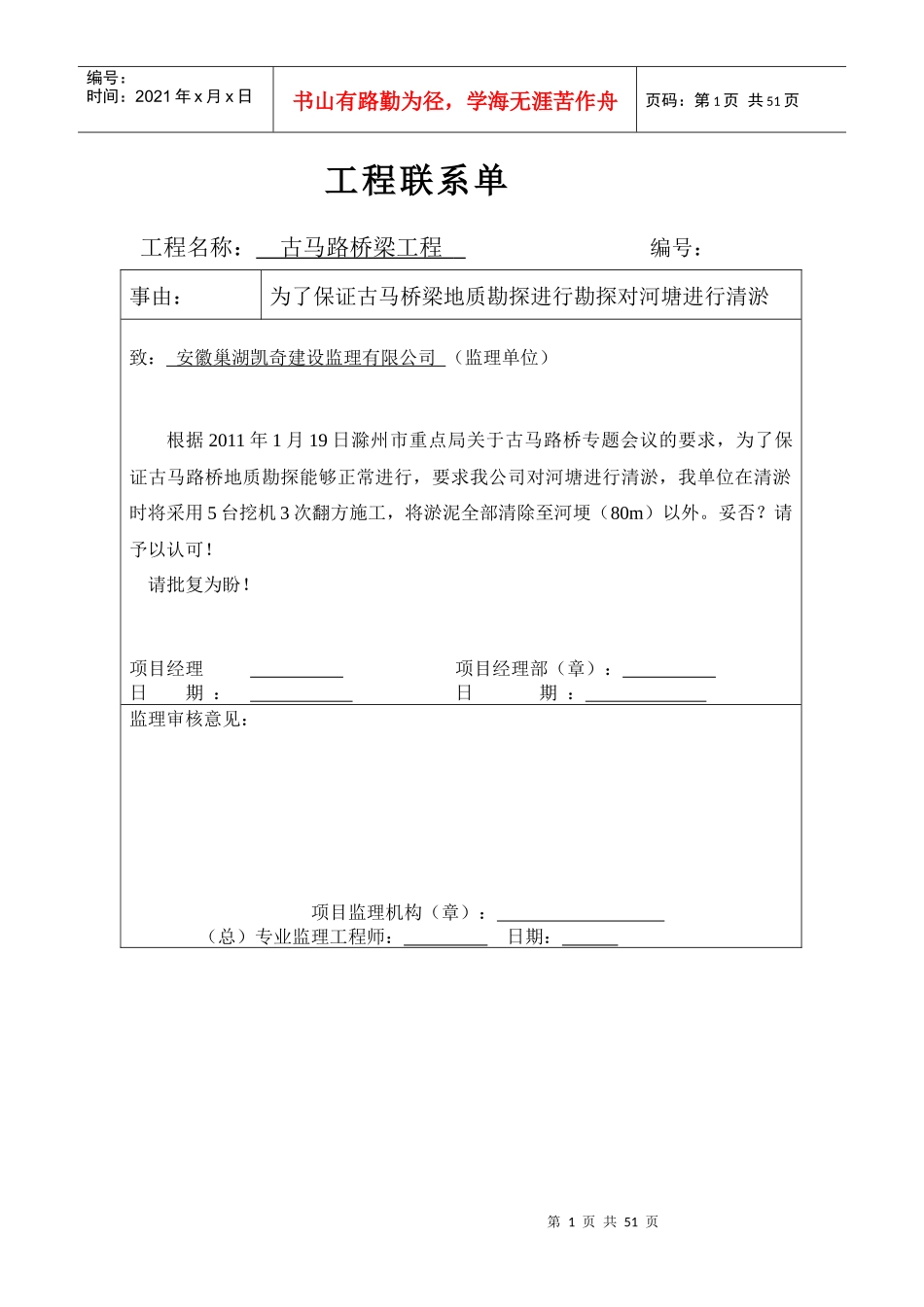

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页工程联系单工程名称:古马路桥梁工程编号:事由:为了保证古马桥梁地质勘探进行勘探对河塘进行清淤致:安徽巢湖凯奇建设监理有限公司(监理单位)根据2011年1月19日滁州市重点局关于古马路桥专题会议的要求,为了保证古马路桥地质勘探能够正常进行,要求我公司对河塘进行清淤,我单位在清淤时将采用5台挖机3次翻方施工,将淤泥全部清除至河埂(80m)以外

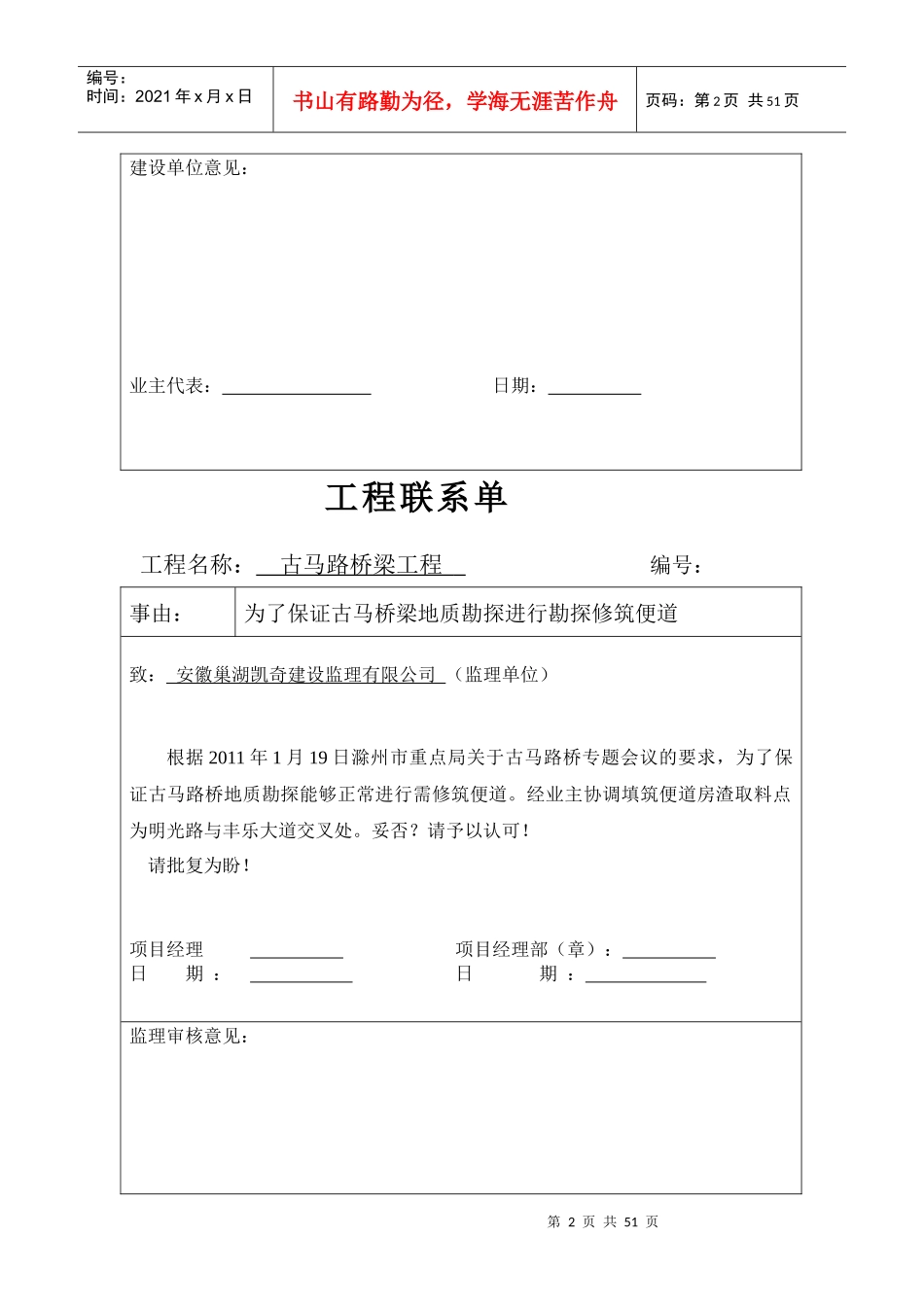

项目经理项目经理部(章):日期:日期:监理审核意见:项目监理机构(章):(总)专业监理工程师:日期:第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页建设单位意见:业主代表:日期:工程联系单工程名称:古马路桥梁工程编号:事由:为了保证古马桥梁地质勘探进行勘探修筑便道致:安徽巢湖凯奇建设监理有限公司(监理单位)根据2011年1月19日滁州市重点局关于古马路桥专题会议的要求,为了保证古马路桥地质勘探能够正常进行需修筑便道
经业主协调填筑便道房渣取料点为明光路与丰乐大道交叉处

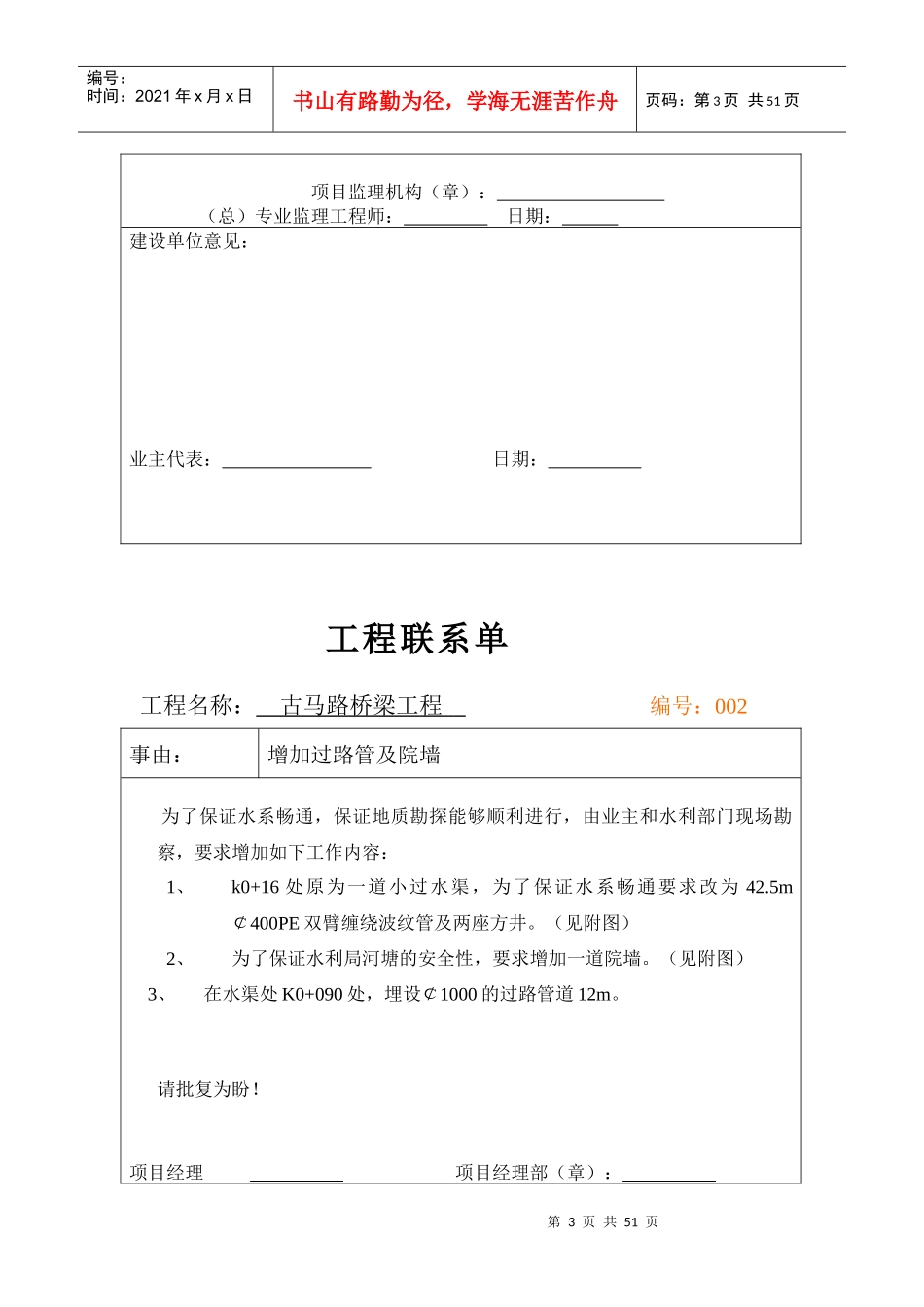

项目经理项目经理部(章):日期:日期:监理审核意见:第3页共51页第2页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共51页项目监理机构(章):(总)专业监理工程师:日期:建设单位意见:业主代表:日期:工程联系单工程名称:古马路桥梁工程编号:002事由:增加过路管及院墙为了保证水系畅通,保证地质勘探能够顺利进行,由业主和水利部门现场勘察,要求增加如下工作内容:1、k0+16处原为一道小过水渠,为了保证水系畅通要求改为42
5m¢400PE双臂缠绕波纹管及两座方井
(见附图)2、为了保证水利局河塘的安全性,要求增加一道院墙
