一、工程概括本标段名称为青浦区夏阳街道王仙村、新阳村土地整理复垦项目(减)(编号:201719520325573),该项目实施总面积为8
2328公顷,其中建设用地面积为8
2327公顷(含“198”工业用地8
2327公顷)
工程内容包含:房屋拆除、挖地基、垃圾外运、土地翻耕等招标范围内的全部内容
二、工程目标工期:根据招标文件要求和现场实际情况,本段工程计划于2018年1月15日开工,于2018年3月1日完工,前后共计45天
安全目标:杜绝较大及以上施工安全事故,杜绝较大及以上道路交通责任事故,杜绝较大及以上火灾事故;控制和减少一般责任事故
质量目标:确保全部工程质量达到合格
环保目标:无集体投诉事件,环境监控达标,环境保护,水土保持设施与主体工程‘同时设计、同时施工、同时投入使用’
三、主要施工方法1、房屋拆除(一)施工要求(1)进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施
(2)拆除建筑物内所有的门窗及其它附属结构,拆除建筑物全部腾空,拆除物及时外运,堆放在警戒线以外的安全区域
(3)在建筑物的南北两侧各放置一台除尘机,采用湿法作业,控制施工扬尘,砂石飞溅
(4)拆除时采用先上后下、先非承重结构后承重结构、先板、梁后墙、柱的原则,本次拆除采用破坏法施工
使用挖掘机及其配套的空压机合电锤等,对建筑物解体、推倒
(5)建筑物完全解体后,用挖掘机装车,自卸汽车外运到厂外的垃圾堆放处,运距约5km
(6)地上部分建筑物完全拆除后,拆除地下部分,破除砼地坪

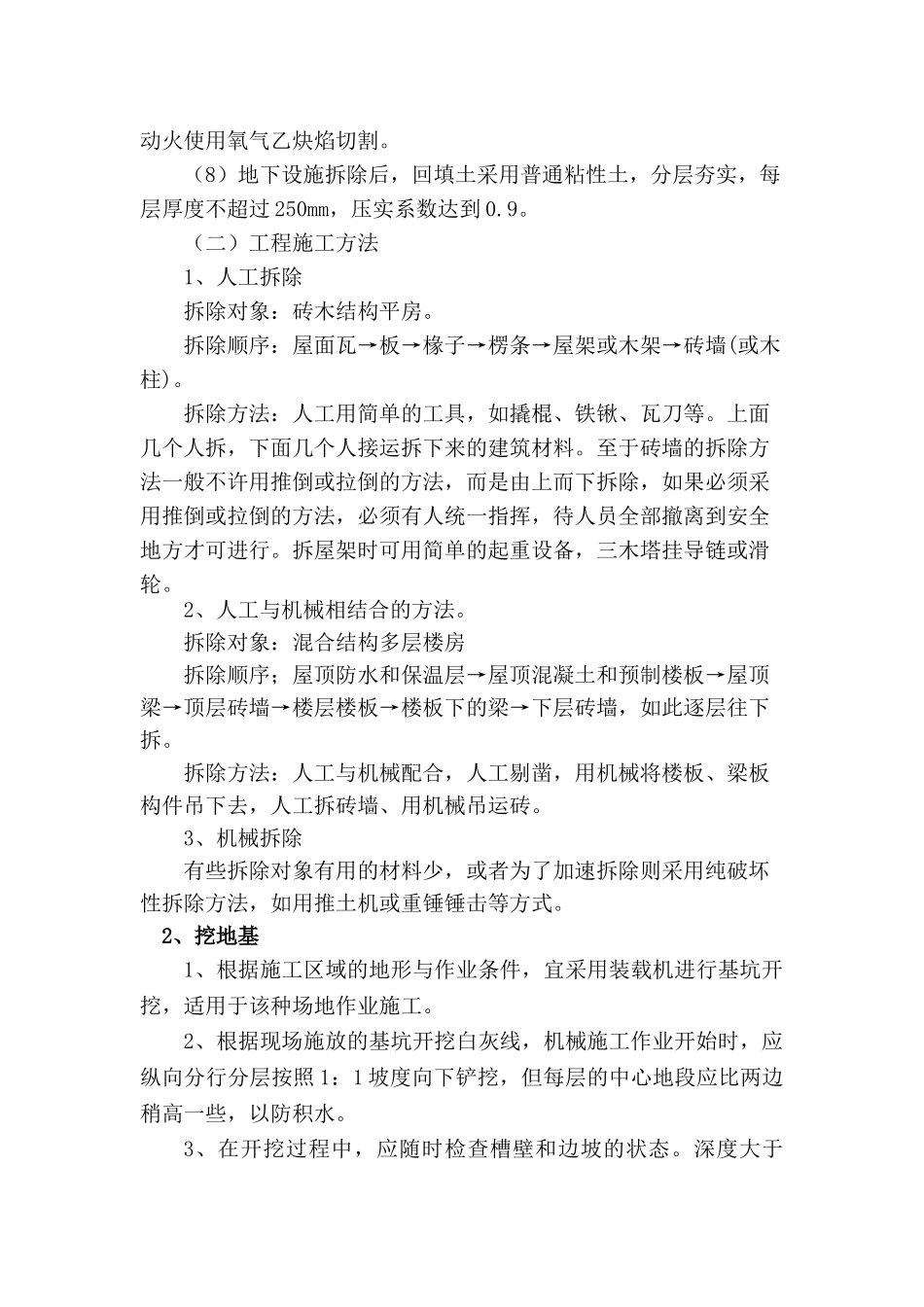

(7)遇到地下管线时,先与业主联系管线是否是废弃的,能否拆除,确定后方可用冷法切割,明确管内无易燃、易爆物后,才可动火使用氧气乙炔焰切割

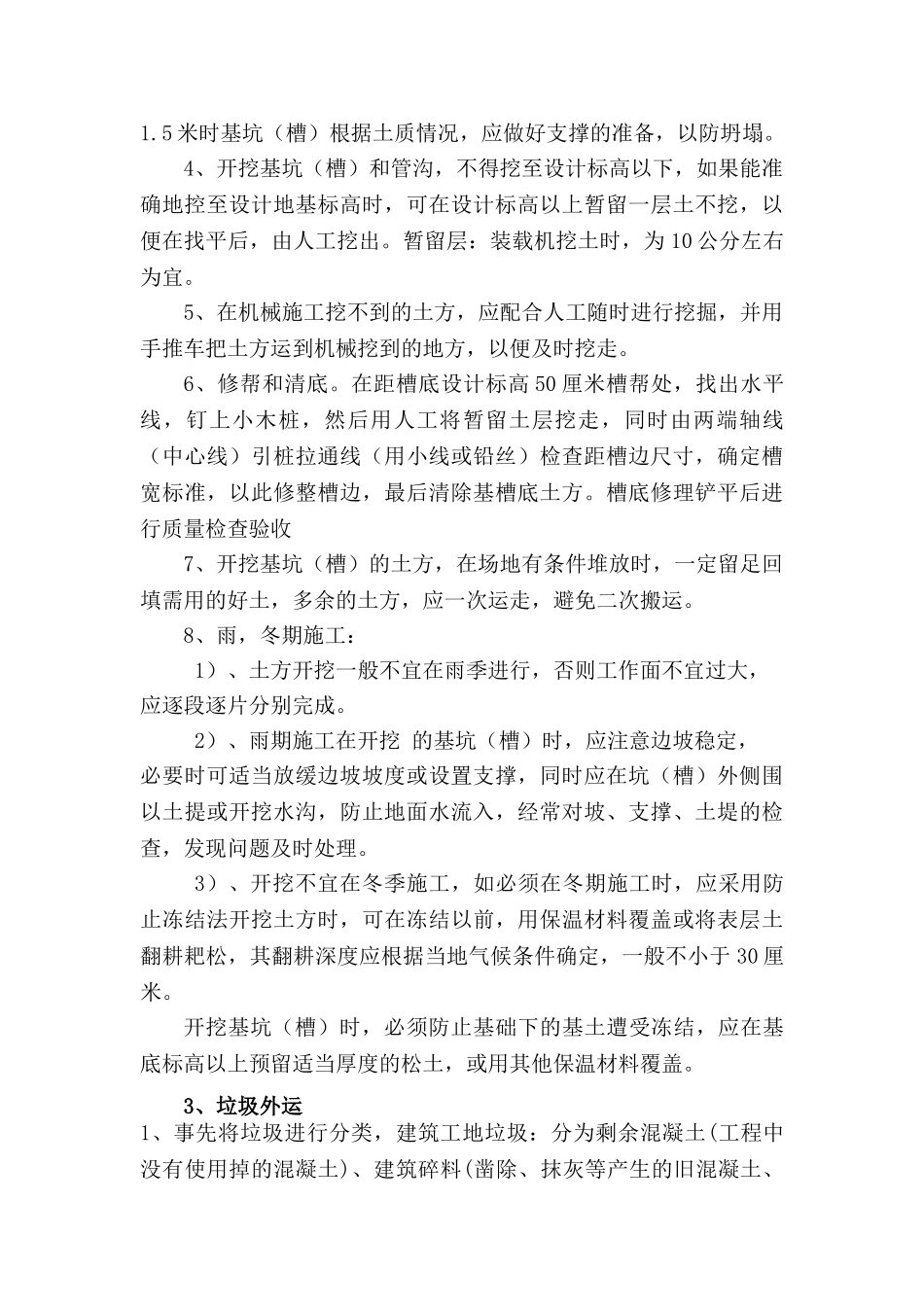

(8)地下设施拆除后,回填土采用普通粘性土,分层夯实,每层厚度不超过250mm,压实系数达到0
(二)工程施工方法1、人工拆除拆除对象:砖木结构平房
拆除顺序:屋面
