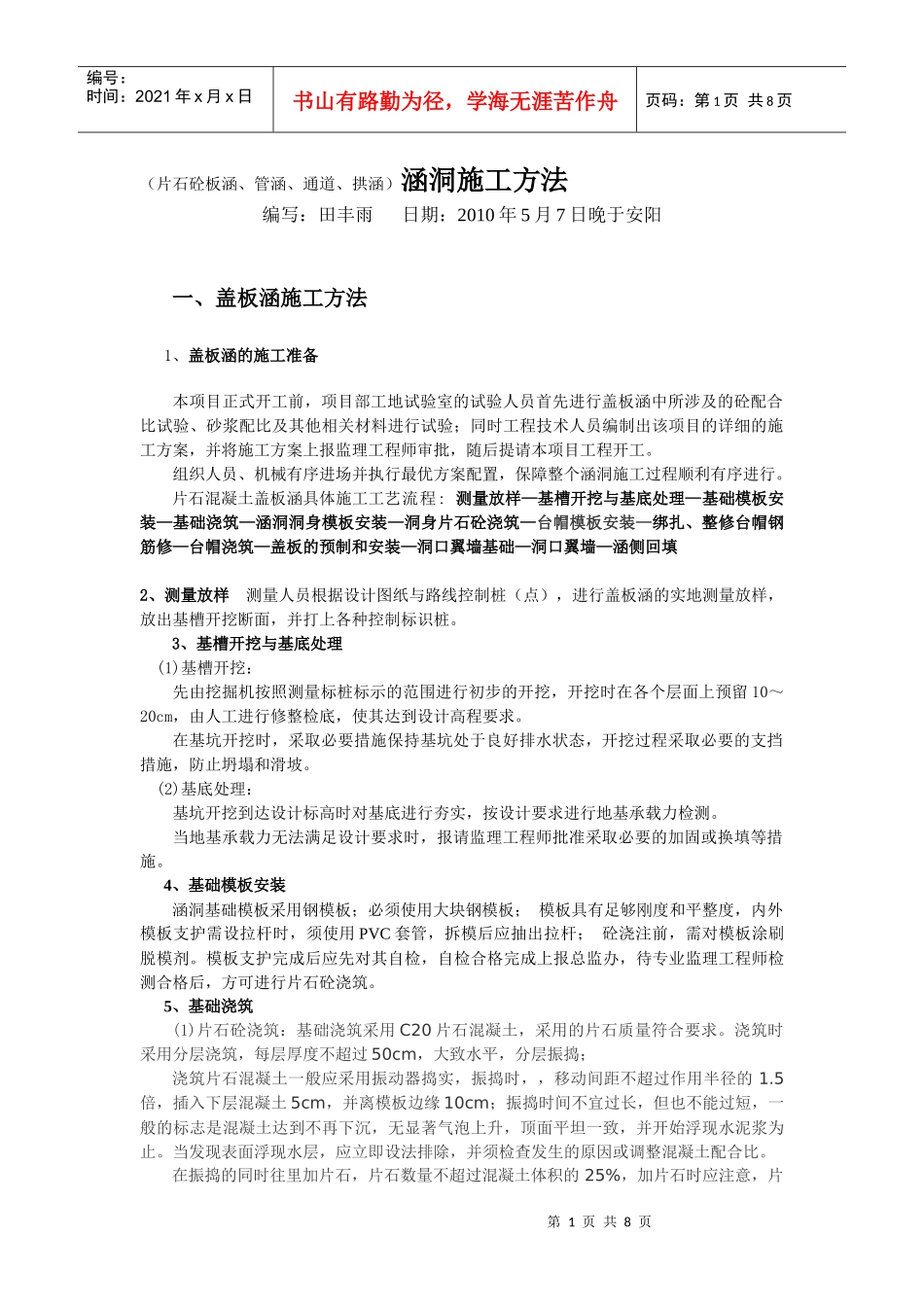

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页(片石砼板涵、管涵、通道、拱涵)涵洞施工方法编写:田丰雨日期:2010年5月7日晚于安阳一、盖板涵施工方法1、盖板涵的施工准备本项目正式开工前,项目部工地试验室的试验人员首先进行盖板涵中所涉及的砼配合比试验、砂浆配比及其他相关材料进行试验;同时工程技术人员编制出该项目的详细的施工方案,并将施工方案上报监理工程师审批,随后提请本项目工程开工
组织人员、机械有序进场并执行最优方案配置,保障整个涵洞施工过程顺利有序进行
片石混凝土盖板涵具体施工工艺流程:测量放样—基槽开挖与基底处理—基础模板安装—基础浇筑—涵洞洞身模板安装—洞身片石砼浇筑—台帽模板安装—绑扎、整修台帽钢筋修—台帽浇筑—盖板的预制和安装—洞口翼墙基础—洞口翼墙—涵侧回填2、测量放样测量人员根据设计图纸与路线控制桩(点),进行盖板涵的实地测量放样,放出基槽开挖断面,并打上各种控制标识桩
3、基槽开挖与基底处理(1)基槽开挖:先由挖掘机按照测量标桩标示的范围进行初步的开挖,开挖时在各个层面上预留10~20cm,由人工进行修整检底,使其达到设计高程要求
在基坑开挖时,采取必要措施保持基坑处于良好排水状态,开挖过程采取必要的支挡措施,防止坍塌和滑坡
(2)基底处理:基坑开挖到达设计标高时对基底进行夯实,按设计要求进行地基承载力检测
当地基承载力无法满足设计要求时,报请监理工程师批准采取必要的加固或换填等措施
4、基础模板安装涵洞基础模板采用钢模板;必须使用大块钢模板;模板具有足够刚度和平整度,内外模板支护需设拉杆时,须使用PVC套管,拆模后应抽出拉杆;砼浇注前,需对模板涂刷脱模剂
模板支护完成后应先对其自检,自检合格完成上报总监办,待专业监理工程师检测合格后,方可进行片石砼浇筑
5、基础浇筑(1)片石砼浇筑:基础浇筑采用C20片石混凝
