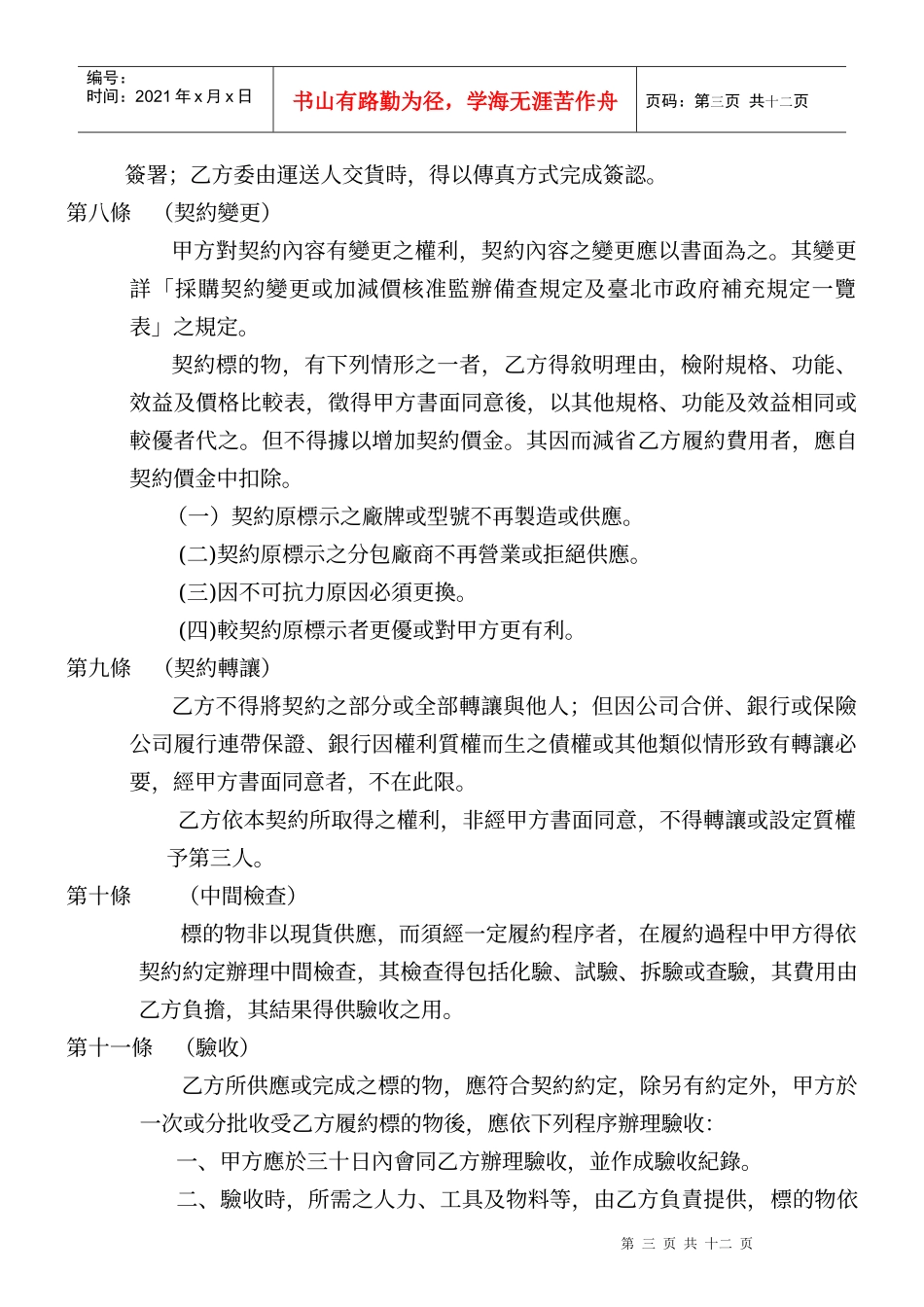

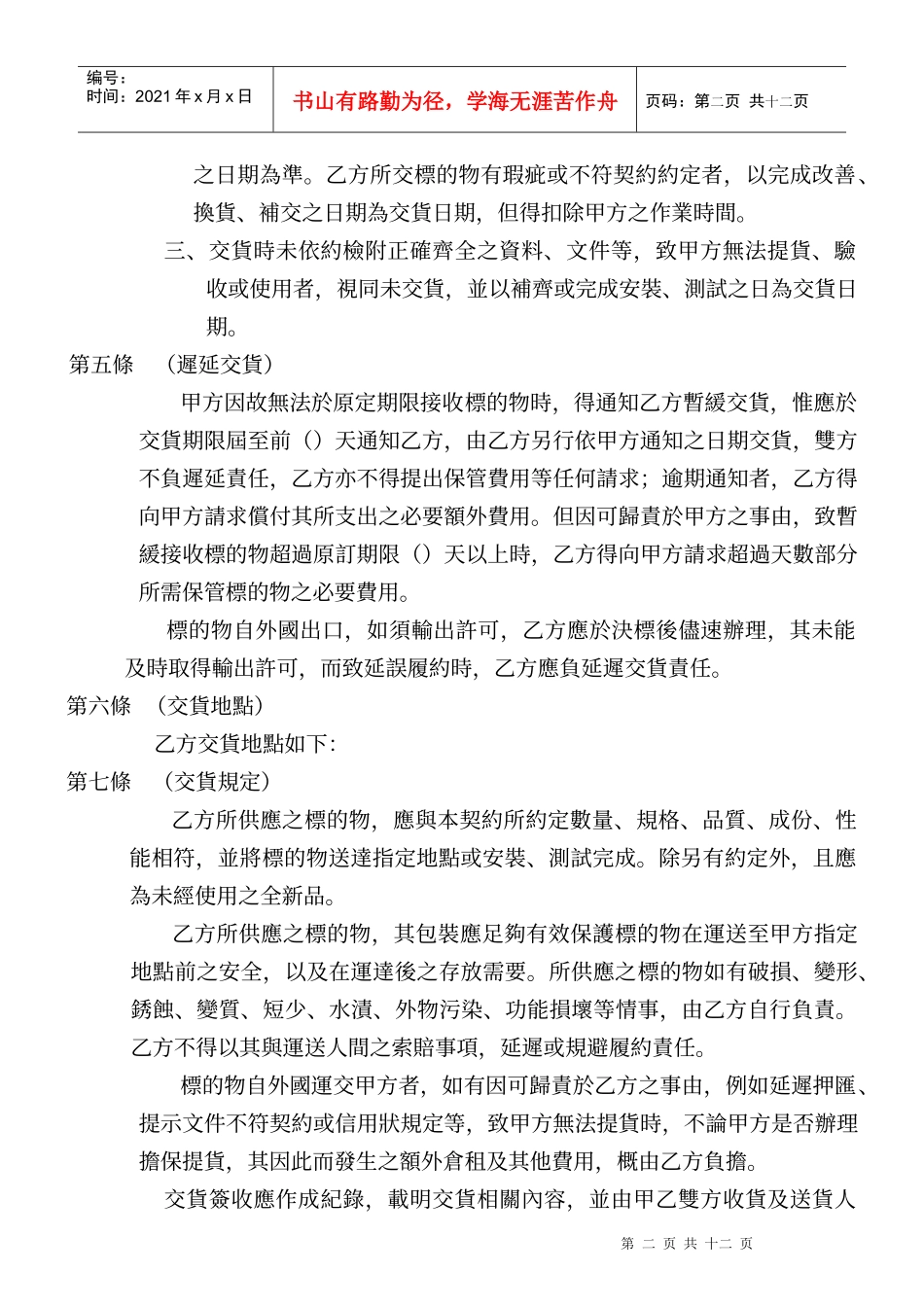

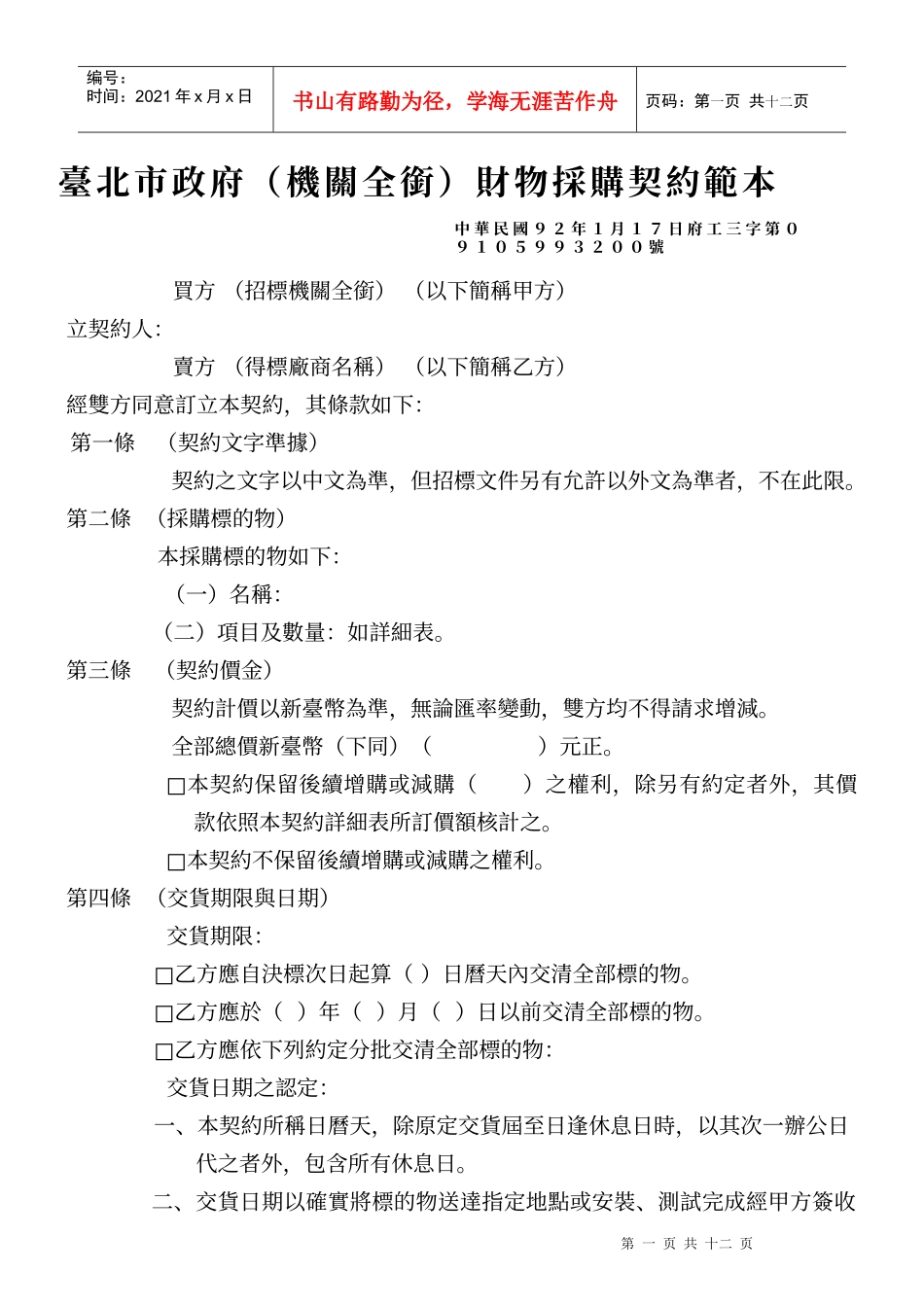

第一页共十二页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第一页共十二页臺北市政府(機關全銜)財物採購契約範本買方(招標機關全銜)(以下簡稱甲方)立契約人:賣方(得標廠商名稱)(以下簡稱乙方)經雙方同意訂立本契約,其條款如下:第一條(契約文字準據)契約之文字以中文為準,但招標文件另有允許以外文為準者,不在此限。第二條(採購標的物)本採購標的物如下:(一)名稱:(二)項目及數量:如詳細表。第三條(契約價金)契約計價以新臺幣為準,無論匯率變動,雙方均不得請求增減。全部總價新臺幣(下同)()元正。□本契約保留後續增購或減購()之權利,除另有約定者外,其價款依照本契約詳細表所訂價額核計之。□本契約不保留後續增購或減購之權利。第四條(交貨期限與日期)交貨期限:□乙方應自決標次日起算()日曆天內交清全部標的物。□乙方應於()年()月()日以前交清全部標的物。□乙方應依下列約定分批交清全部標的物:交貨日期之認定:一、本契約所稱日曆天,除原定交貨屆至日逢休息日時,以其次一辦公日代之者外,包含所有休息日。二、交貨日期以確實將標的物送達指定地點或安裝、測試完成經甲方簽收中華民國92年1月17日府工三字第09105993200號第二页共十二页第一页共十二页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第二页共十二页之日期為準。乙方所交標的物有瑕疵或不符契約約定者,以完成改善、換貨、補交之日期為交貨日期,但得扣除甲方之作業時間。三、交貨時未依約檢附正確齊全之資料、文件等,致甲方無法提貨、驗收或使用者,視同未交貨,並以補齊或完成安裝、測試之日為交貨日期。第五條(遲延交貨)甲方因故無法於原定期限接收標的物時,得通知乙方暫緩交貨,惟應於交貨期限屆至前()天通知乙方,由乙方另行依甲方通知之日期交貨,雙方不負遲延責任,乙方亦不得提出保管費用等任何請求;逾期通知者,乙方得向甲方請求償付其所支出之必要額外費用。但因可歸責於甲方之事由,致暫緩接收標的物超過原訂期限()天以上時,乙方得向甲方請求超過天數部分所需保管標的物之必要費用。標的物自外國出口,如須輸出許可,乙方應於決標後儘速辦理,其未能及時取得輸出許可,而致延誤履約時,乙方應負延遲交貨責任。第六條(交貨地點)乙方交貨地點如下:第七條(交貨規定)乙方所供應之標的物,應與本契約所約定數量、規格、品質、成份、性能相符,並將標的物送達指定地點或安裝、測試完成。除另有約定外,且應為未經使用之全新品。乙方所供應之標的物,其包裝應足夠有效保護標的物在運送至甲方指定地點前之安全,以及在運達後之存放需要。所供應之標的物如有破損、變形、銹蝕、變質、短少、水漬、外物污染、功能損壞等情事,由乙方自行負責。乙方不得以其與運送人間之索賠事項,延遲或規避履約責任。標的物自外國運交甲方者,如有因可歸責於乙方之事由,例如延遲押匯、提示文件不符契約或信用狀規定等,致甲方無法提貨時,不論甲方是否辦理擔保提貨,其因此而發生之額外倉租及其他費用,概由乙方負擔。交貨簽收應作成紀錄,載明交貨相關內容,並由甲乙雙方收貨及送貨人第三页共十二页第二页共十二页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第三页共十二页簽署;乙方委由運送人交貨時,得以傳真方式完成簽認。第八條(契約變更)甲方對契約內容有變更之權利,契約內容之變更應以書面為之。其變更詳「採購契約變更或加減價核准監辦備查規定及臺北市政府補充規定一覽表」之規定。契約標的物,有下列情形之一者,乙方得敘明理由,檢附規格、功能、效益及價格比較表,徵得甲方書面同意後,以其他規格、功能及效益相同或較優者代之。但不得據以增加契約價金。其因而減省乙方履約費用者,應自契約價金中扣除。(一)契約原標示之廠牌或型號不再製造或供應。(二)契約原標示之分包廠商不再營業或拒絕供應。(三)因不可抗力原因必須更換。(四)較契約原標示者更優或對甲方更有利。第九條(契約轉讓)乙方不得將契約之部分或全部轉讓與他人;但因公司合併、銀行或保險公司履行...
