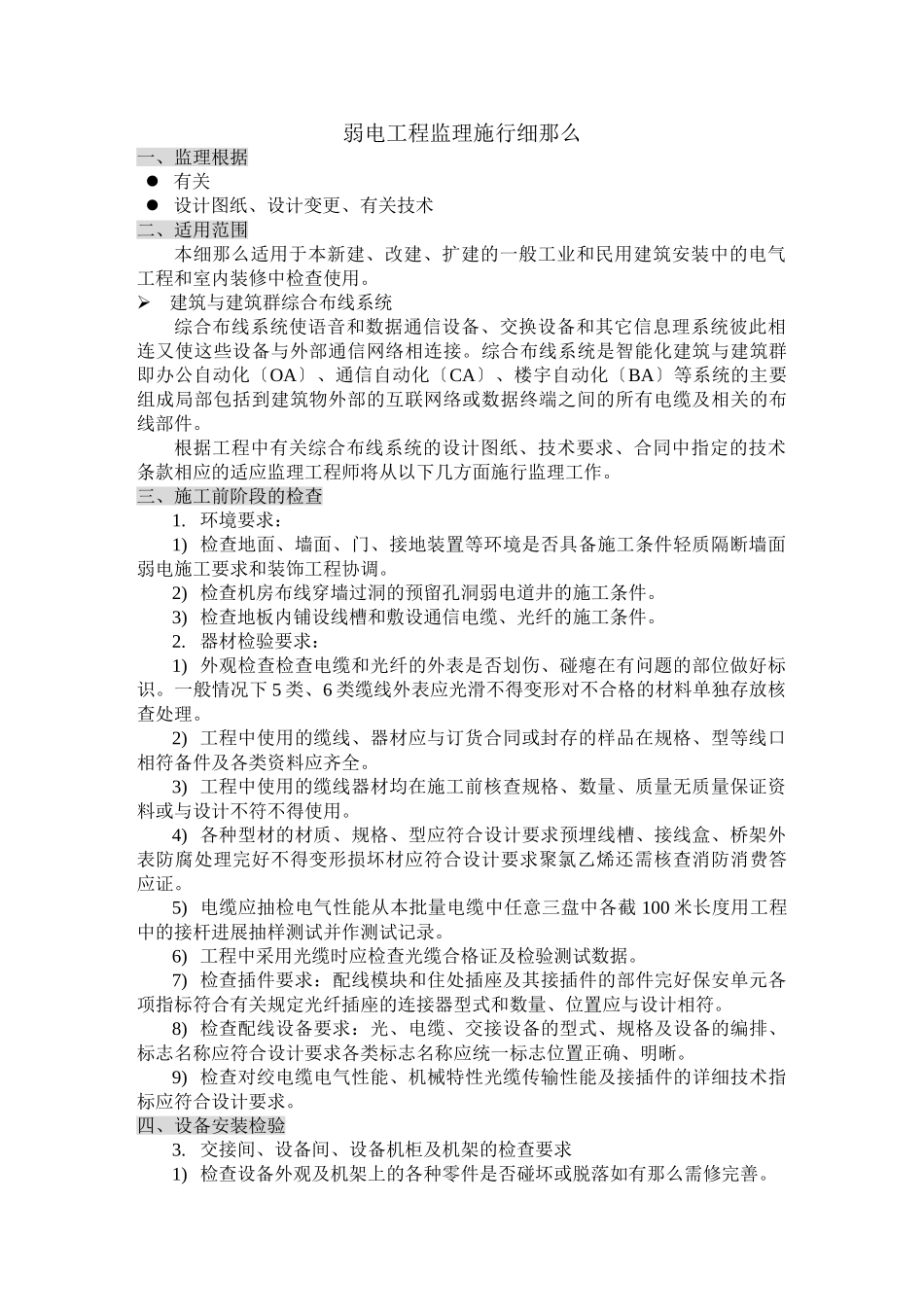

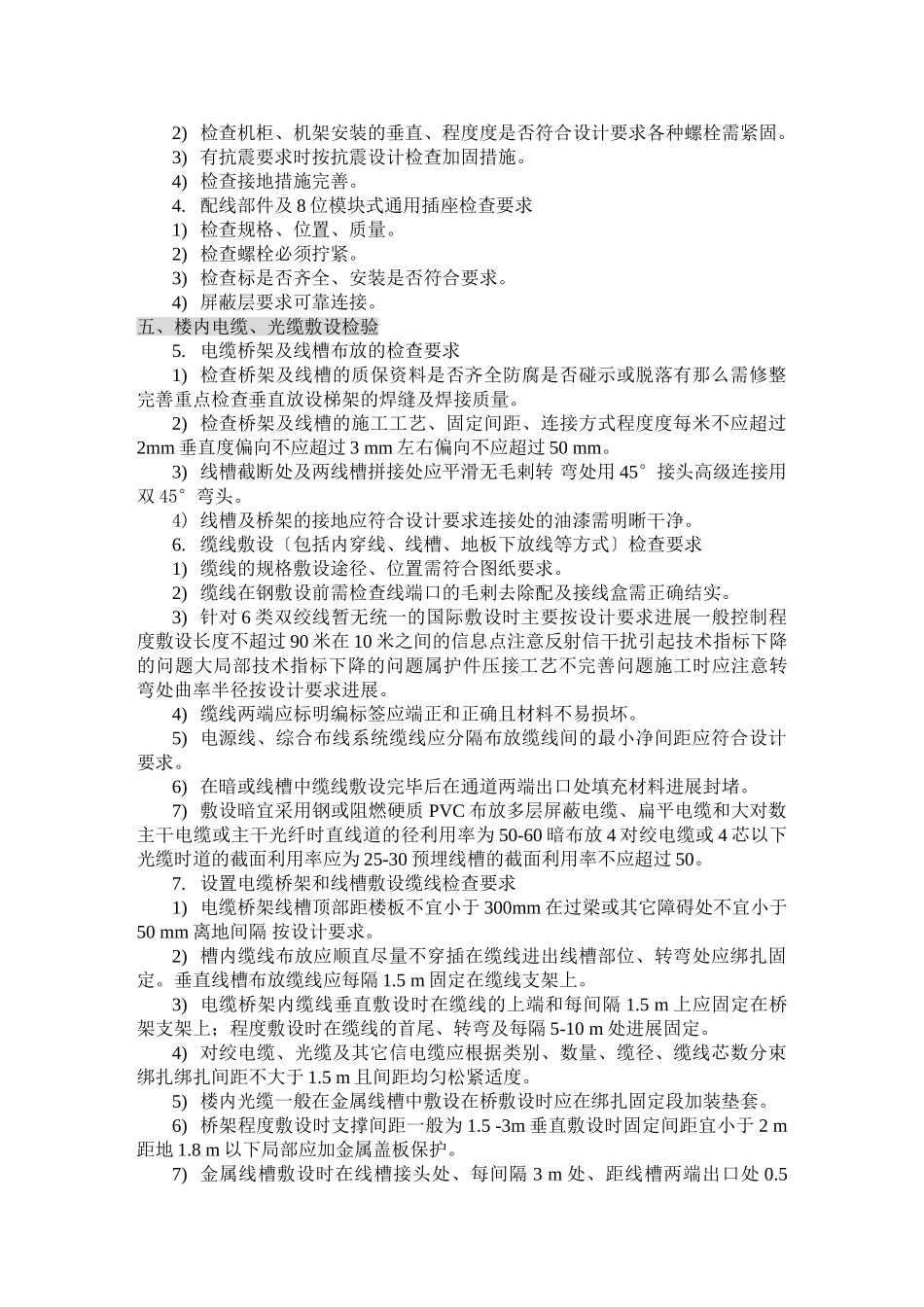

弱电工程监理施行细那么一、监理根据有关设计图纸、设计变更、有关技术二、适用范围本细那么适用于本新建、改建、扩建的一般工业和民用建筑安装中的电气工程和室内装修中检查使用。建筑与建筑群综合布线系统综合布线系统使语音和数据通信设备、交换设备和其它信息理系统彼此相连又使这些设备与外部通信网络相连接。综合布线系统是智能化建筑与建筑群即办公自动化〔OA〕、通信自动化〔CA〕、楼宇自动化〔BA〕等系统的主要组成局部包括到建筑物外部的互联网络或数据终端之间的所有电缆及相关的布线部件。根据工程中有关综合布线系统的设计图纸、技术要求、合同中指定的技术条款相应的适应监理工程师将从以下几方面施行监理工作。三、施工前阶段的检查1.环境要求:1)检查地面、墙面、门、接地装置等环境是否具备施工条件轻质隔断墙面弱电施工要求和装饰工程协调。2)检查机房布线穿墙过洞的预留孔洞弱电道井的施工条件。3)检查地板内铺设线槽和敷设通信电缆、光纤的施工条件。2.器材检验要求:1)外观检查检查电缆和光纤的外表是否划伤、碰瘪在有问题的部位做好标识。一般情况下5类、6类缆线外表应光滑不得变形对不合格的材料单独存放核查处理。2)工程中使用的缆线、器材应与订货合同或封存的样品在规格、型等线口相符备件及各类资料应齐全。3)工程中使用的缆线器材均在施工前核查规格、数量、质量无质量保证资料或与设计不符不得使用。4)各种型材的材质、规格、型应符合设计要求预埋线槽、接线盒、桥架外表防腐处理完好不得变形损坏材应符合设计要求聚氯乙烯还需核查消防消费答应证。5)电缆应抽检电气性能从本批量电缆中任意三盘中各截100米长度用工程中的接杆进展抽样测试并作测试记录。6)工程中采用光缆时应检查光缆合格证及检验测试数据。7)检查插件要求:配线模块和住处插座及其接插件的部件完好保安单元各项指标符合有关规定光纤插座的连接器型式和数量、位置应与设计相符。8)检查配线设备要求:光、电缆、交接设备的型式、规格及设备的编排、标志名称应符合设计要求各类标志名称应统一标志位置正确、明晰。9)检查对绞电缆电气性能、机械特性光缆传输性能及接插件的详细技术指标应符合设计要求。四、设备安装检验3.交接间、设备间、设备机柜及机架的检查要求1)检查设备外观及机架上的各种零件是否碰坏或脱落如有那么需修完善。2)检查机柜、机架安装的垂直、程度度是否符合设计要求各种螺栓需紧固。3)有抗震要求时按抗震设计检查加固措施。4)检查接地措施完善。4.配线部件及8位模块式通用插座检查要求1)检查规格、位置、质量。2)检查螺栓必须拧紧。3)检查标是否齐全、安装是否符合要求。4)屏蔽层要求可靠连接。五、楼内电缆、光缆敷设检验5.电缆桥架及线槽布放的检查要求1)检查桥架及线槽的质保资料是否齐全防腐是否碰示或脱落有那么需修整完善重点检查垂直放设梯架的焊缝及焊接质量。2)检查桥架及线槽的施工工艺、固定间距、连接方式程度度每米不应超过2mm垂直度偏向不应超过3mm左右偏向不应超过50mm。3)线槽截断处及两线槽拼接处应平滑无毛剌转弯处用45°接头高级连接用双45°弯头。4)线槽及桥架的接地应符合设计要求连接处的油漆需明晰干净。6.缆线敷设〔包括内穿线、线槽、地板下放线等方式〕检查要求1)缆线的规格敷设途径、位置需符合图纸要求。2)缆线在钢敷设前需检查线端口的毛剌去除配及接线盒需正确结实。3)针对6类双绞线暂无统一的国际敷设时主要按设计要求进展一般控制程度敷设长度不超过90米在10米之间的信息点注意反射信干扰引起技术指标下降的问题大局部技术指标下降的问题属护件压接工艺不完善问题施工时应注意转弯处曲率半径按设计要求进展。4)缆线两端应标明编标签应端正和正确且材料不易损坏。5)电源线、综合布线系统缆线应分隔布放缆线间的最小净间距应符合设计要求。6)在暗或线槽中缆线敷设完毕后在通道两端出口处填充材料进展封堵。7)敷设暗宜采用钢或阻燃硬质PVC布放多层屏蔽电缆、扁平电缆和大对数主干电缆或主干光纤时直线道的径利用率为50-60暗布放4对绞电缆或4芯以下光缆时道的截面利用率应为25-30预埋线槽的截面利用率不应超过50。7.设置电缆桥架...
