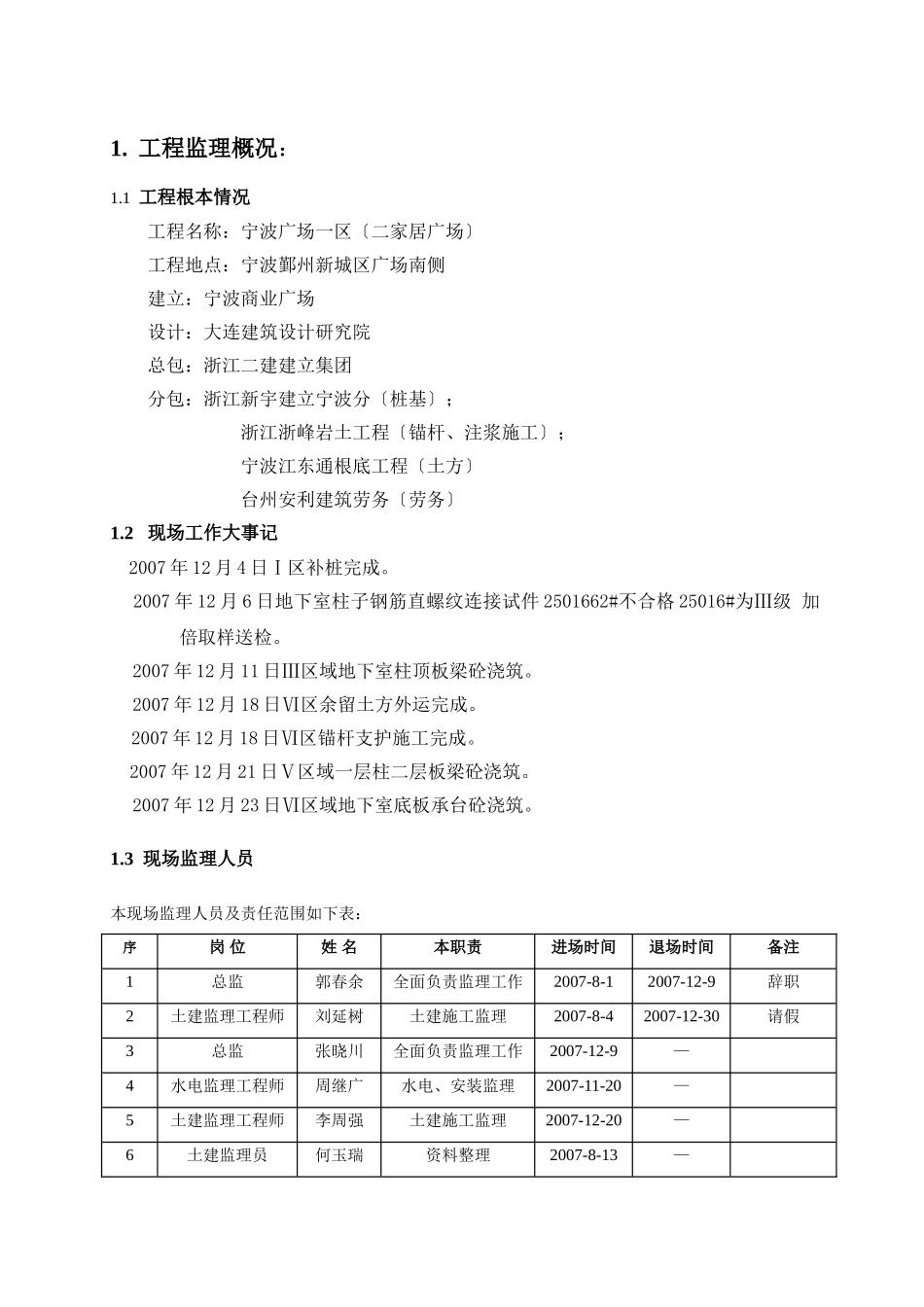

工程监理概况:1
1工程根本情况工程名称:宁波广场一区〔二家居广场〕工程地点:宁波鄞州新城区广场南侧建立:宁波商业广场设计:大连建筑设计研究院总包:浙江二建建立集团分包:浙江新宇建立宁波分〔桩基〕;浙江浙峰岩土工程〔锚杆、注浆施工〕;宁波江东通根底工程〔土方〕台州安利建筑劳务〔劳务〕1
2现场工作大事记2007年12月4日Ⅰ区补桩完成
2007年12月6日地下室柱子钢筋直螺纹连接试件2501662#不合格25016#为Ⅲ级加倍取样送检
2007年12月11日Ⅲ区域地下室柱顶板梁砼浇筑
2007年12月18日Ⅵ区余留土方外运完成
2007年12月18日Ⅵ区锚杆支护施工完成
2007年12月21日Ⅴ区域一层柱二层板梁砼浇筑
2007年12月23日Ⅵ区域地下室底板承台砼浇筑

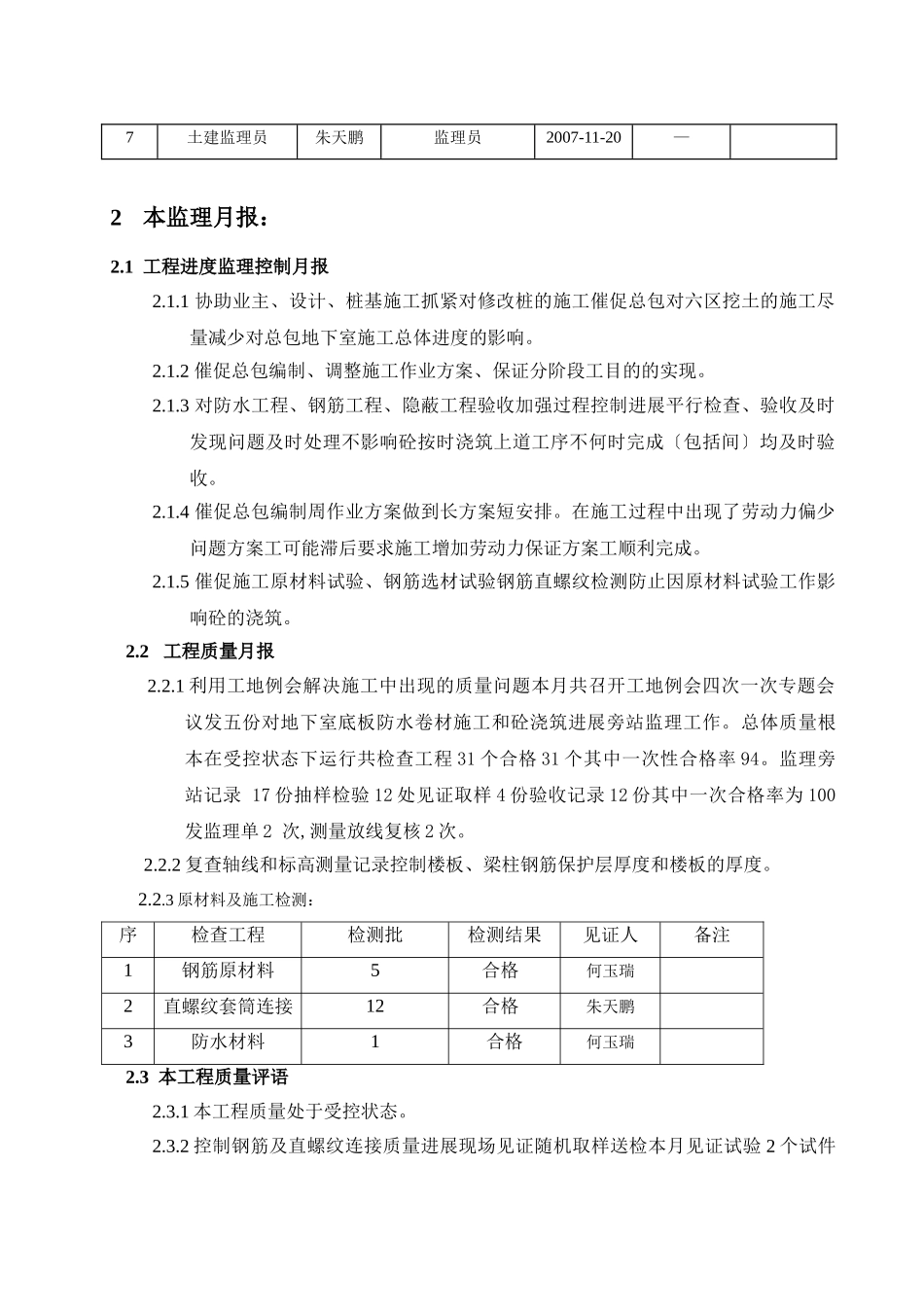

3现场监理人员本现场监理人员及责任范围如下表:序岗位姓名本职责进场时间退场时间备注1总监郭春余全面负责监理工作2007-8-12007-12-9辞职2土建监理工程师刘延树土建施工监理2007-8-42007-12-30请假3总监张晓川全面负责监理工作2007-12-9—4水电监理工程师周继广水电、安装监理2007-11-20—5土建监理工程师李周强土建施工监理2007-12-20—6土建监理员何玉瑞资料整理2007-8-13—7土建监理员朱天鹏监理员2007-11-20—2本监理月报:2
1工程进度监理控制月报2
1协助业主、设计、桩基施工抓紧对修改桩的施工催促总包对六区挖土的施工尽量减少对总包地下室施工总体进度的影响
2催促总包编制、调整施工作业方案、保证分阶段工目的的实现
3对防水工程、钢筋工程、隐蔽工程验收加强过程控制进展平行检查、验收及时发现问题及时处理不影响砼按时浇筑上道工序不何时完成〔包括间〕均及时验收
4催促总包编制周作业方案做到长方案短安排

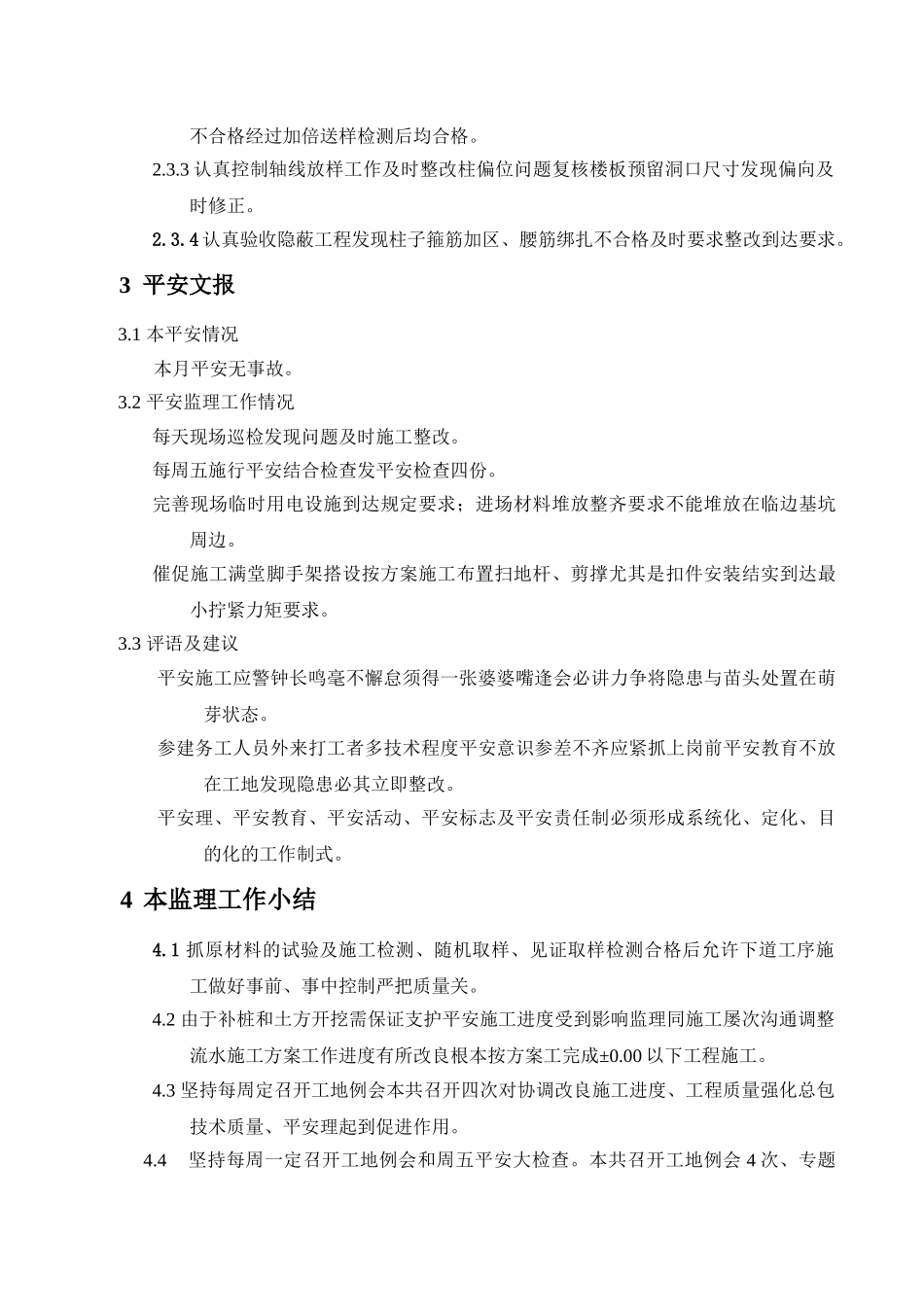

在施工过程中出现
