第1页共96页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共96页1、各分部分项工程的主要施工方案与技术措施1
1施工测量1
1平面控制为了准确进行平面控制,就必须建立施工控制网,同时必须从总体施工考虑,保证基础工程施工的定位轴线能应用所建立的施工控制网
1)施测前的准备工作熟悉图纸,拟定合理测量方案,根据现场实际情况及《总平面图(建筑放线图)》布置建筑物外围方格控制网,设定合理的控制点并计算坐标值
控制点位置避开施工通道、堆场等施工用地
平面控制网的建立采用全站仪进行

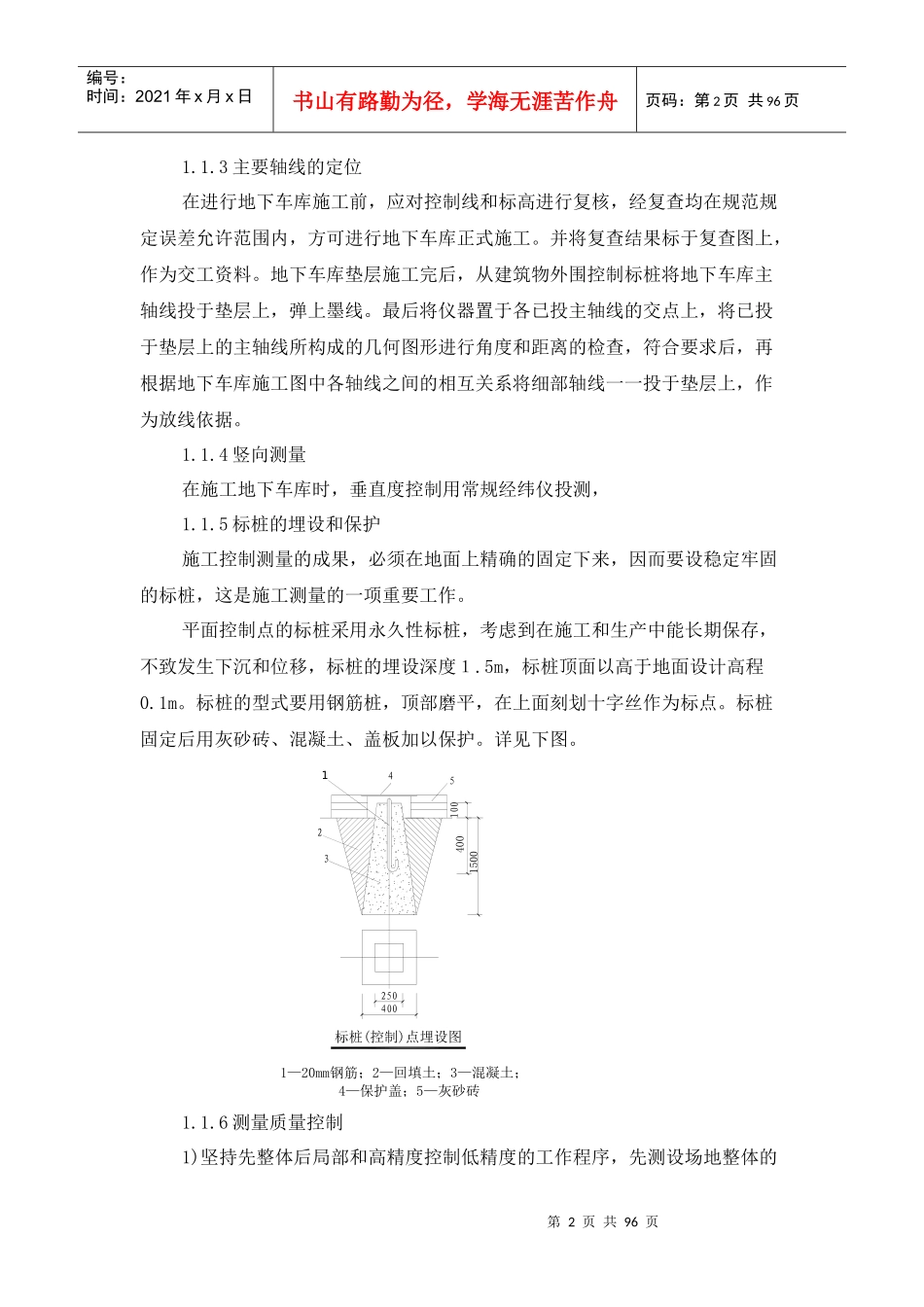

2)根据施工图《中的尺寸及控制点坐标为定位依据,进行定位放线工作
定位前先将控制点间的角度和距离进行复核,确认各点的准确性
无误后,根据现场情况按支导线的路线,采用极坐标的方法进行放样
定出所有控制点后,再将仪器置于有关联的点上,进行相关点的距离和角度校核,待各点的精度达到定位要求后,用标桩将位置确定,埋设固定标桩,建立建筑物外围控制网,经复核后再根据定位图,采用直角坐标法定出各主要轴线及细部轴线,作为施工放样依据
3)在测量的全过程中,要严格遵守《工程测量规范GB50026-93》和《钢筋混凝土高层建筑物设计与施工规程JGJ3-91》,其精度要求:角度观测精度为±10",距离测量精度为1/20000
2高程控制高程测量采用水准测量进行
水准测量是测量工作的重要部分
正确合理地布置高程控制水准点,能在很大程度上使立面布置、管线敷设和建筑物施工得以顺利进行
标高点依据建设单位提供的高级水准点引测
为了计算简便又不容易出错,应根据水准基点将工程的设计±0
00点标高准确引测于附近固定建筑物上,做好标志
00标高点引至垫层或楼层的临时水准点不少于四个,引测标高后,应复核至另一水准标高点
其差不超过±3mm
这样在各层抄平时可相互校核,避免错误
精度要求:标高测量精度为
