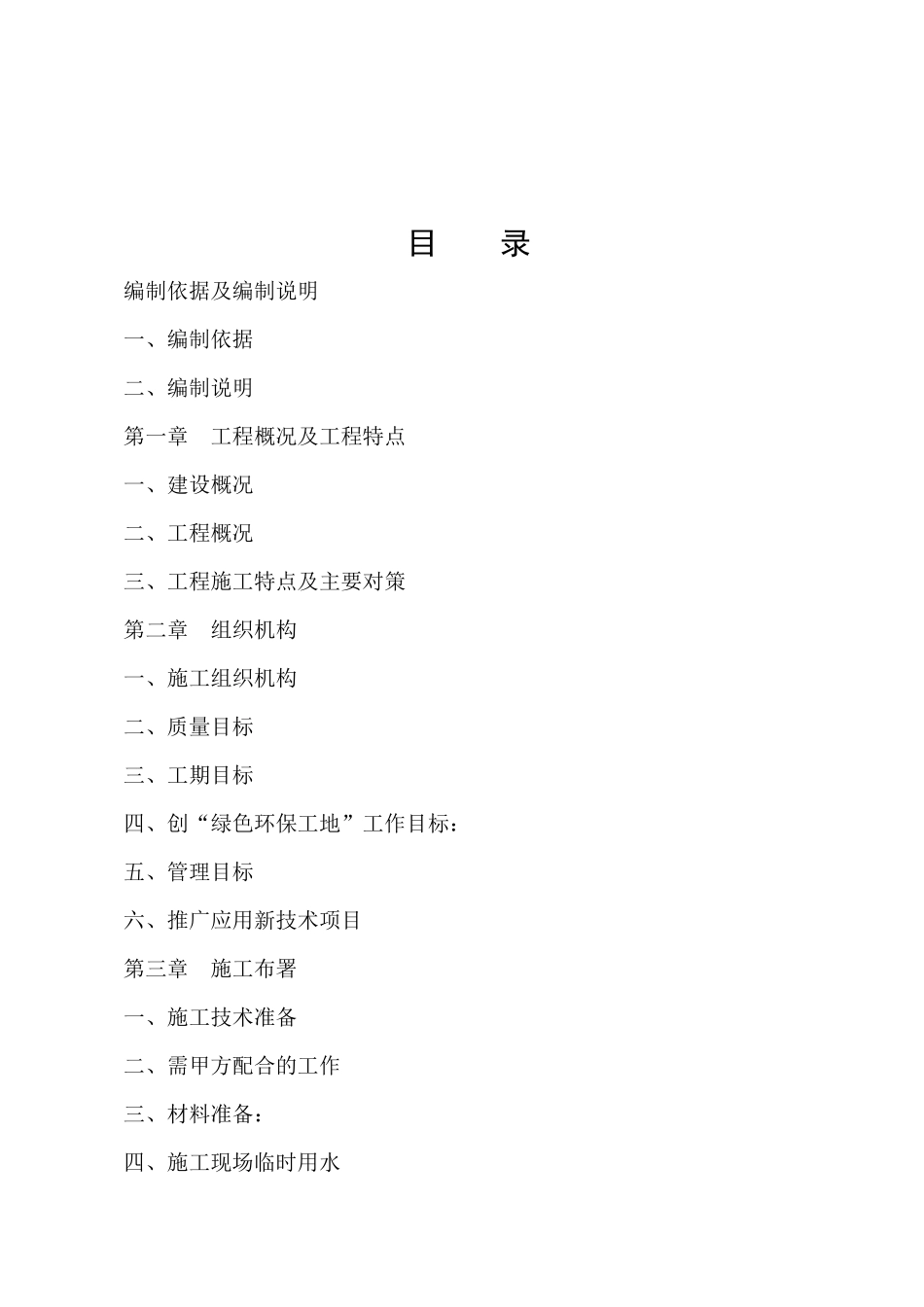

宁夏大生生物科技有限公司一期施工组织设计中国对外建筑工程有限公司二O一二年七月三十日目录编制依据及编制说明一、编制依据二、编制说明第一章工程概况及工程特点一、建设概况二、工程概况三、工程施工特点及主要对策第二章组织机构一、施工组织机构二、质量目标三、工期目标四、创“绿色环保工地”工作目标:五、管理目标六、推广应用新技术项目第三章施工布署一、施工技术准备二、需甲方配合的工作三、材料准备:四、施工现场临时用水五、施工现场临时用电六、主要施工顺序及流水段划分七、土建与安装交叉作业制度第四章施工测量一、建筑物的定位、基础轴线放线和±0

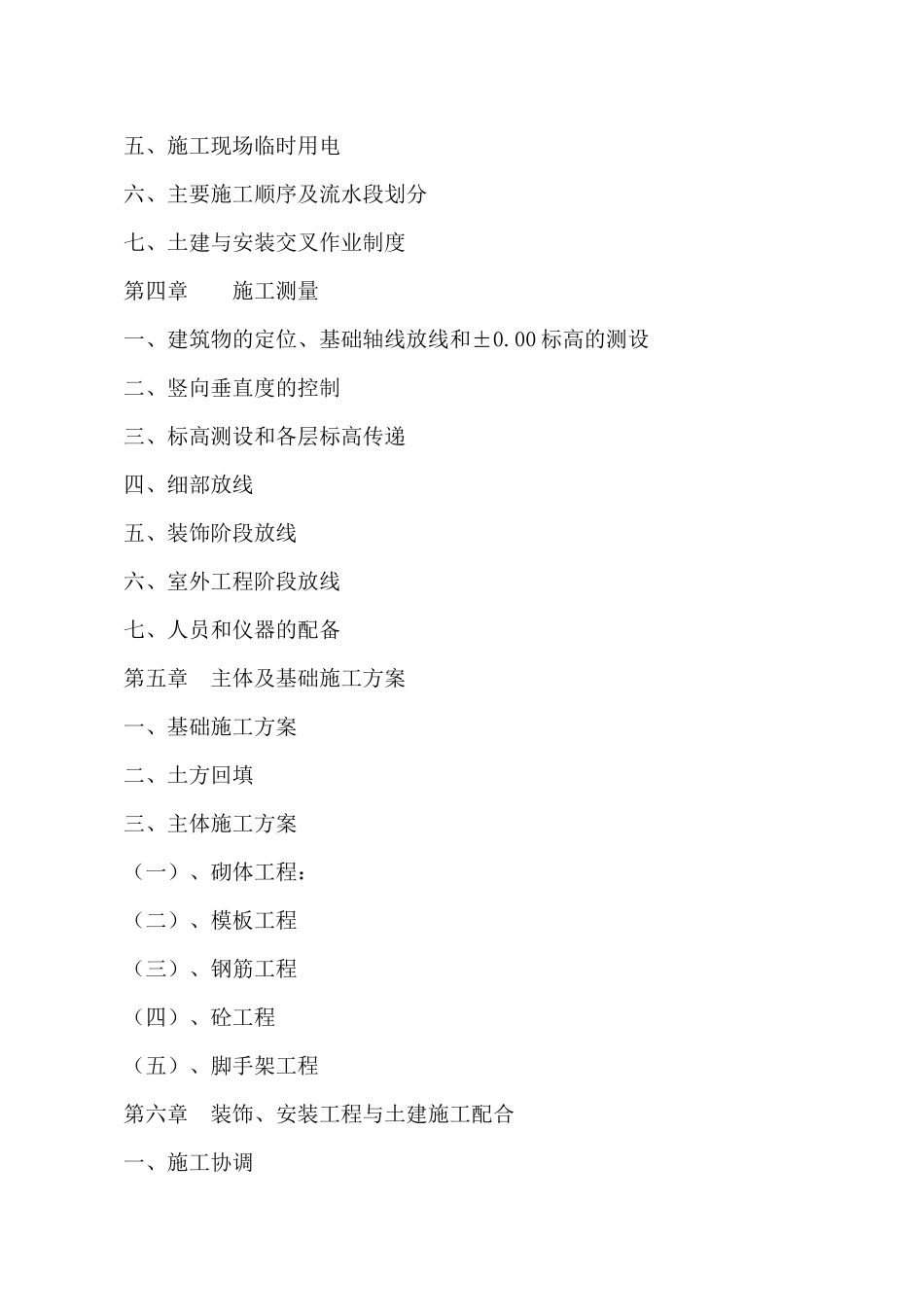

00标高的测设二、竖向垂直度的控制三、标高测设和各层标高传递四、细部放线五、装饰阶段放线六、室外工程阶段放线七、人员和仪器的配备第五章主体及基础施工方案一、基础施工方案二、土方回填三、主体施工方案(一)、砌体工程:(二)、模板工程(三)、钢筋工程(四)、砼工程(五)、脚手架工程第六章装饰、安装工程与土建施工配合一、施工协调二、土建与安装及其它工序配合施工方案及措施三、总包单位与甲方及监理单位配合第七章装饰施工方案一、保温外墙及涂料二、内墙面瓷砖施工三、内墙面及天棚抹灰四、楼地面保温工程五、铝合金吊顶工程六、室内乳胶漆施工七、门窗安装八、油漆工程第八章防水施工方案一、基层施工(找平层施工)二、丙烯酸弹性水泥涂膜防水施工三、刚性防水层施工四、排气道施工第九章主体质量控制措施第十章装饰质量控制措施第十一章屋面质量措施第十二章质量通病专项工程施工措施一、卫生间防渗漏措施二、顶层砌体结构裂缝质保措施三、防止板缝开裂的质保措施
四、成品保护措施第十三章施工质量控制及保证措施一、技术保证措施二、试验、计量的控制三、材料质量控制:第十四章施工布置一、施工总平面布置原则二、施工总平面布置第十五章工期及进度计划一、工期控制二、进度计划及网络图三、工期保证措施第十六章劳动
