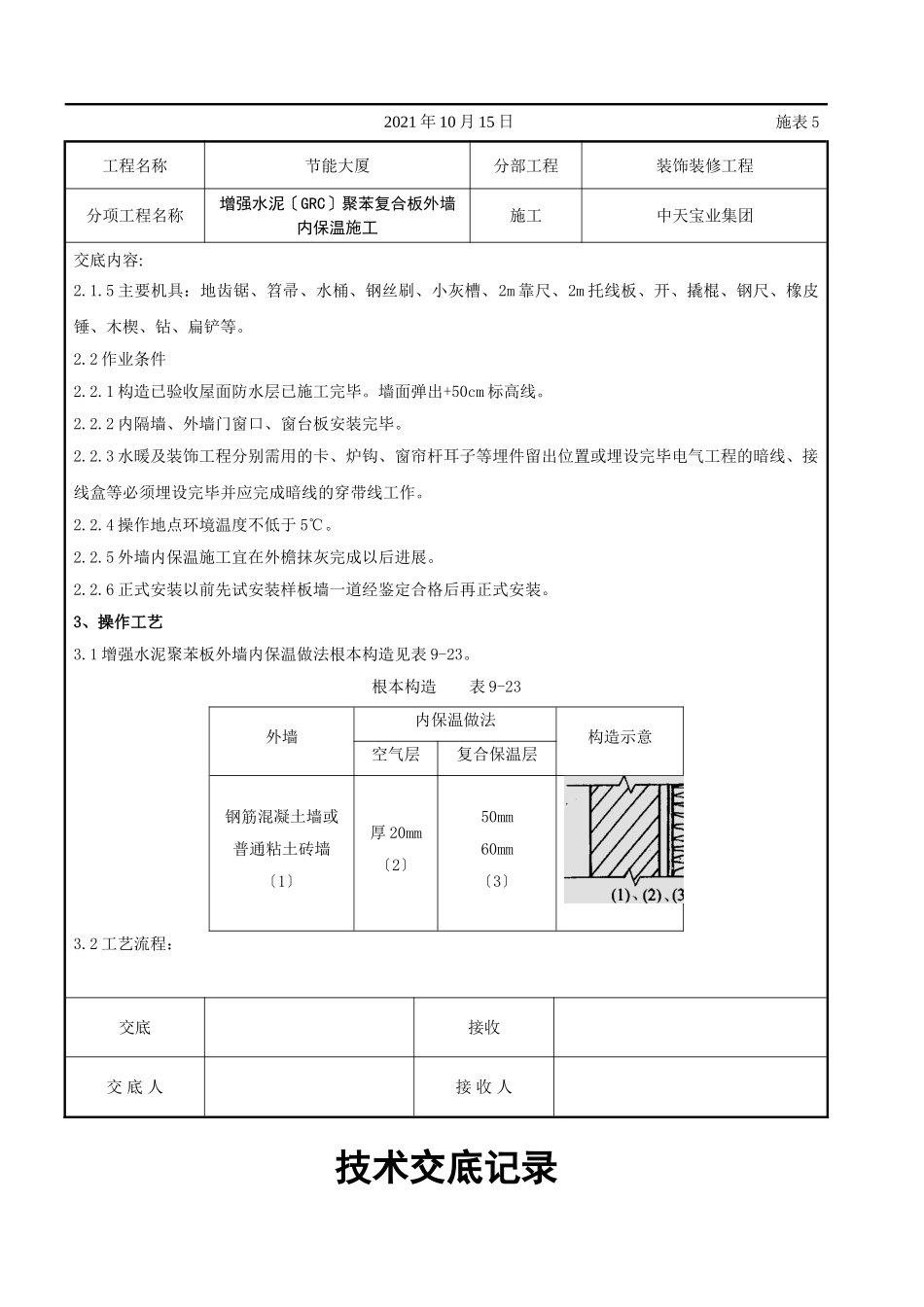

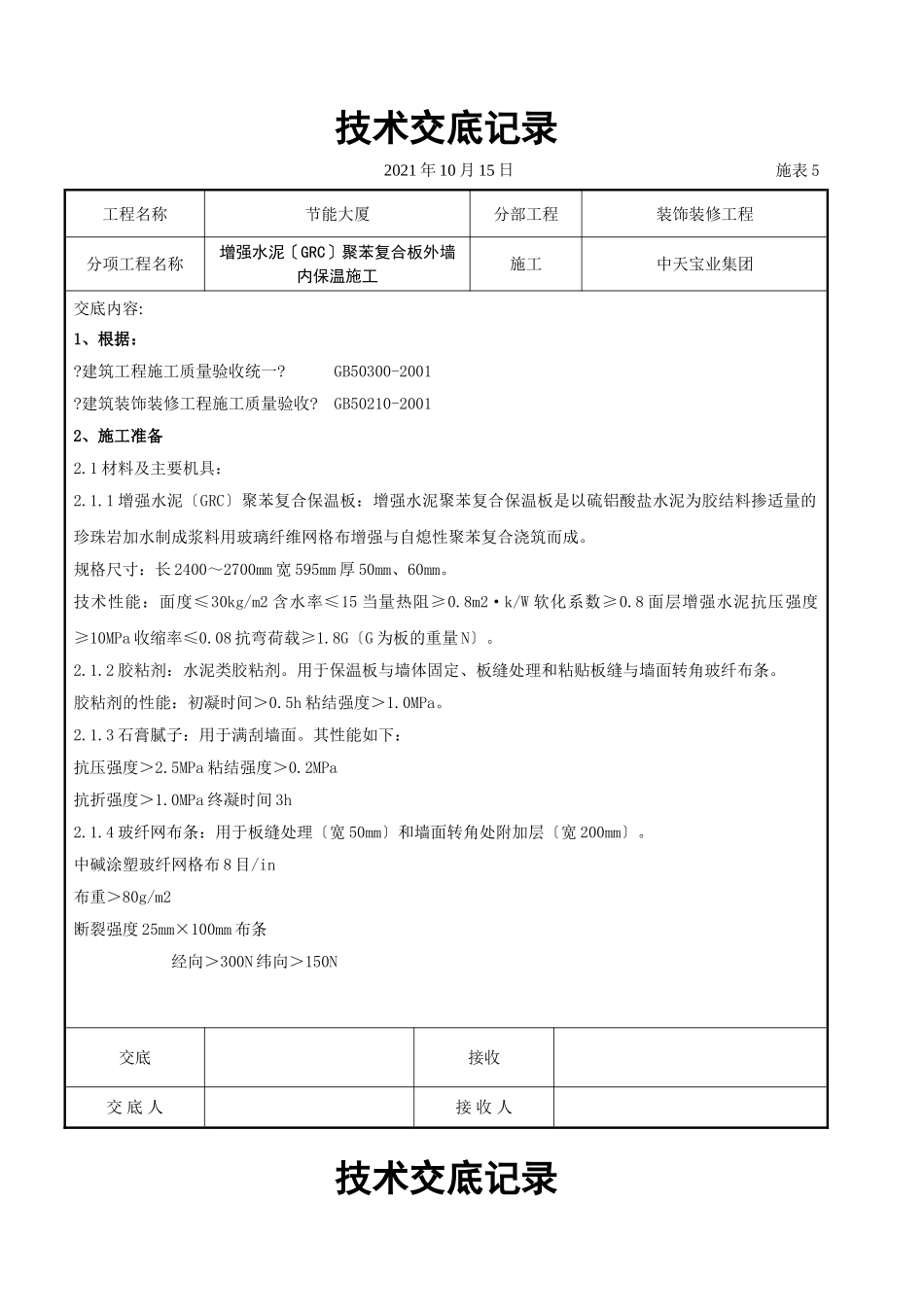

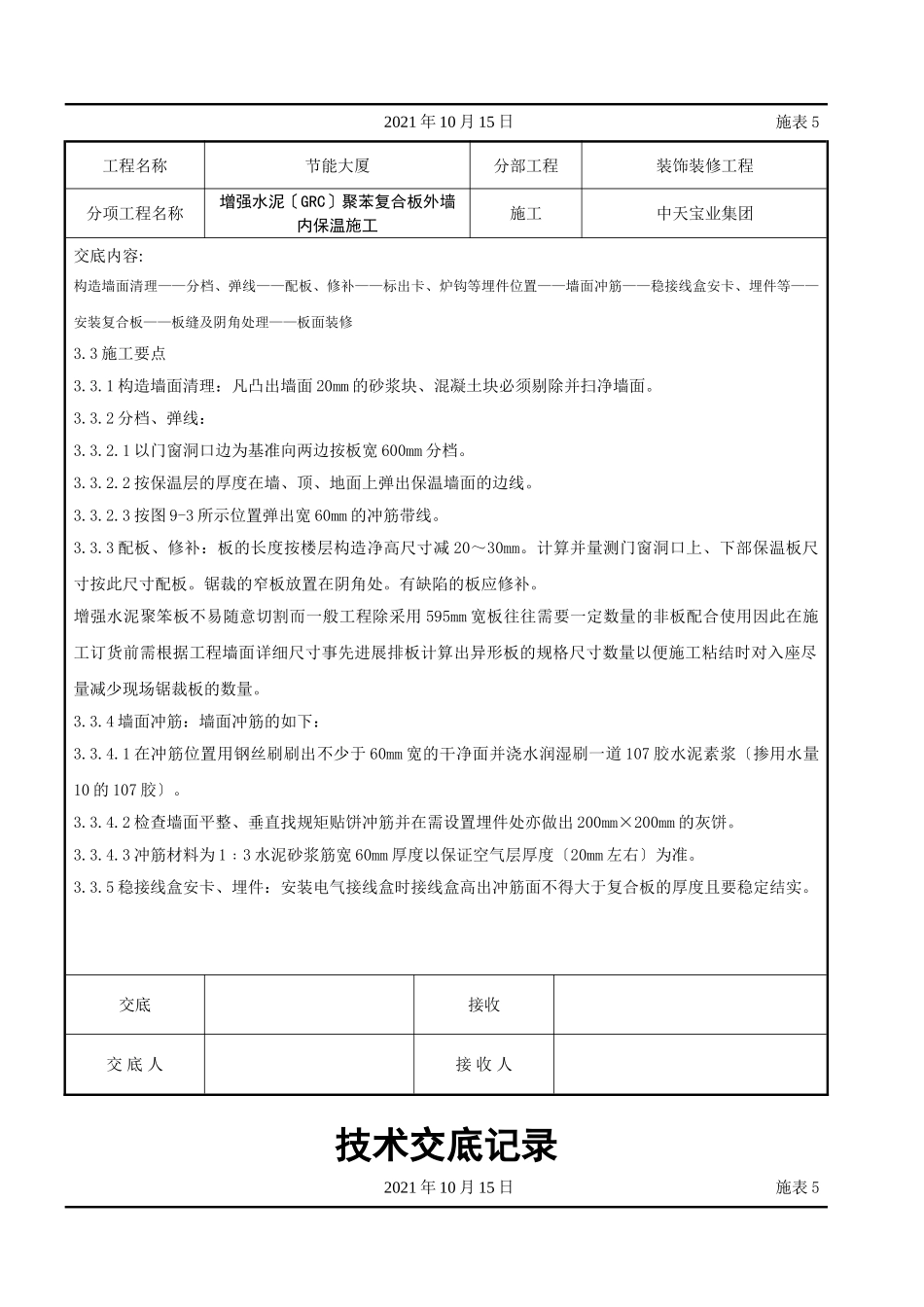

技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕聚苯复合板外墙内保温施工施工中天宝业集团交底内容:1、根据:?建筑工程施工质量验收统一?GB50300-2001?建筑装饰装修工程施工质量验收?GB50210-20012、施工准备2.1材料及主要机具:2.1.1增强水泥〔GRC〕聚苯复合保温板:增强水泥聚苯复合保温板是以硫铝酸盐水泥为胶结料掺适量的珍珠岩加水制成浆料用玻璃纤维网格布增强与自熄性聚苯复合浇筑而成。规格尺寸:长2400~2700mm宽595mm厚50mm、60mm。技术性能:面度≤30kg/m2含水率≤15当量热阻≥0.8m2·k/W软化系数≥0.8面层增强水泥抗压强度≥10MPa收缩率≤0.08抗弯荷载≥1.8G〔G为板的重量N〕。2.1.2胶粘剂:水泥类胶粘剂。用于保温板与墙体固定、板缝处理和粘贴板缝与墙面转角玻纤布条。胶粘剂的性能:初凝时间>0.5h粘结强度>1.0MPa。2.1.3石膏腻子:用于满刮墙面。其性能如下:抗压强度>2.5MPa粘结强度>0.2MPa抗折强度>1.0MPa终凝时间3h2.1.4玻纤网布条:用于板缝处理〔宽50mm〕和墙面转角处附加层〔宽200mm〕。中碱涂塑玻纤网格布8目/in布重>80g/m2断裂强度25mm×100mm布条经向>300N纬向>150N交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕聚苯复合板外墙内保温施工施工中天宝业集团交底内容:2.1.5主要机具:地齿锯、笤帚、水桶、钢丝刷、小灰槽、2m靠尺、2m托线板、开、撬棍、钢尺、橡皮锤、木楔、钻、扁铲等。2.2作业条件2.2.1构造已验收屋面防水层已施工完毕。墙面弹出+50cm标高线。2.2.2内隔墙、外墙门窗口、窗台板安装完毕。2.2.3水暖及装饰工程分别需用的卡、炉钩、窗帘杆耳子等埋件留出位置或埋设完毕电气工程的暗线、接线盒等必须埋设完毕并应完成暗线的穿带线工作。2.2.4操作地点环境温度不低于5℃。2.2.5外墙内保温施工宜在外檐抹灰完成以后进展。2.2.6正式安装以前先试安装样板墙一道经鉴定合格后再正式安装。3、操作工艺3.1增强水泥聚苯板外墙内保温做法根本构造见表9-23。根本构造表9-23外墙内保温做法构造示意空气层复合保温层钢筋混凝土墙或普通粘土砖墙〔1〕厚20mm〔2〕50mm60mm〔3〕3.2工艺流程:交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕聚苯复合板外墙内保温施工施工中天宝业集团交底内容:构造墙面清理——分档、弹线——配板、修补——标出卡、炉钩等埋件位置——墙面冲筋——稳接线盒安卡、埋件等——安装复合板——板缝及阴角处理——板面装修3.3施工要点3.3.1构造墙面清理:凡凸出墙面20mm的砂浆块、混凝土块必须剔除并扫净墙面。3.3.2分档、弹线:3.3.2.1以门窗洞口边为基准向两边按板宽600mm分档。3.3.2.2按保温层的厚度在墙、顶、地面上弹出保温墙面的边线。3.3.2.3按图9-3所示位置弹出宽60mm的冲筋带线。3.3.3配板、修补:板的长度按楼层构造净高尺寸减20~30mm。计算并量测门窗洞口上、下部保温板尺寸按此尺寸配板。锯裁的窄板放置在阴角处。有缺陷的板应修补。增强水泥聚笨板不易随意切割而一般工程除采用595mm宽板往往需要一定数量的非板配合使用因此在施工订货前需根据工程墙面详细尺寸事先进展排板计算出异形板的规格尺寸数量以便施工粘结时对入座尽量减少现场锯裁板的数量。3.3.4墙面冲筋:墙面冲筋的如下:3.3.4.1在冲筋位置用钢丝刷刷出不少于60mm宽的干净面并浇水润湿刷一道107胶水泥素浆〔掺用水量10的107胶〕。3.3.4.2检查墙面平整、垂直找规矩贴饼冲筋并在需设置埋件处亦做出200mm×200mm的灰饼。3.3.4.3冲筋材料为1﹕3水泥砂浆筋宽60mm厚度以保证空气层厚度〔20mm左右〕为准。3.3.5稳接线盒安卡、埋件:安装电气接线盒时接线盒高出冲筋面不得大于复合板的厚度且要稳定结实。交底接收交底人接收人技术交底记录2021年10月15日施表5工程名称节能大厦分部工程装饰装修工程分项工程名称增强水泥〔GRC〕聚苯复合板外墙内保温施工施工中天宝业集团交底内容:3.3.6复合板安装:3.3.6.1将连接盒、卡、埋件的位置准确地翻样到板面并...
